先にウレタン防水工事からスタートです。

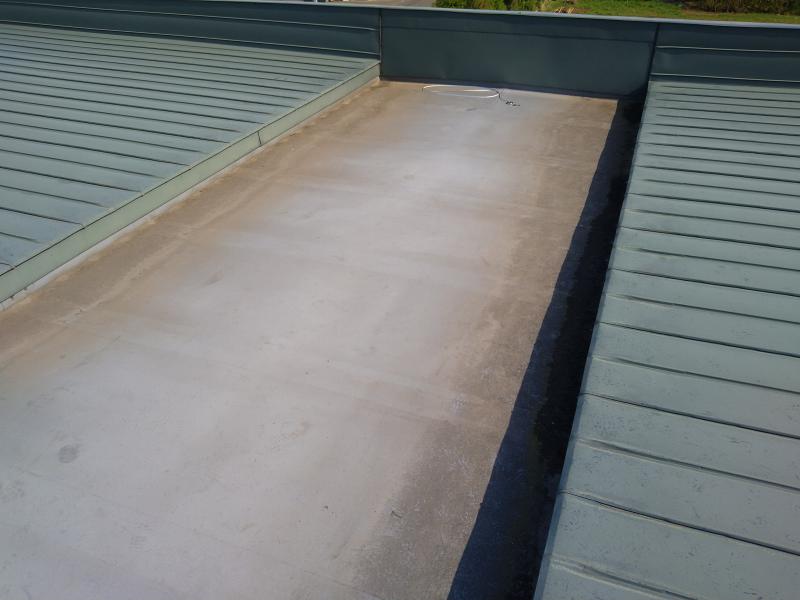

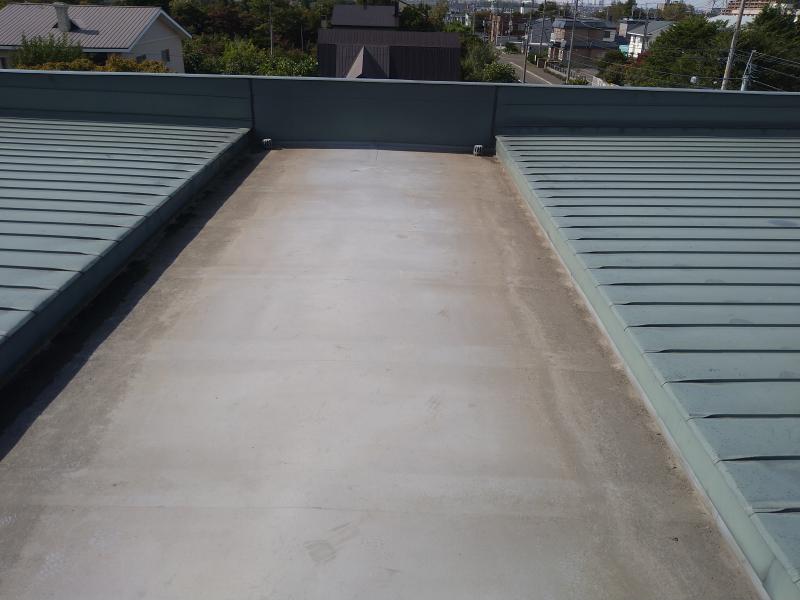

↓着工前の写真です。
05/05/18

樋清掃
プライマー塗布
立ち上がりウレタン1層目

↓樋清掃
汚れやほこりを除去します。
↓プライマー塗布
下地とウレタンが密着性を高めるためにプライマーを塗ります。

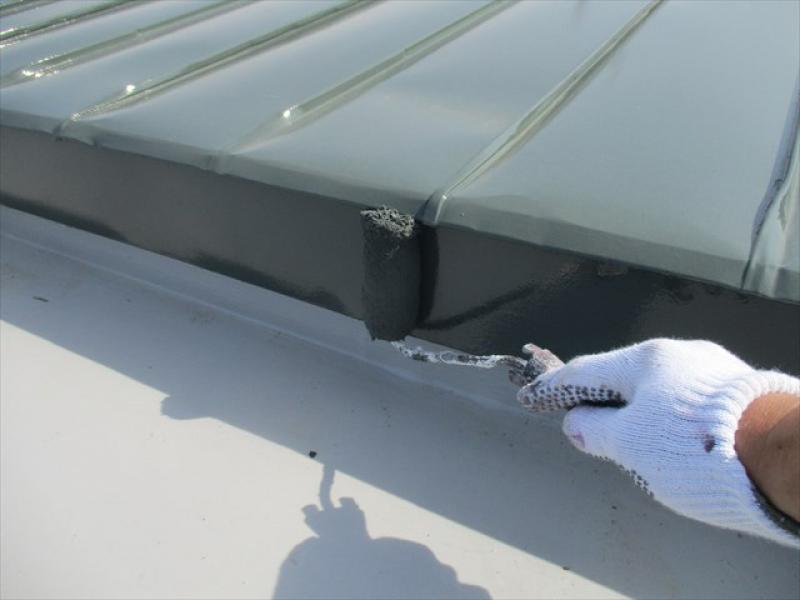

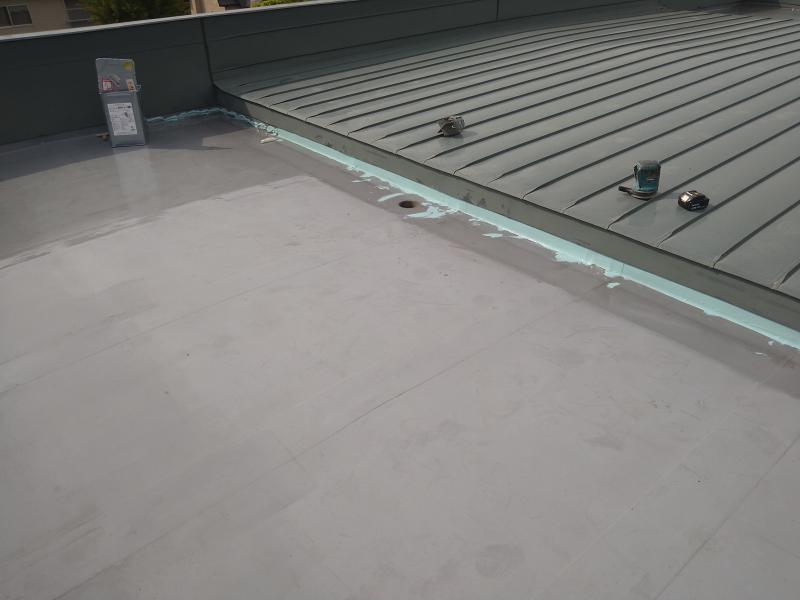

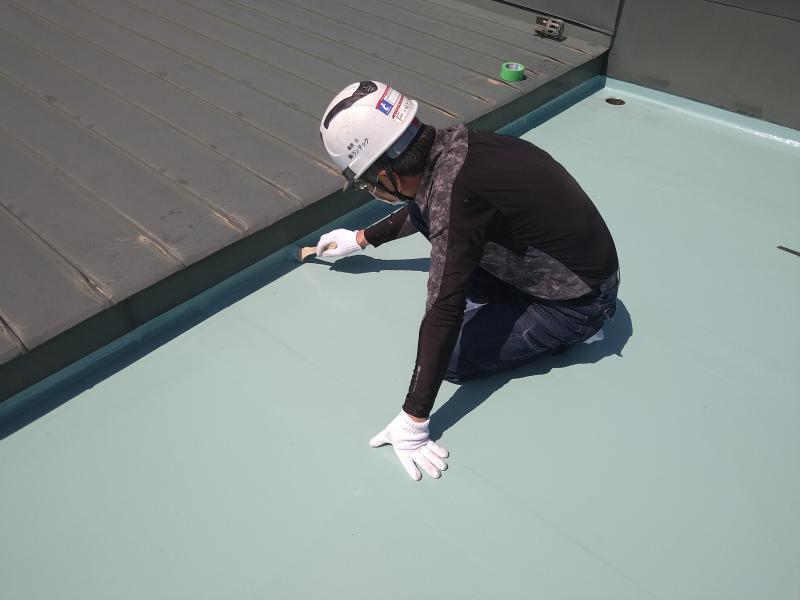

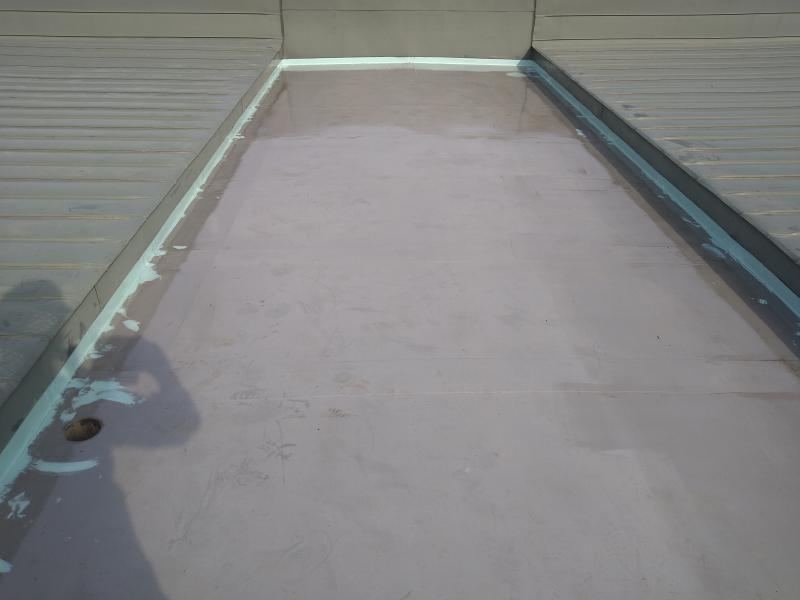

↓立ち上がりウレタン1層目 エメラルドの色がウレタンです。
立ち上がってる所にウレタンを塗ります。
05/05/19
平面ウレタン1層目

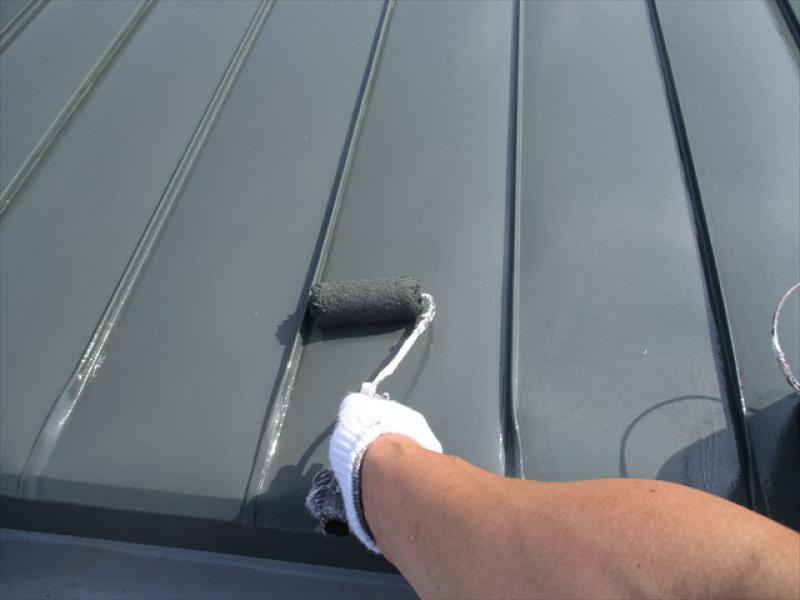

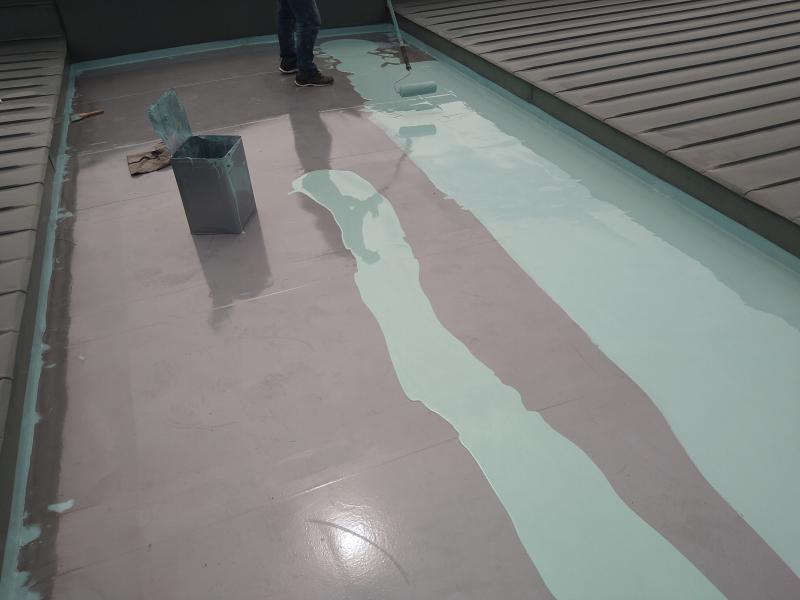

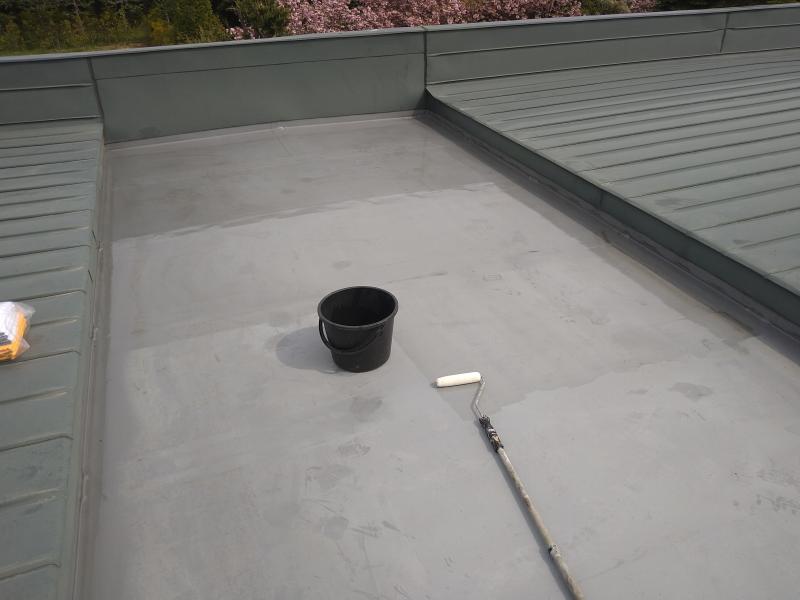

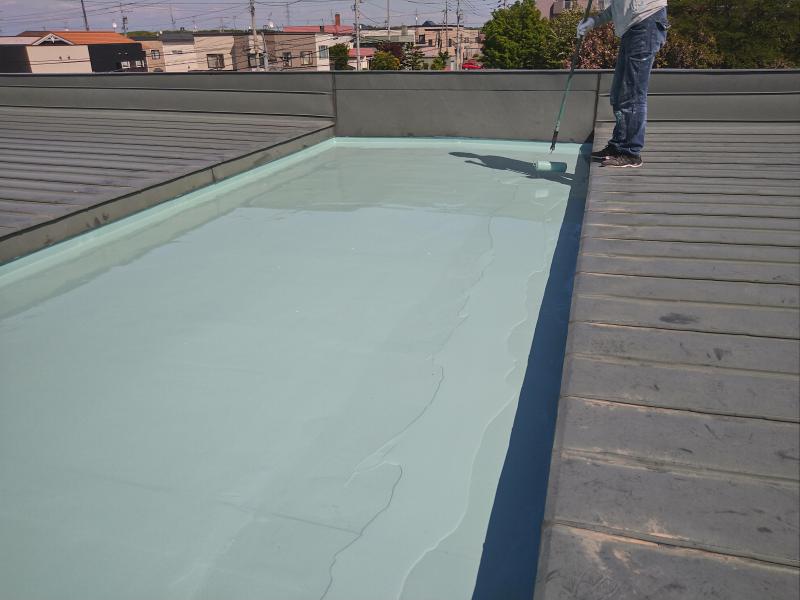

↓平面ウレタン1層目

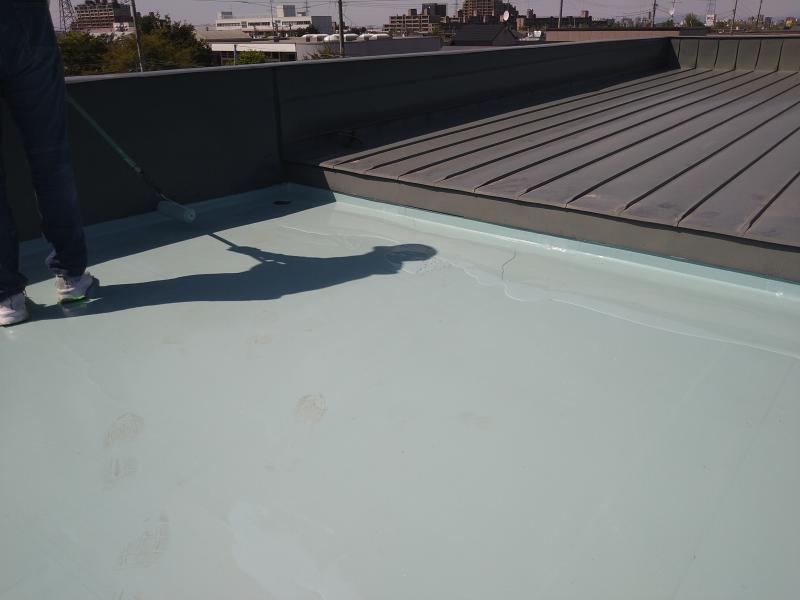

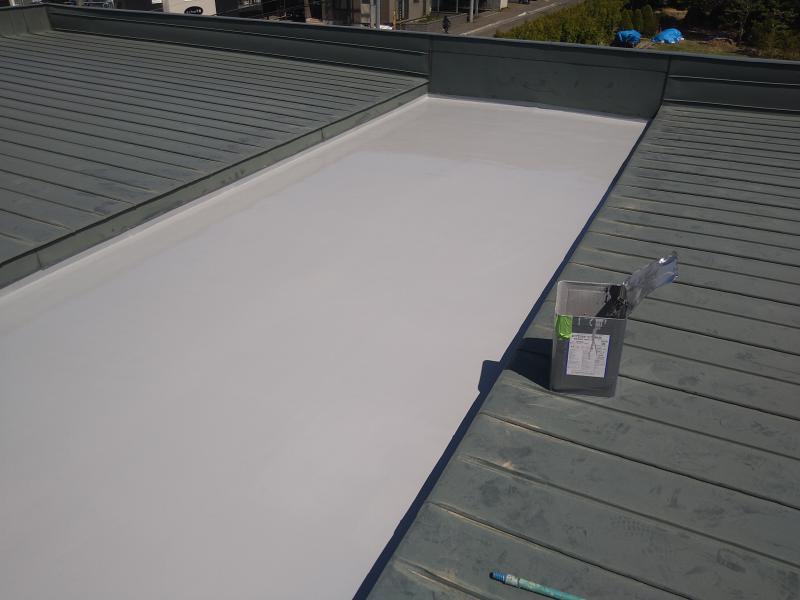

平面にウレタンを塗ります。
05/05/20
全面ウレタン2層目

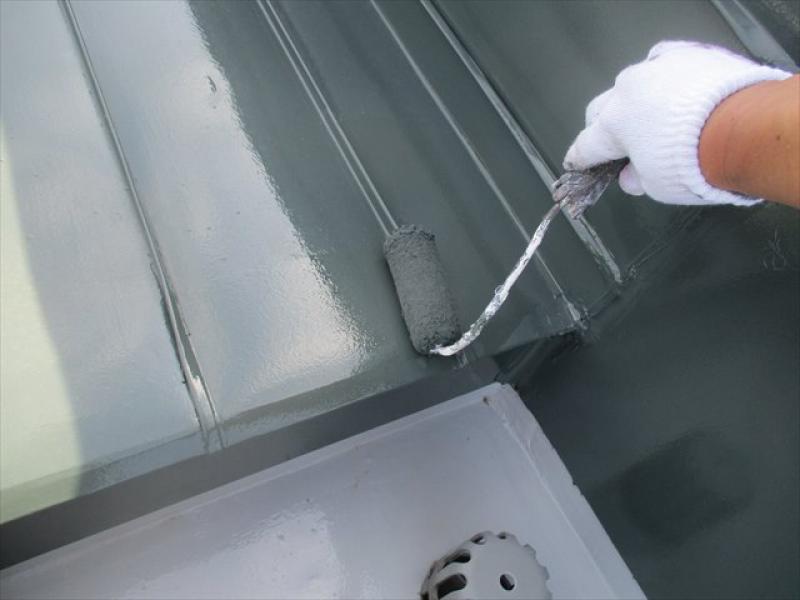

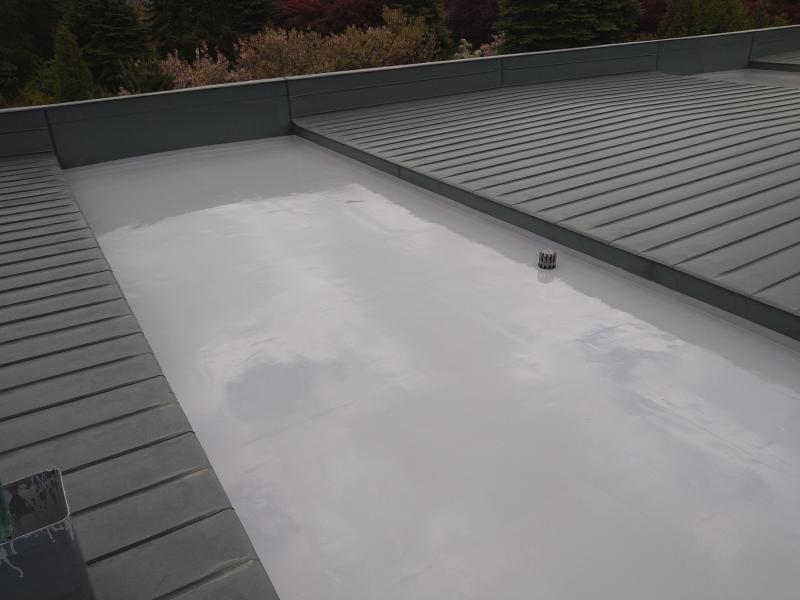

↓全面ウレタン2層目
厚みを出すために2回ウレタンを塗ります。
05/05/23
トップコート塗装

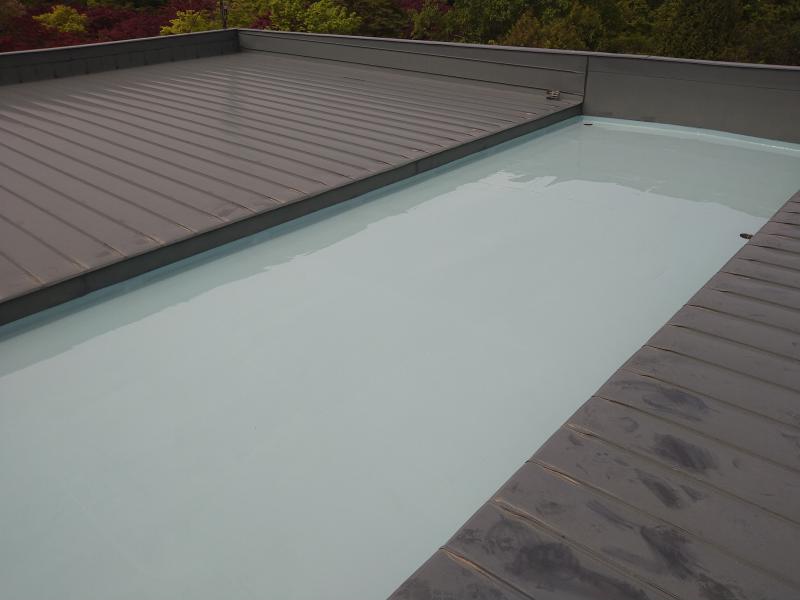

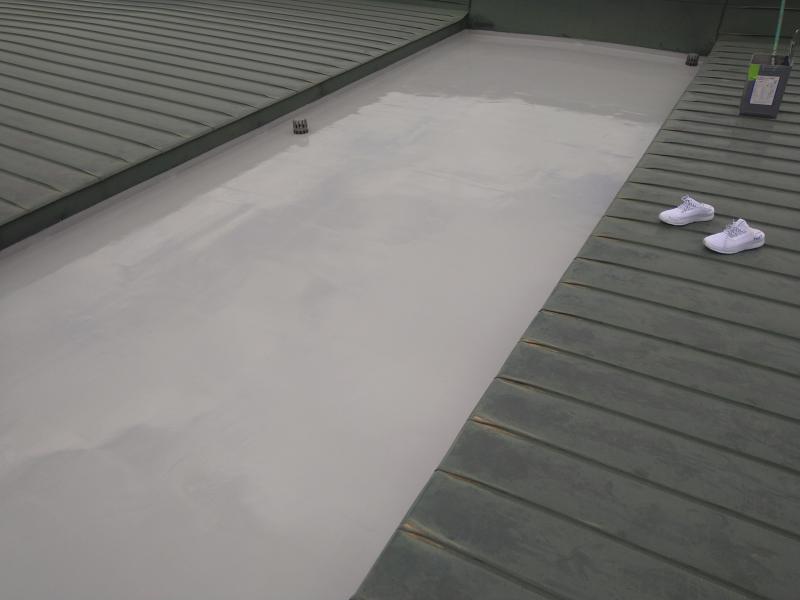

↓トップコート塗装 グレーの色がトップコートです。
防水層の劣化の進行を抑える効果があります。
ウレタン防水工事は以上となります。

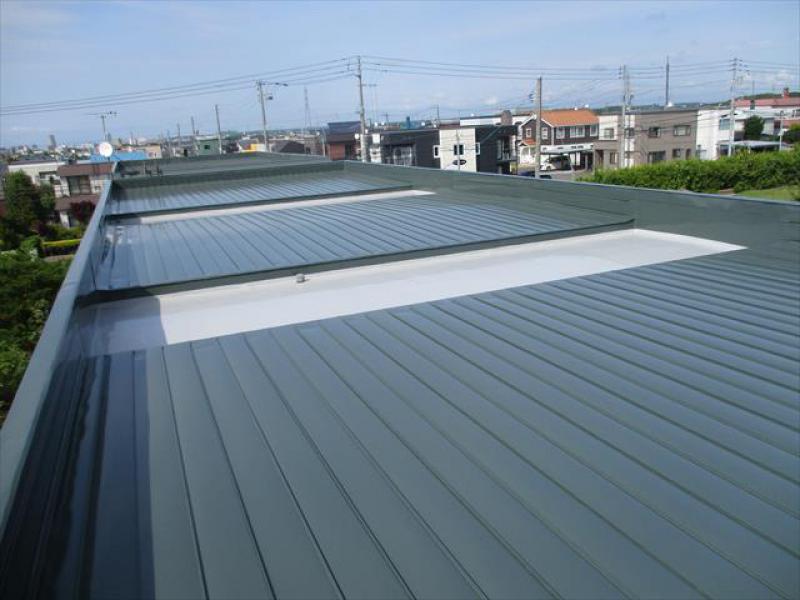

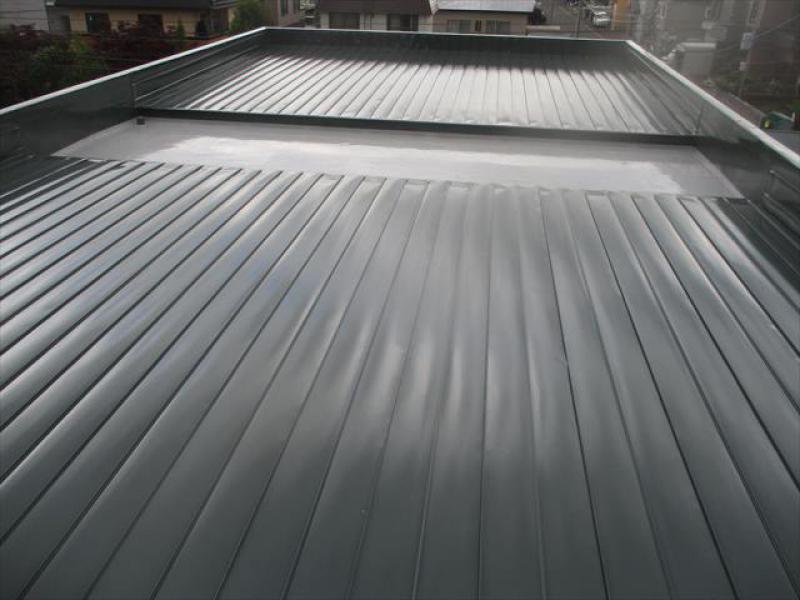

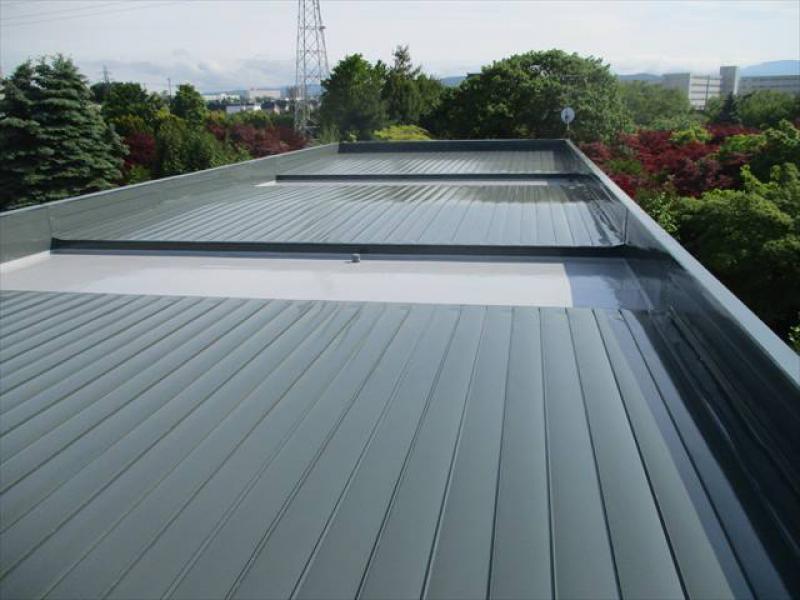

↓着工前
↓完了後
屋根塗装工事が開始します。
05/05/29
ペーパー掛け
ハゼ締め
高圧洗浄水洗い
ペーパー掛け 写真が無くてすいません。。。
板金に細かく傷を付け、
一度目荒らしすることにより塗料の密着性を高める効果があります。

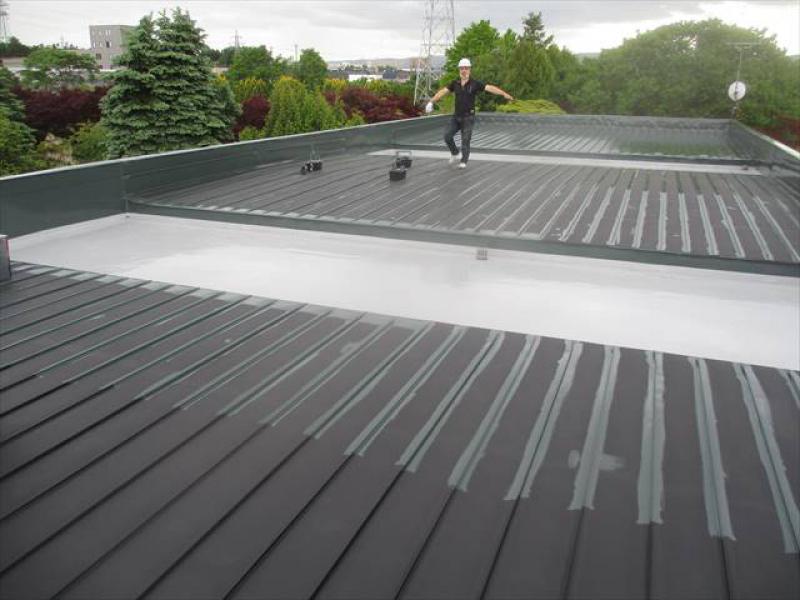

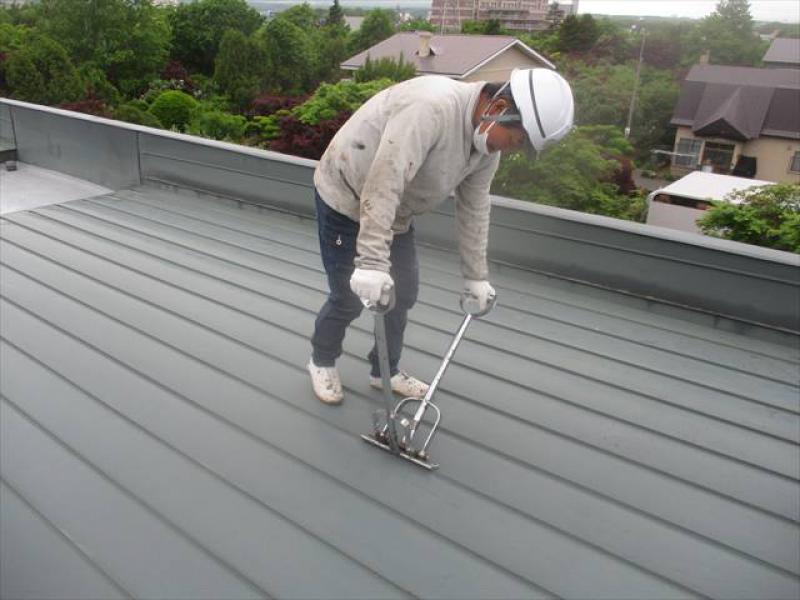

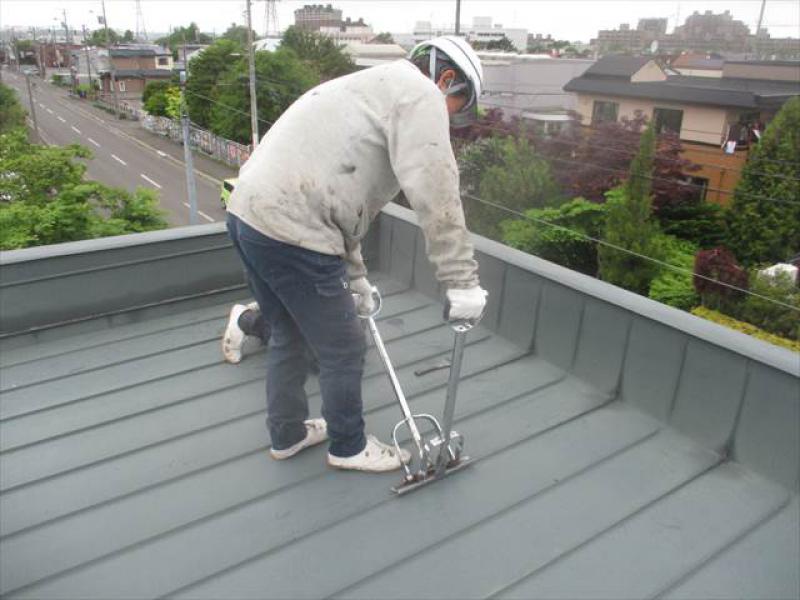

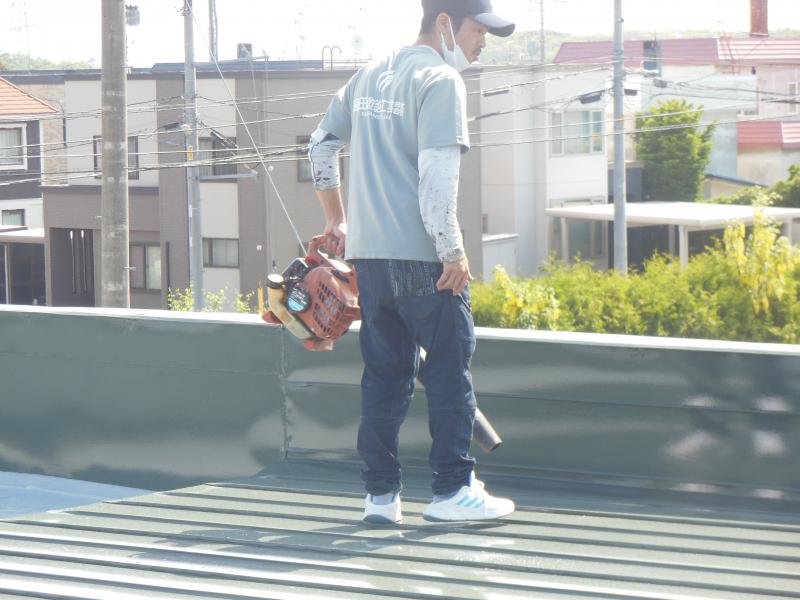

↓ハゼ締め こちらは職人付きの写真があります。
板金のつなぎ目で立ち上がっている場所をハゼと言います。
年数が経つと、様々な要因から開いてしまうことがあります。
しっかり締め直すことで雨水の浸入を抑制し、雨漏りやすがもりを起こしにくくする為の作業です。

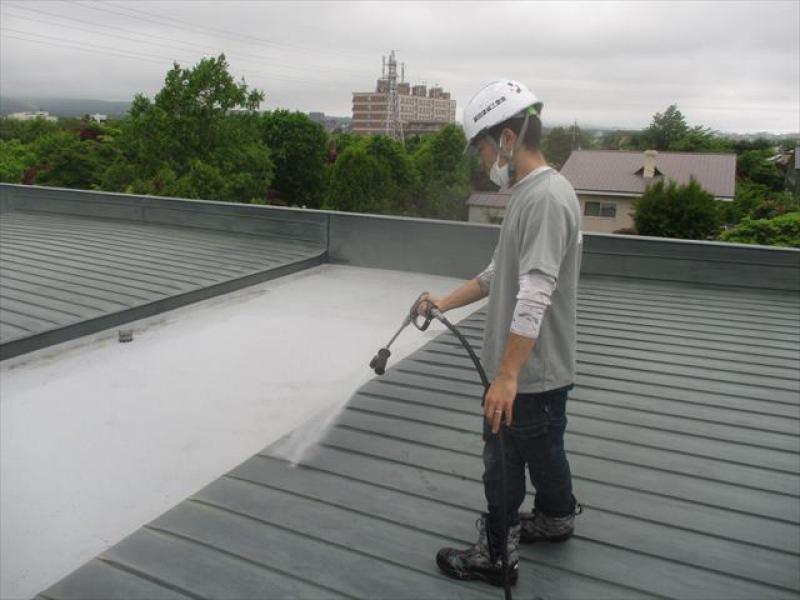

↓高圧洗浄水洗い
汚れや、チリ等を洗い流します。
下地を1度綺麗にしてから塗装します。
05/06/01
屋根全面錆止め

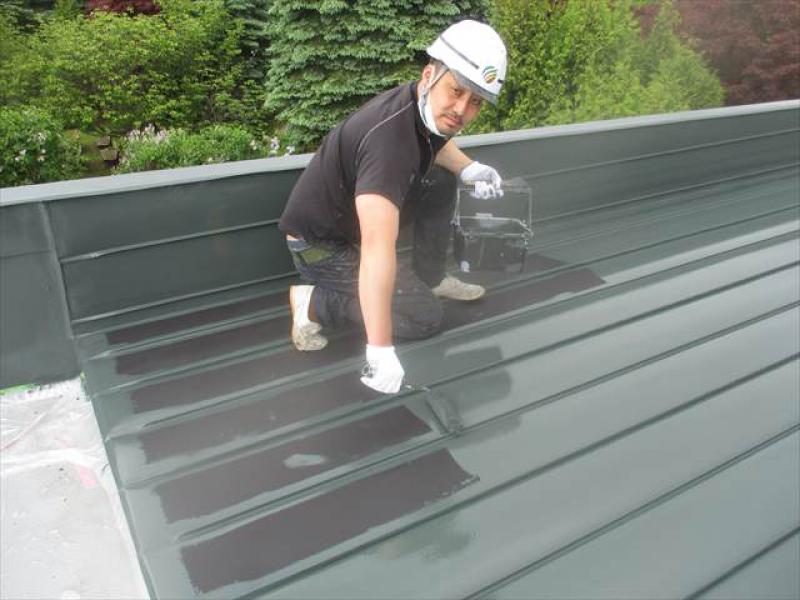

↓屋根全面錆止め 黒い部分が錆止めです。
防錆.下地と塗料の密着を高める効果があります。
05/06/02
屋根コーキング工事

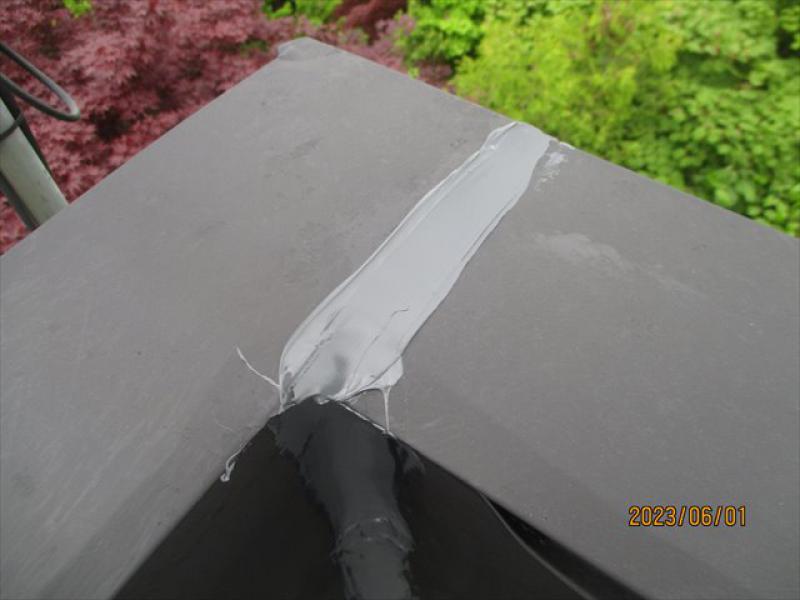

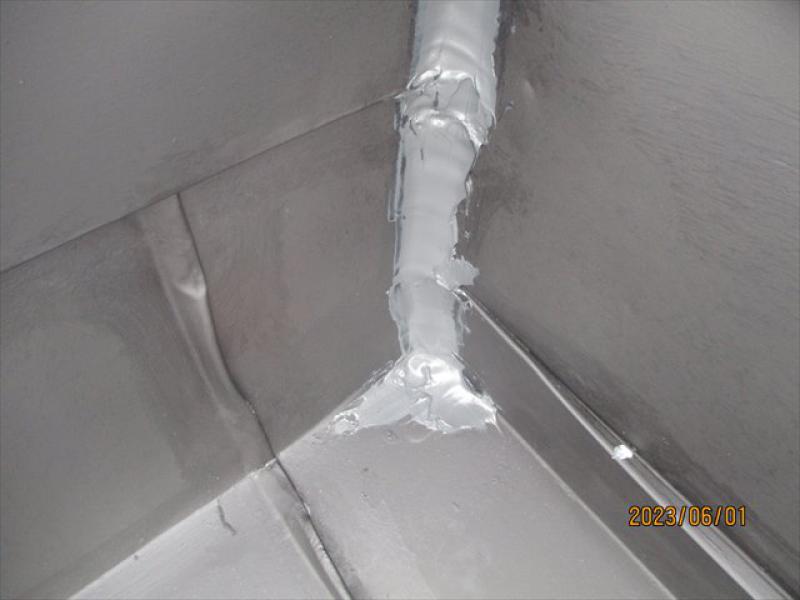

↓屋根コーキング工事
屋根のコーキングは厚みが十分に取れない為、
年数が経つと、ほぼ機能していないことが多いので、
確実に工事することを推奨します。
05/06/06
屋根上塗り(1回目)

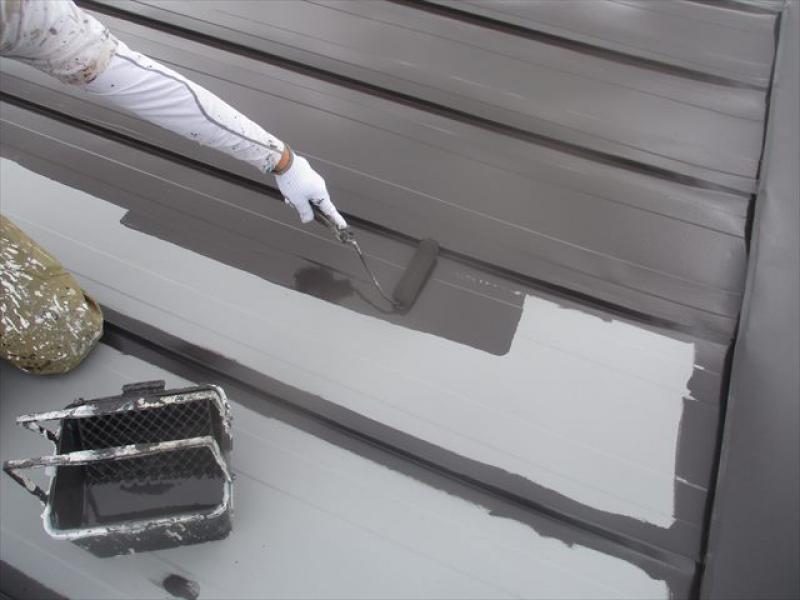

↓屋根上塗り(1回目)緑色が上塗りの色です。
05/06/08
ブロワー清掃
アンテナポール錆止めタッチアップ
屋根上塗り(2回目)

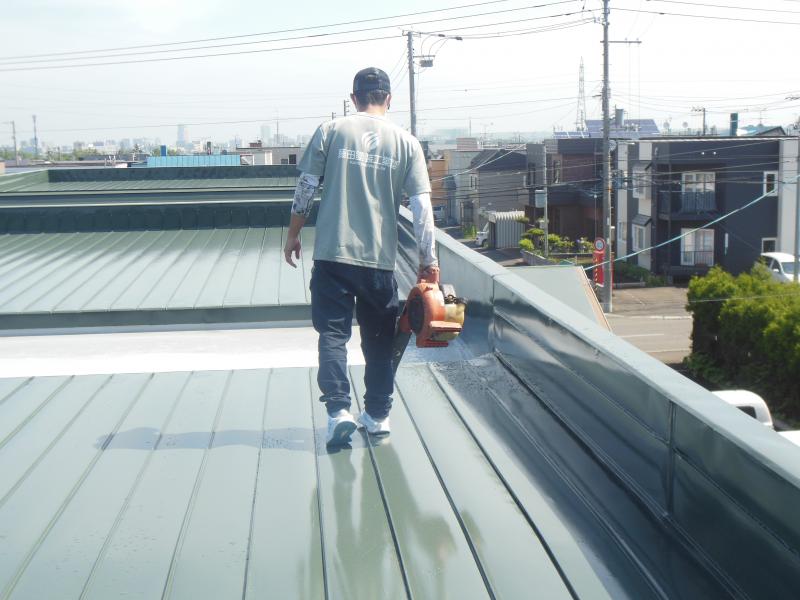

↓ブロワー清掃
前日に雨が降り屋根の上が雨水で濡れていたので、
一度ブロワーで水分を吹き飛ばし、
しっかり水分を拭き取ってから塗装を始めていきます。
↓アンテナポール錆止めタッチアップ
アンテナのポール部に錆が見られた為、
錆止めを部分的に塗装しました。

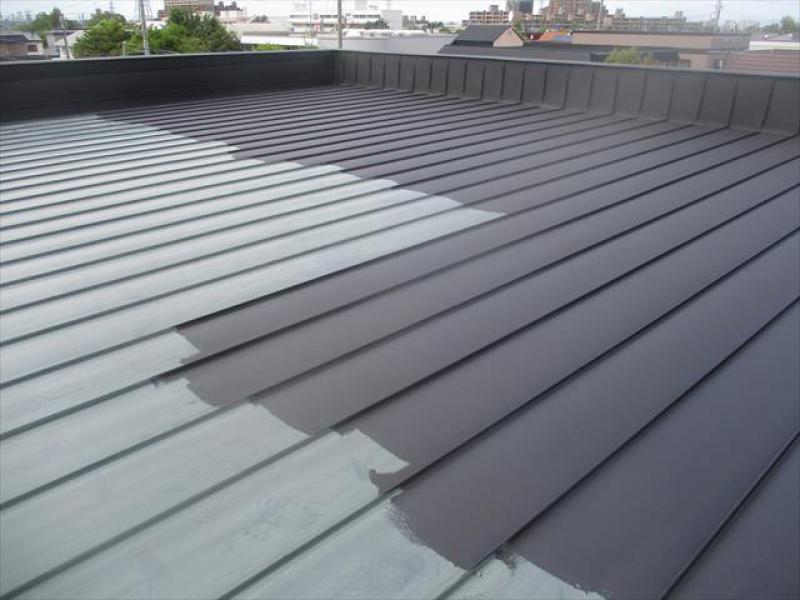

↓屋根上塗り(2回目)
同じ塗料を2回塗ることでムラや下塗りの透けなどを抑制します。
↓ビフォー

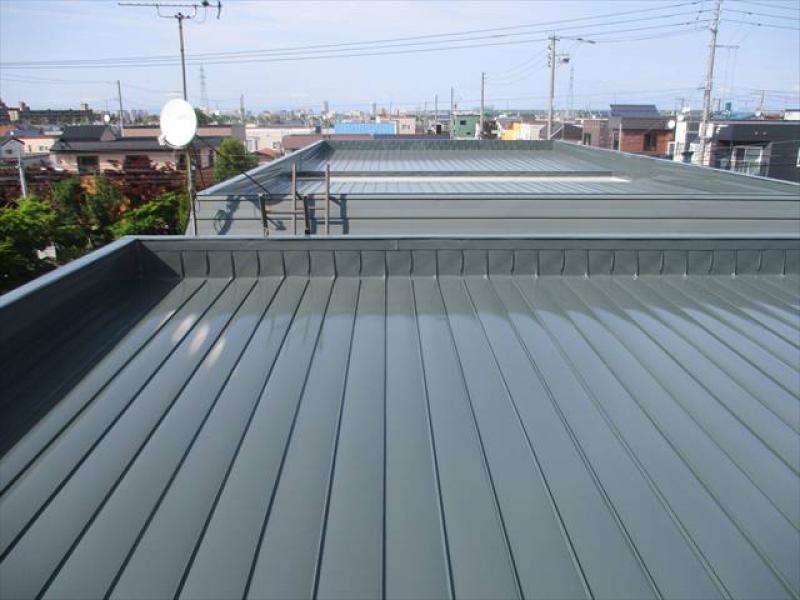

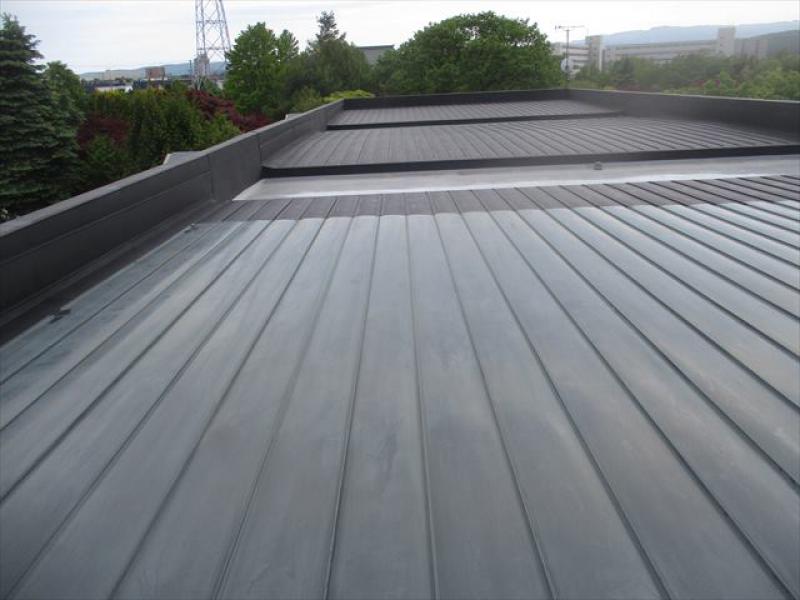

↓アフター
工事時期に雨が多く中々作業に入れないでいましたが、
無事に完工することができました!!
