2019/11/07
飛散防止用ネット掛け

ハゼ締め

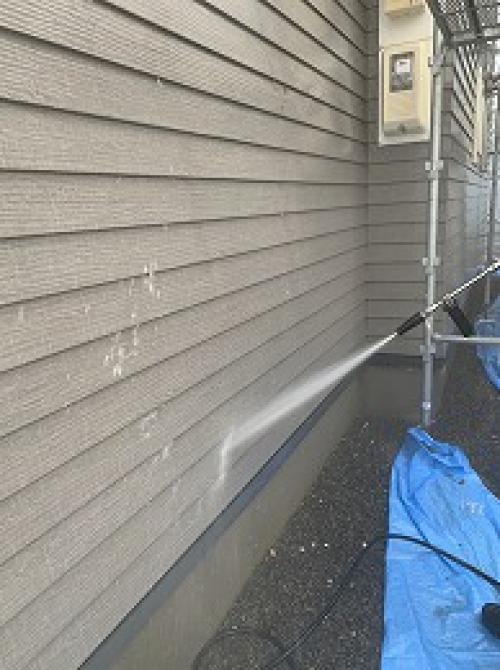

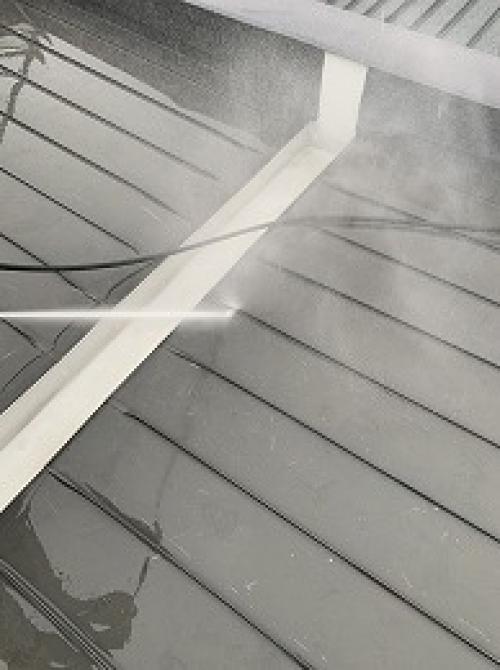

高圧洗浄水洗い
ハゼ締めにより入水を防ぎますが、
塗膜にキズが付く作業のため、
塗装前にしか行うことが出来ません。
塗装の際は必ず行いましょう。
2019/11/11

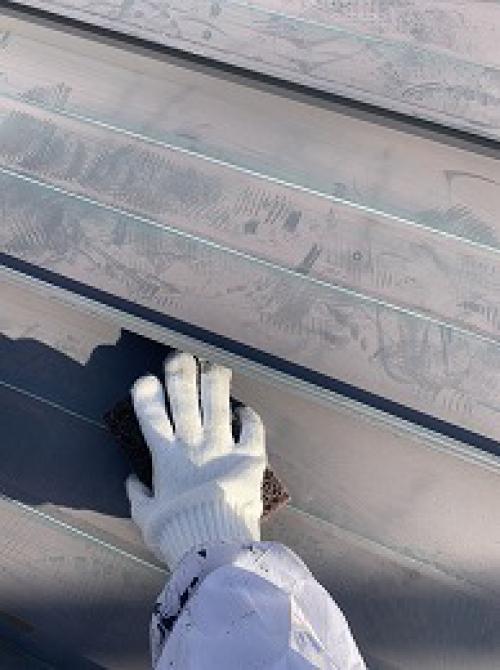

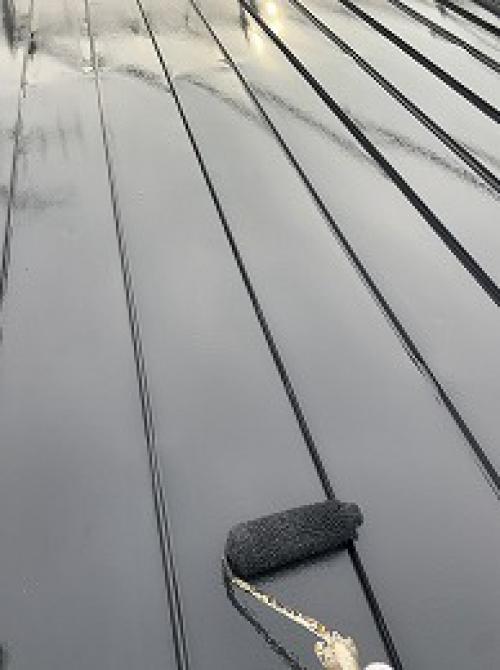

屋根ペーパー掛け
屋根錆止め塗装(下塗り)
ペーパー掛けにより細かいキズを付けて密着性を高めます。
下処理が甘いと剥がれ等の原因になります。
2019/11/13

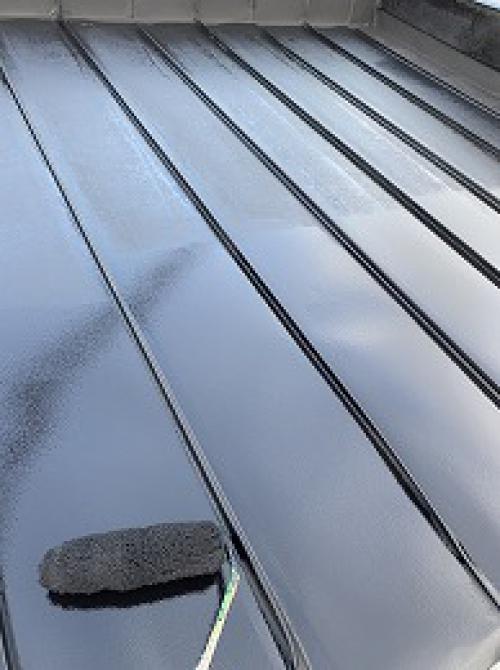

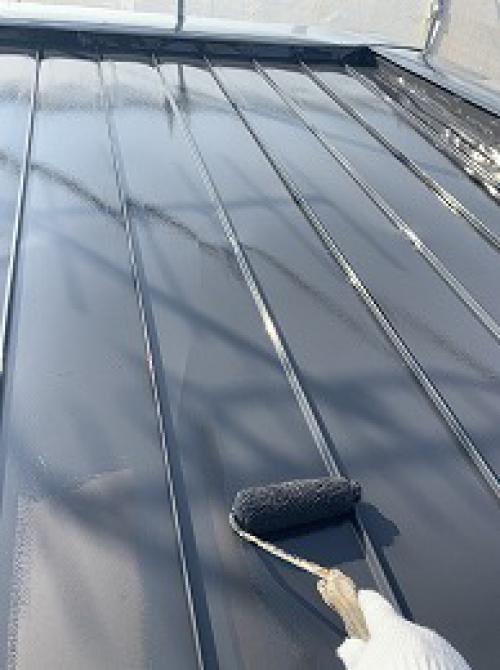

屋根塗装(中塗り・本屋根は上塗りまで)
2019/11/16

風除室外壁塗装(下塗り)
風除室内は水のはけ口が無く、洗浄すると水が溜まってしまう為、

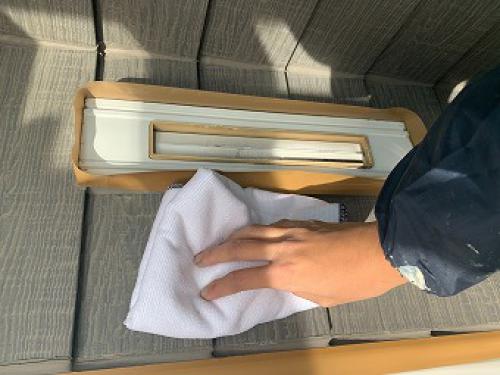

今回、風除室内は拭き掃除にしました。
2019/11/19

シリコンコーキング部シープラ塗装

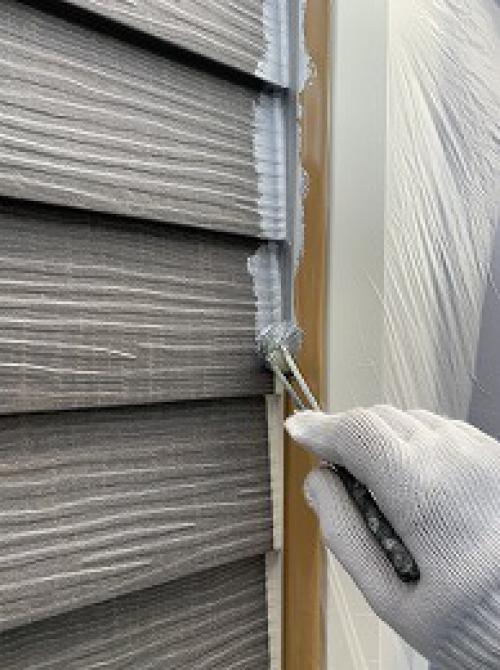

外壁塗装(下塗り:2面)

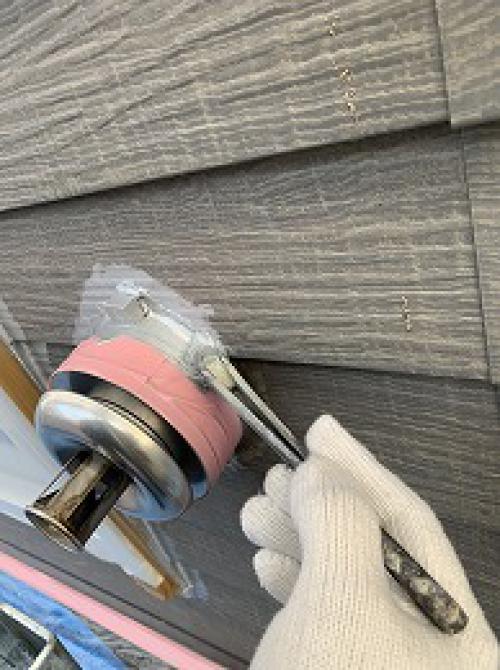

シリコンコーキング部分は専用塗料を塗装し、
密着力を高めています。
2019/11/21

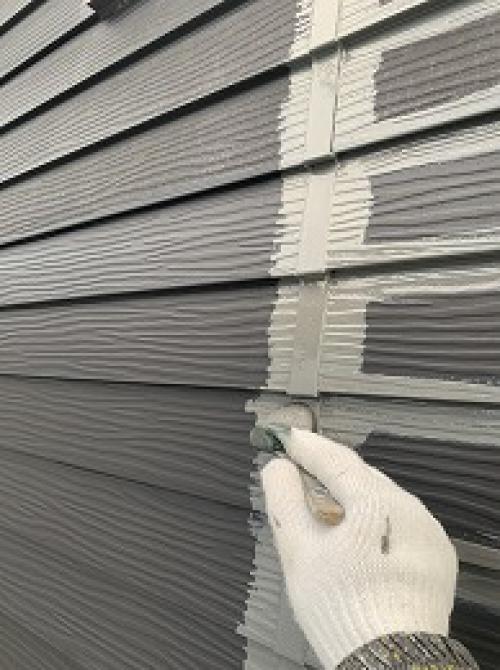

外壁塗装(残りの下塗り:中塗り途中まで)

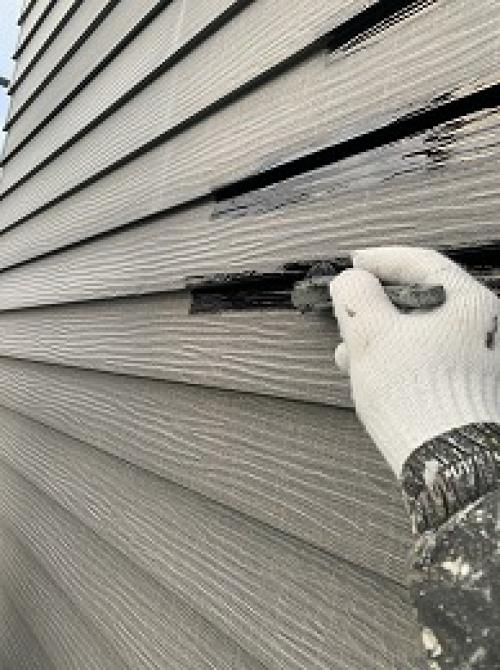

隙間を先に塗装して、塗り残しを防いでいます。
2019/11/22
下屋根・パラペット塗装(上塗り)
2019/11/23

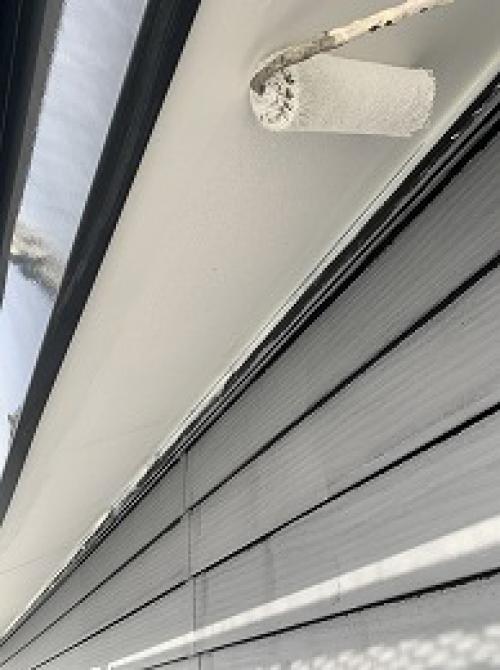

軒天塗装(上塗り)

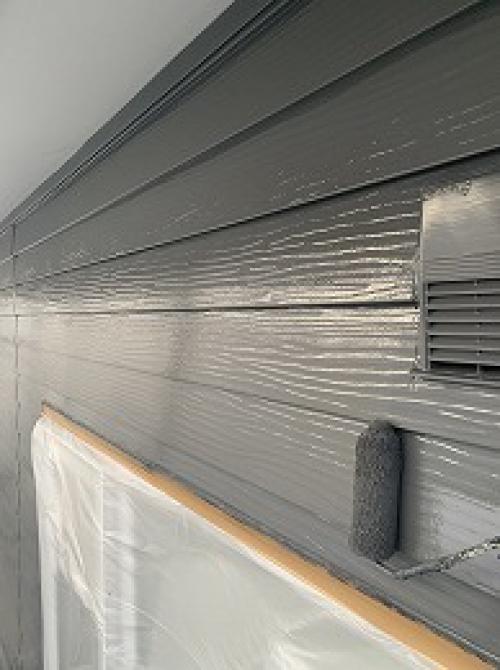

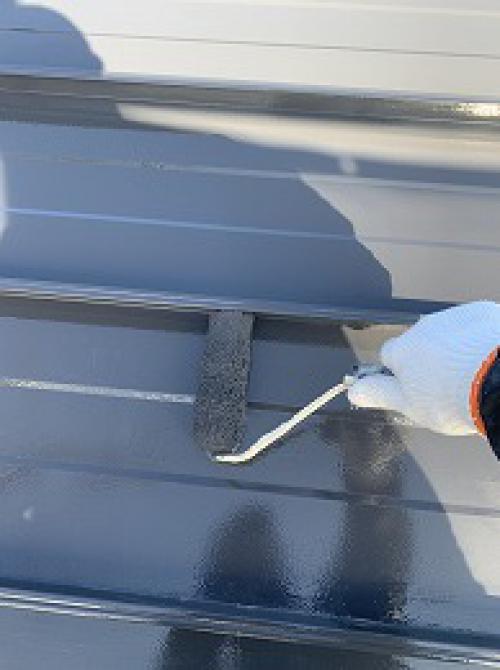

外壁塗装(中塗り:2面)
2019/11/24
外壁塗装(中塗り完了まで)

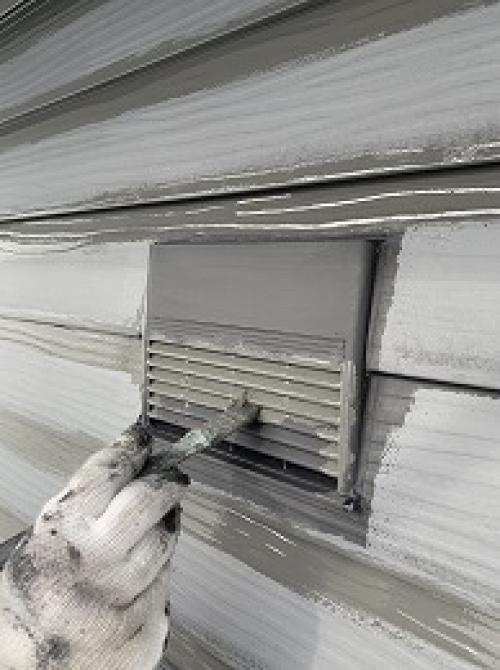

今回は樹脂換気フードも一緒に塗装しています。
2019/11/25

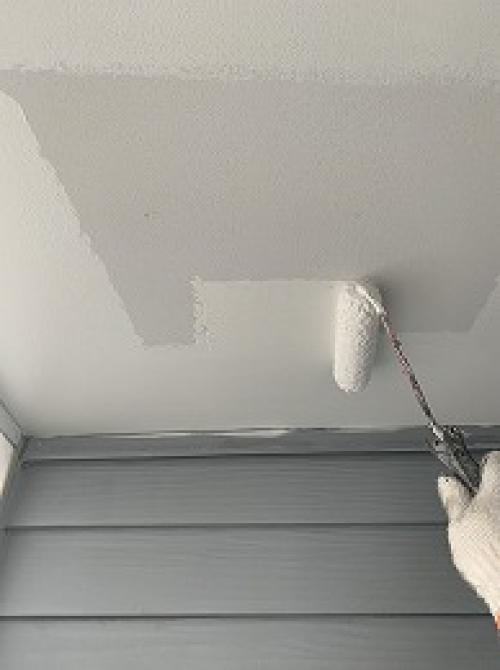

風除室内軒天塗装(上塗り)

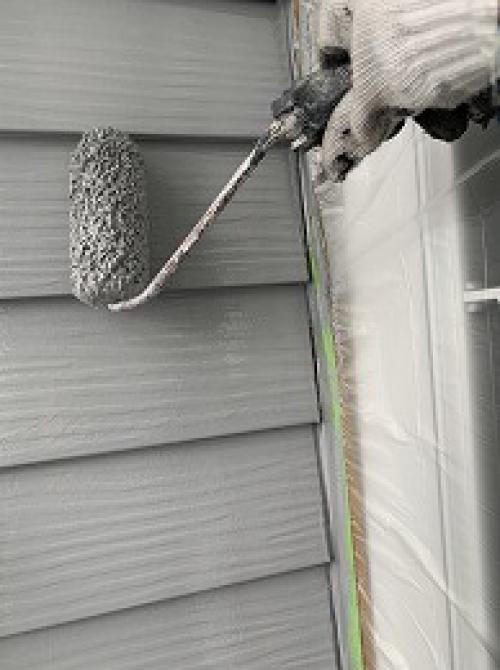

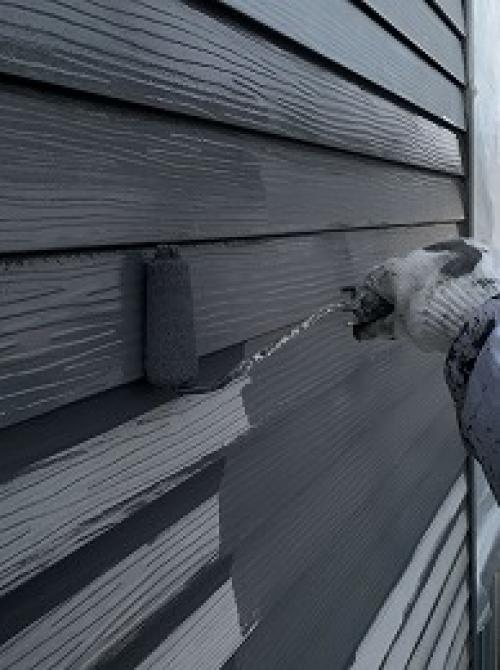

外壁塗装(風除室内:中塗り・上塗り)

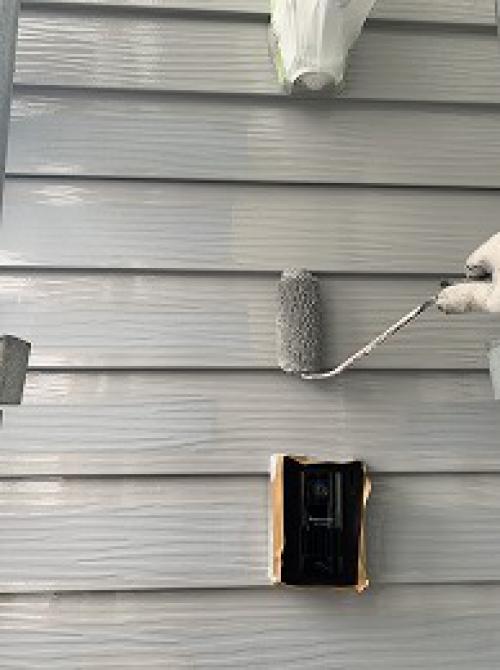

風除室内は外壁よりも明るい色にしてアクセントにしています。
2019/11/26

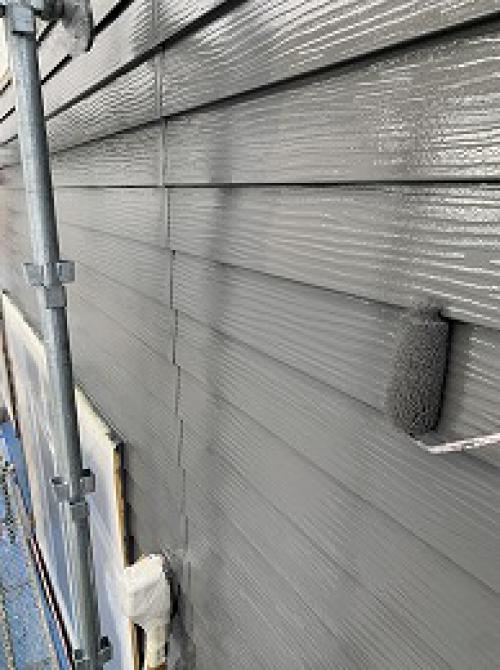

外壁塗装(上塗り:3面終了)

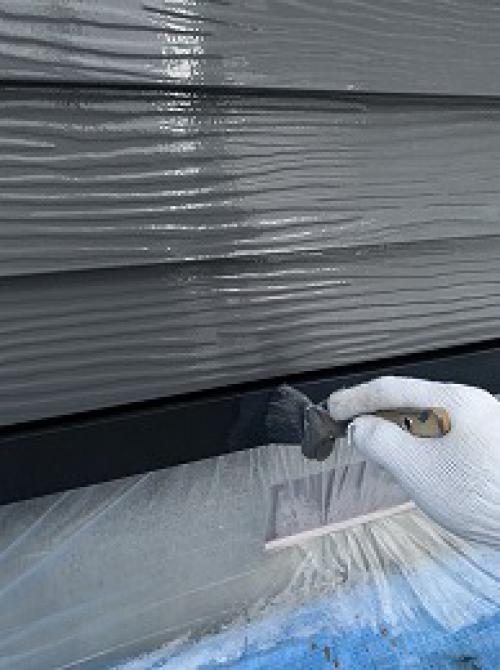

水切り塗装(中塗り)
2019/11/27
外壁塗装(残りの上塗り)

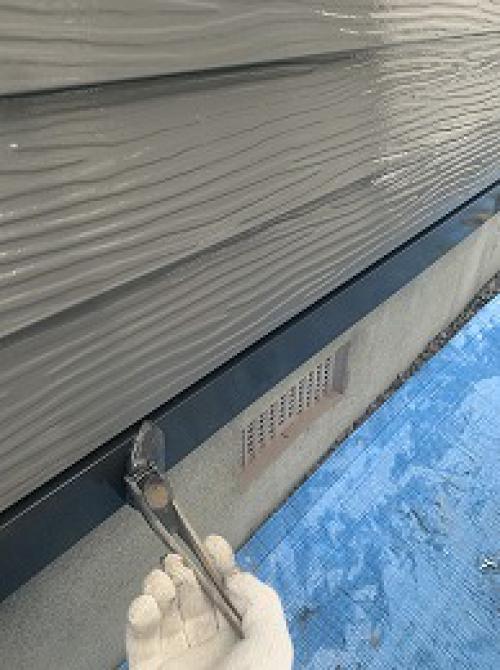

水切り塗装(上塗り)
水切りもしっかり3回塗りです。
2019/11/28~
コーキング工事
2019/12/03
飛散防止用ネット払い
2019/12/06
足場解体
2019/12/11
ホームタンク塗装(上塗り)
施工完了です。
