2019/10/20
飛散防止用ネット掛け
屋根ペーパー掛け

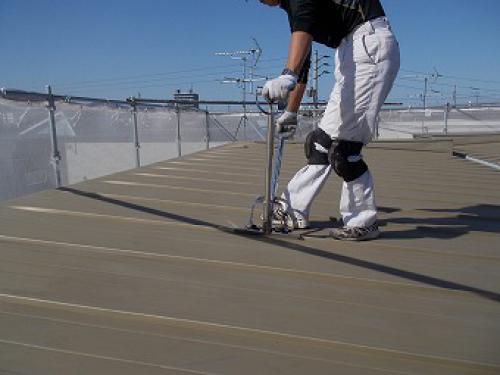

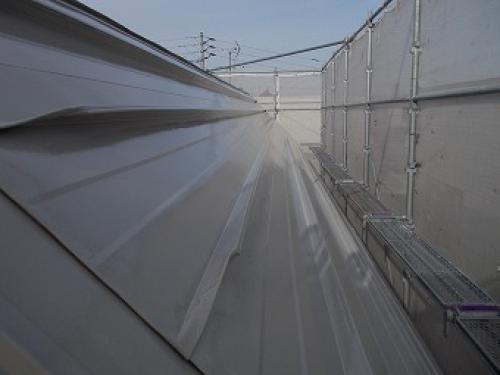

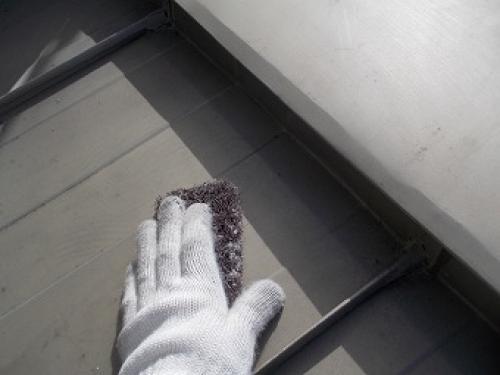

ハゼ締め

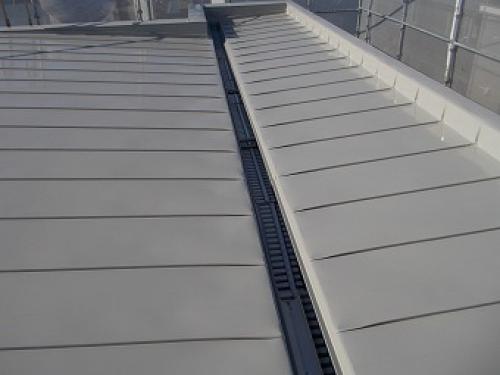

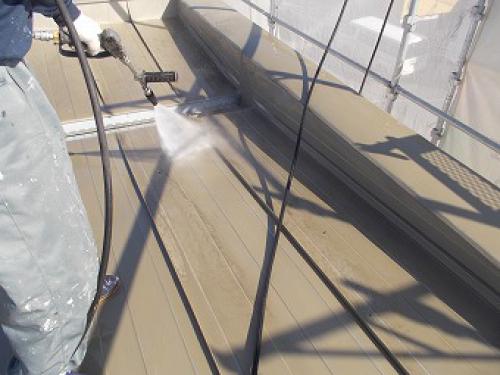

高圧洗浄水洗い
屋根に細かいキズを付けて
これから塗装する塗料の密着力を高めます。
この工程を省いてしまうと、剥がれやすくなってしまいます。
ハゼ(屋根のつなぎ目)が緩むと雨漏り・すがもりの原因になります。
塗装前にハゼ締めを行います。
2019/10/21
窓下樹脂水切り撤去
2019/10/22

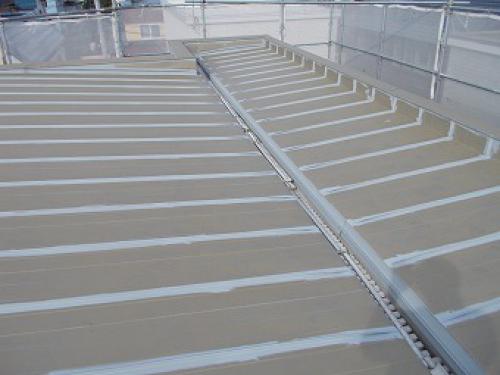

屋根錆止め塗装(下塗り)

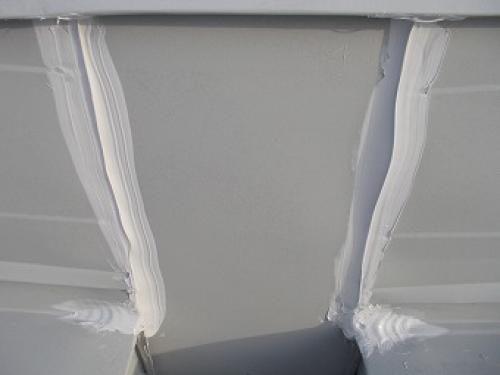

屋根コーキング
錆止め塗装(下塗り)は錆の出ている部分だけではなく、
全面に塗装します。
密着力を高める効果がある為です。
屋根のコーキングは一番紫外線が当たる為、
劣化が起きやすいです(ほとんど無くなっているような事もあります)
塗装の際はコーキング工事も必ず行います。
2019/10/23

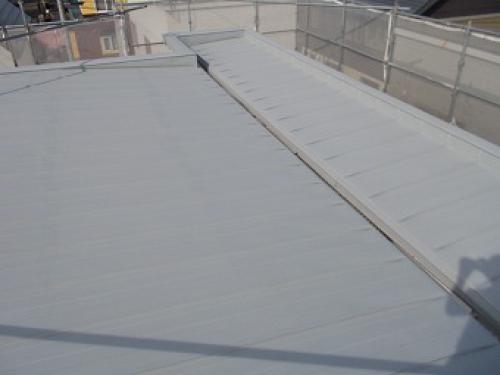

屋根塗装(中塗り)
2019/10/24

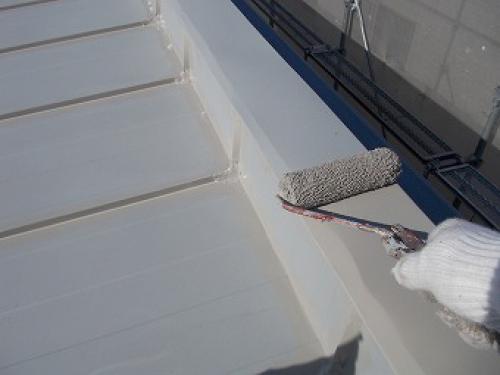

屋根塗装(上塗り:ストッパー面)

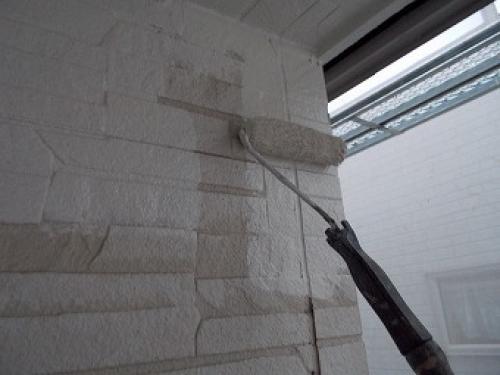

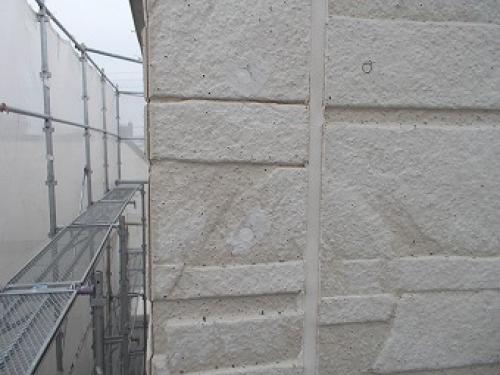

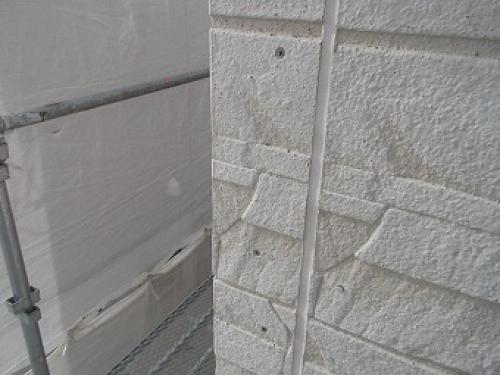

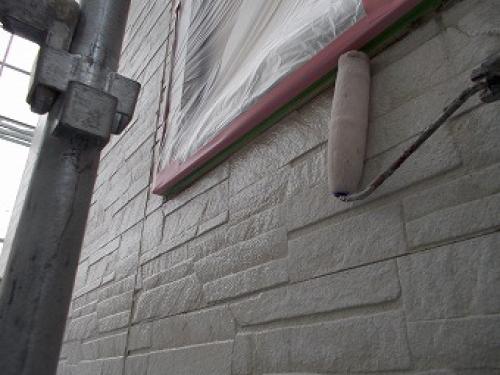

外壁コーナービス増し打ち

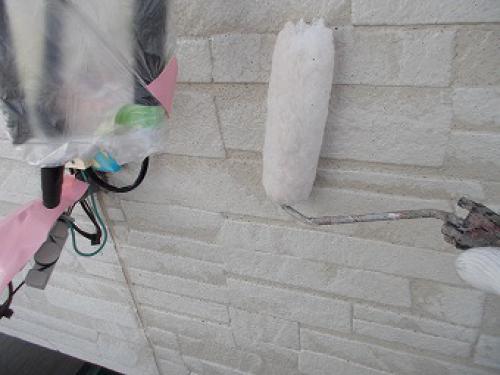

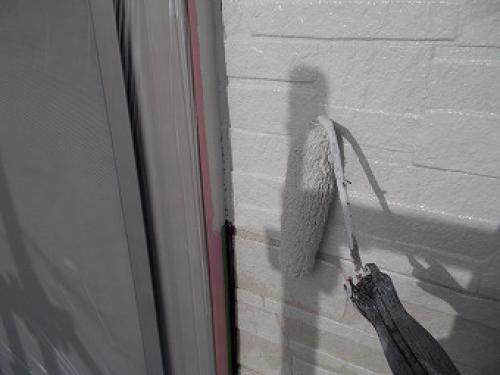

外壁塗装(下塗り途中まで)
2019/10/25
ビス頭パテ埋め

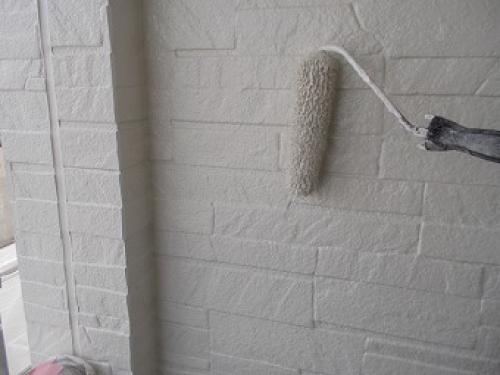

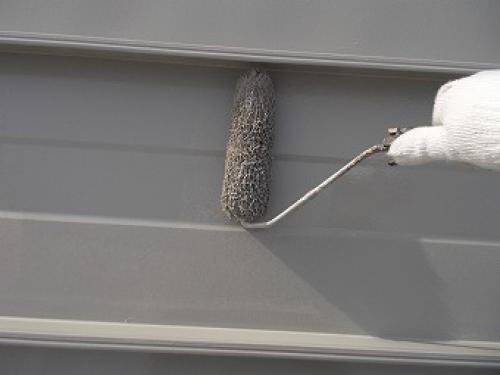

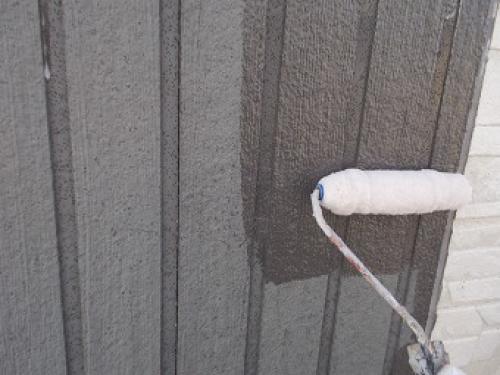

外壁塗装(下塗り・中塗り途中)

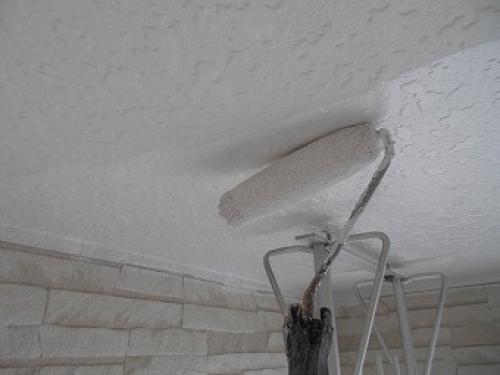

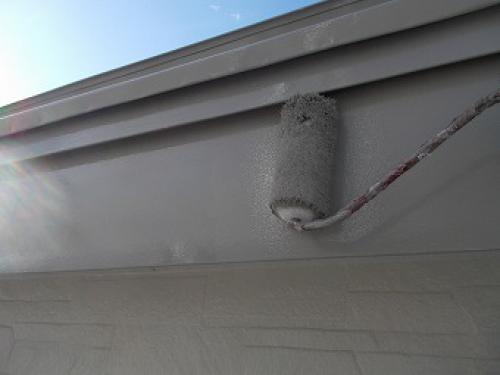

軒天塗装(上塗り)
2019/10/27
外壁塗装(中塗り・上塗り途中)
2019/10/28
破風塗装(上塗り)

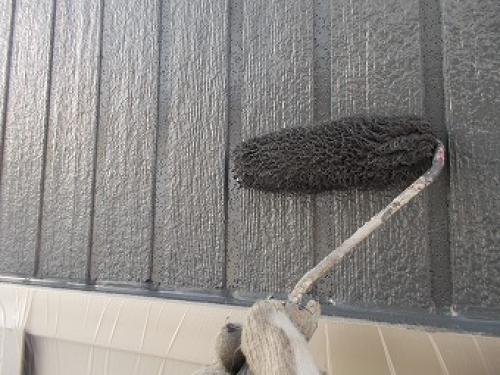

外壁塗装(上塗り)
2019/10/29~
コーキング工事
施工完了です。
