ALC外壁塗装工事仕様
①仮設足場掛け
②飛散防止用ネット掛け(吹付用のネット)
・・・外壁劣化部が有る為、補修箇所はボンタイル吹き付けのし直しが必要。

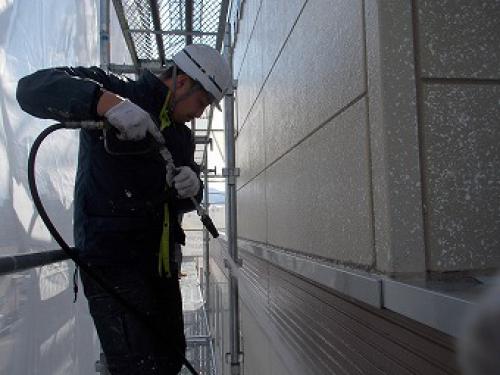

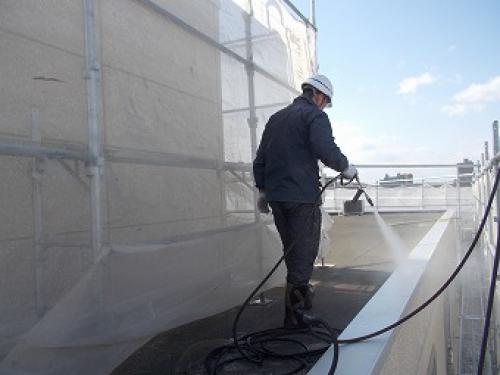

③外壁高圧洗浄水洗い
④外壁劣化部の補修
⑤外壁のコーキング工事

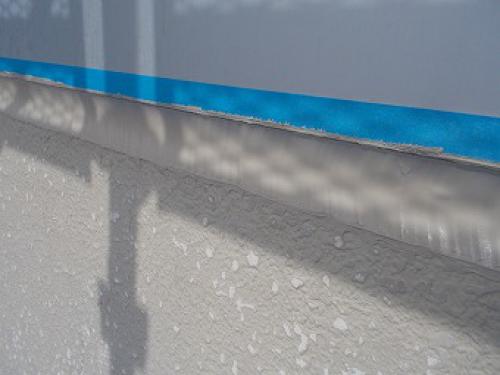

■開口部コーキング全撤去打ち直し

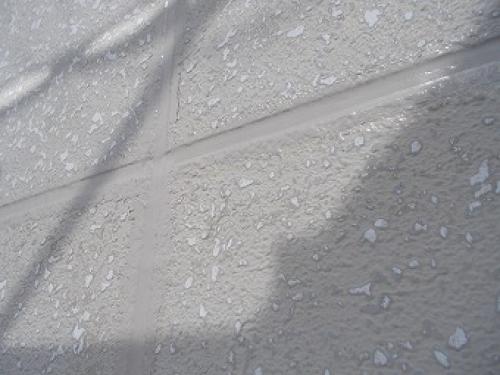

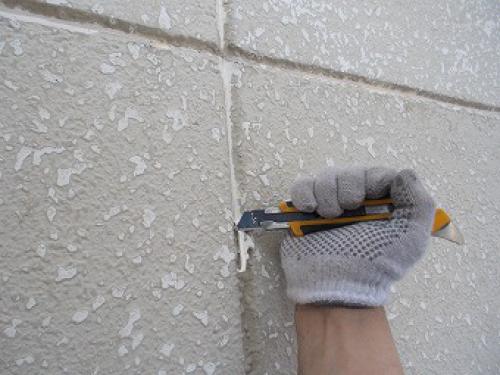

■目地コーキング部分撤去又は全撤去打ち直し
※既存目地コーキングに膨れが見られる為、膨れ箇所は撤去が必要。
⑥外壁シーラー処理

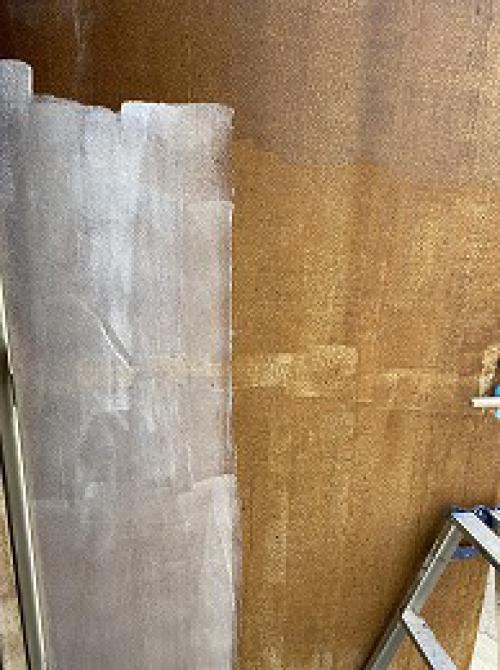

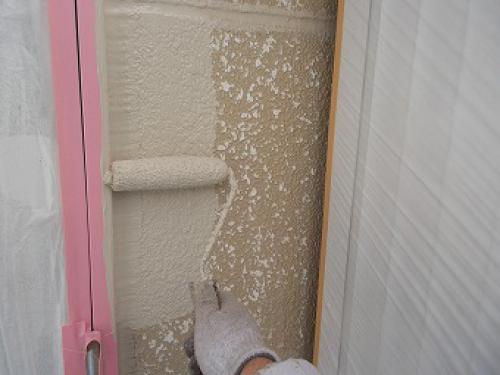

⑦外壁水性シリコン樹脂2回塗り
2020/03/24
仮設足場掛け
2020年最初の足場が掛かりました!
気温も上がってきており、
塗装シーズンに入ります!
2020/03/25
飛散防止用ネット掛け
ブルーシートひき
外壁劣化部の補修
コーキング一部撤去
2020/03/26

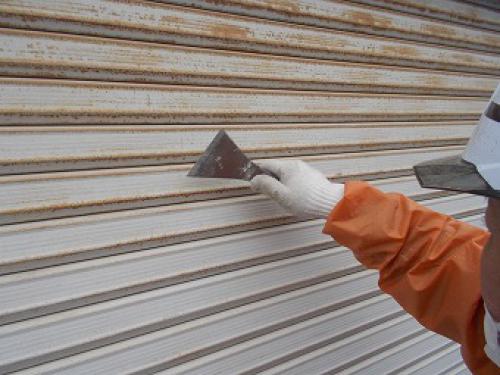

鉄部ケレン・ペーパー掛け

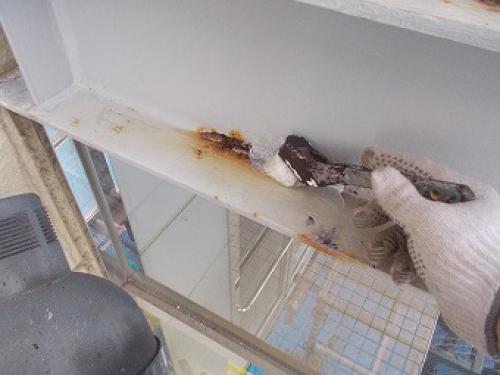

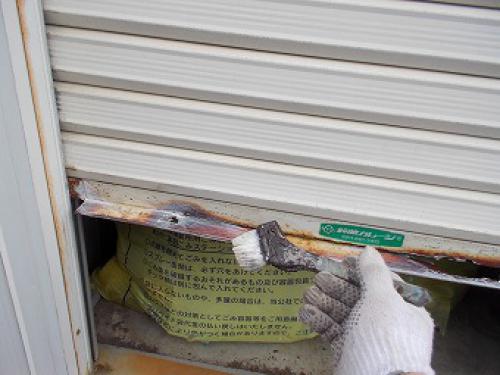

錆の著しい部分バリュー#1000・#2000塗装
錆止め塗装
錆は極力落としてから、
バリューという塗料で塗装しています。
錆の発生・進行を遅らせます。
錆止め塗装(下塗り)です。
2020/03/27

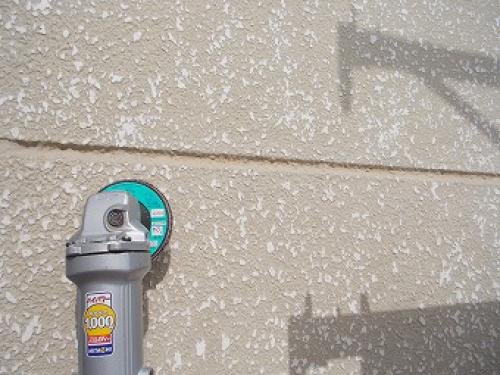

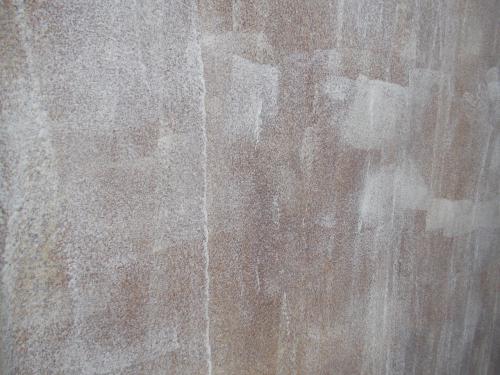

外壁サンダー掛け(2面)
外壁に膨れ・浮きがある場合、
そのまま塗装してもすぐに剥がれてしまう恐れがあります。
その為、一度表面を削っています。
2020/03/28
外壁サンダー掛けの続き
高圧洗浄水洗い
2020/03/30~04/02

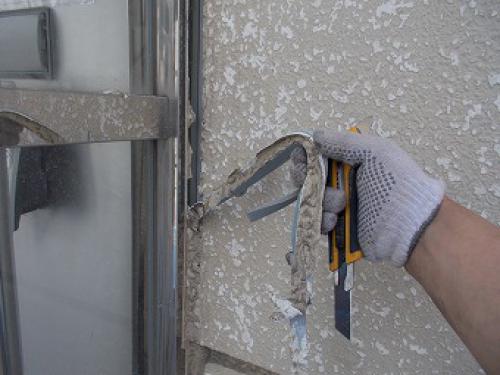

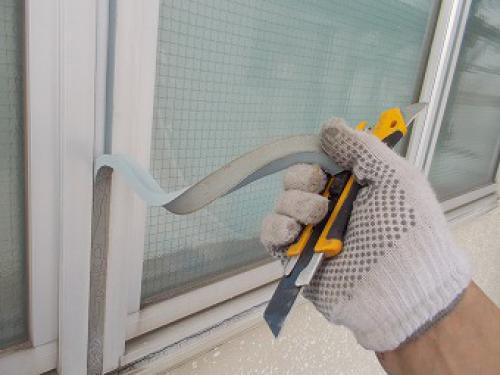

コーキング撤去
古いコーキングの撤去作業です。
コーキングが切れると、隙間から水が入り込み、雨漏り、外壁材の損傷に繋がる恐れがあります。
2020/04/03~
コーキング打ち

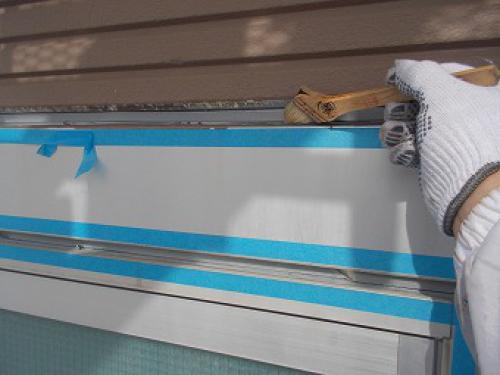

撤去した部分に密着させる為、プライマーを塗装し、
新しいコーキングを打ちます。
2020/04/13
養生・ブルーシート直し
2020/04/15
アルミパネルペーパー掛け
アルミ錆止め塗装(下塗り)

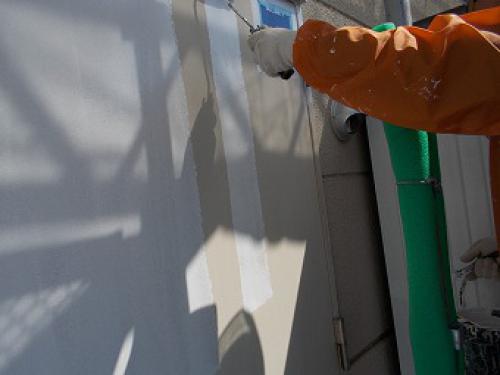

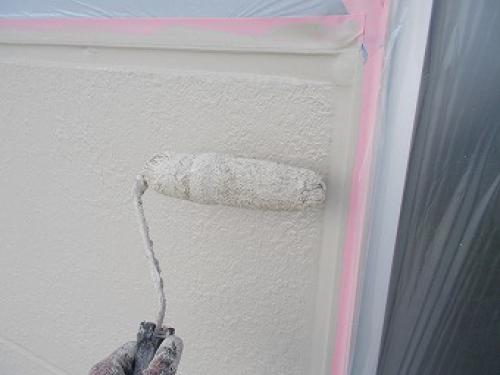

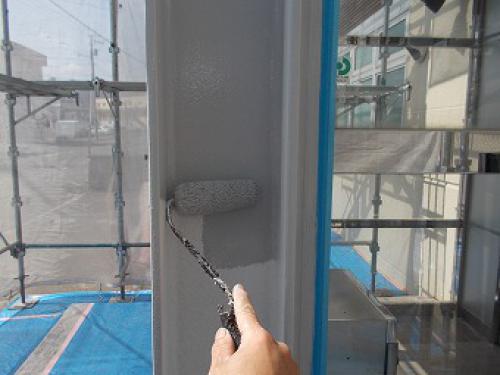

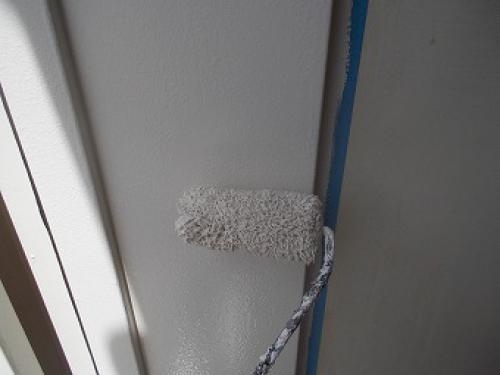

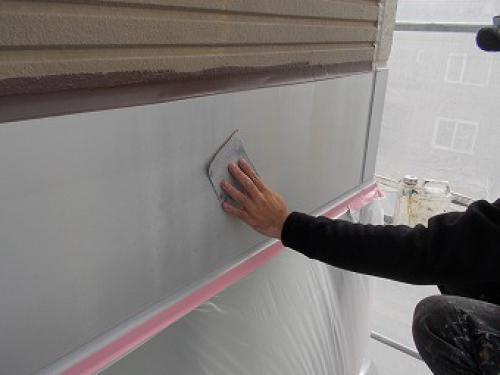

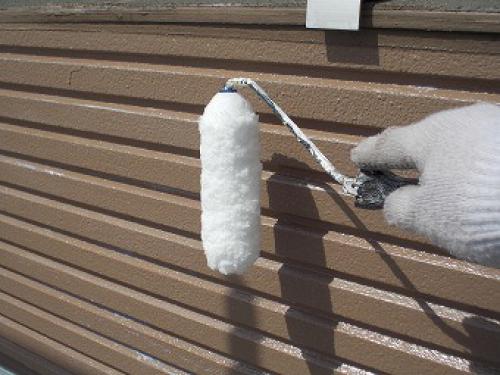

外壁塗装(下塗り)
コーキングの乾きを確認した後、塗装に入ります。
2020/04/16

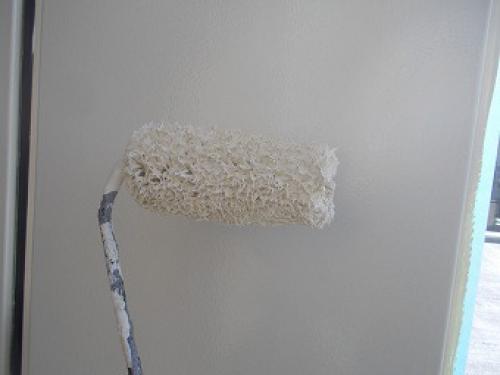

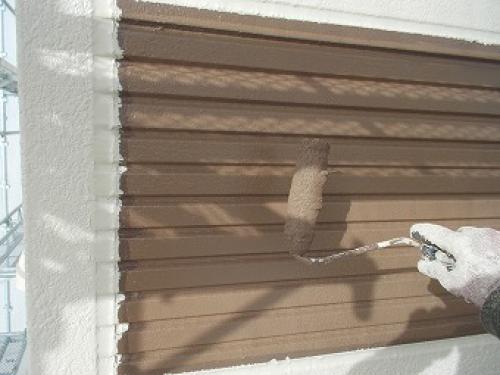

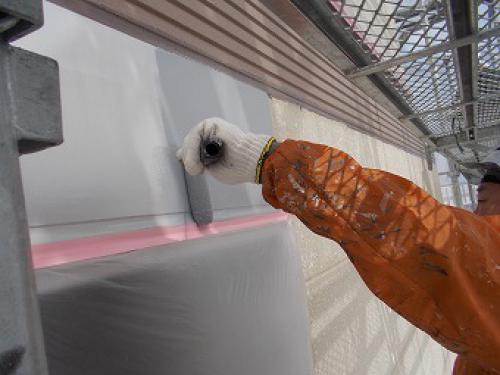

外壁塗装(中塗り・上塗り)
外壁3回塗りが完了しました。
2020/04/17

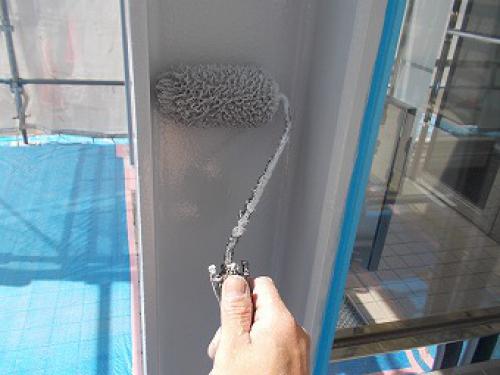

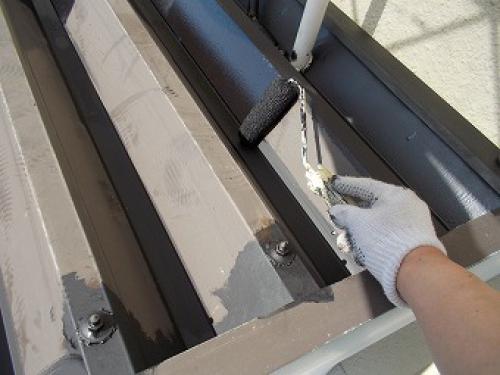

アルミ塗装(中塗り)

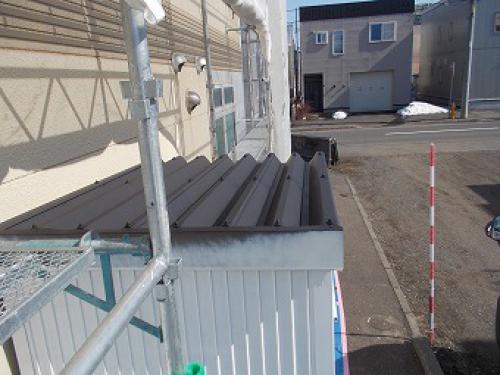

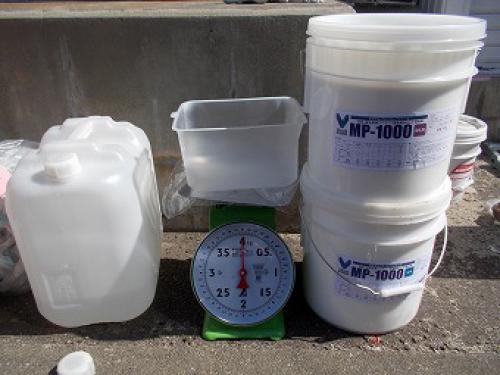

屋上塗装(MP-1000)
屋上にはMP-1000という塗料を塗装しています。
小さなヒビの中にも入り込み、防水効果が高いです。
2020/04/18

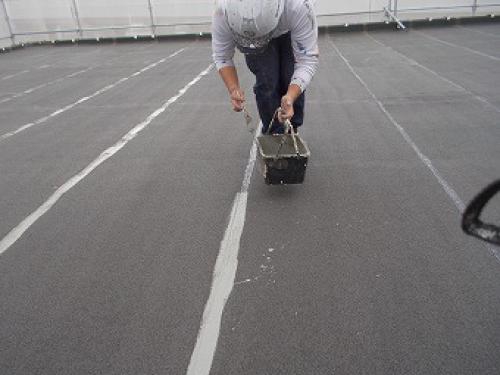

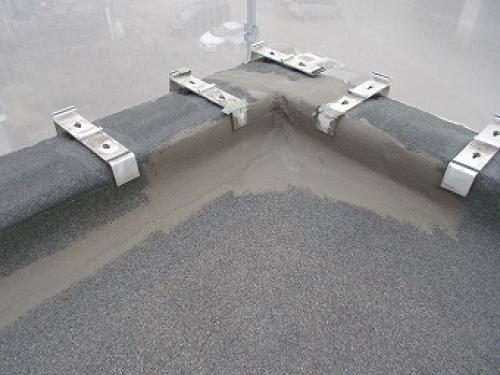

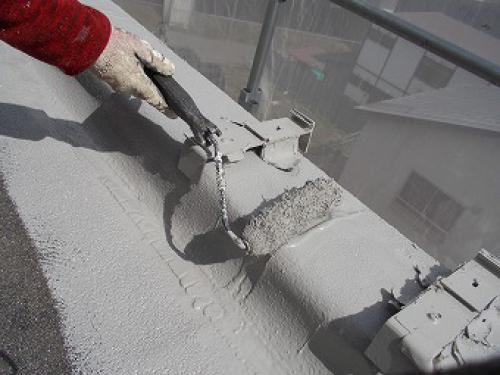

屋上塗装(MP-1000+セメント:1回目)
MP-1000にセメントを混ぜたものを塗装する事で、
ヒビを埋めます。
今回はつなぎ目全てに塗装します。
2020/04/19
屋上塗装(MP-1000+セメント:2回目)
鉄部塗装(中塗り・上塗り)
2020/04/21

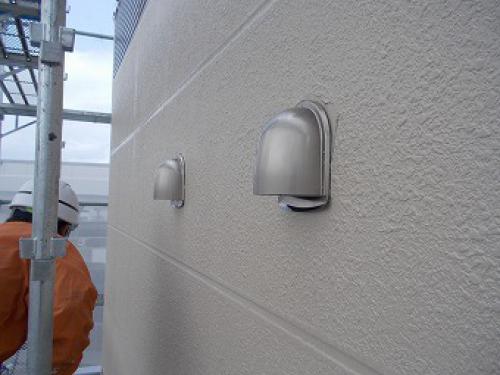

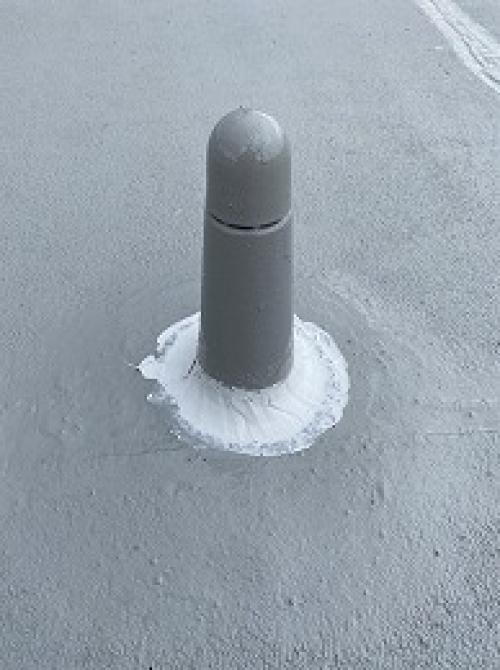

換気フード取り付け
2020/04/25

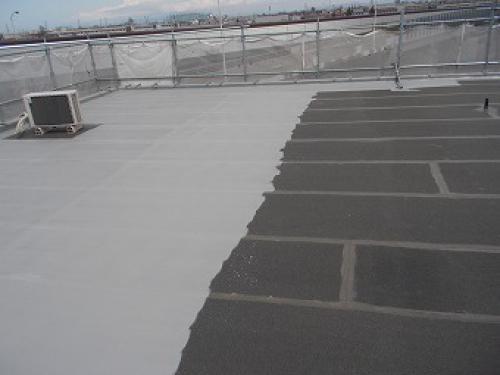

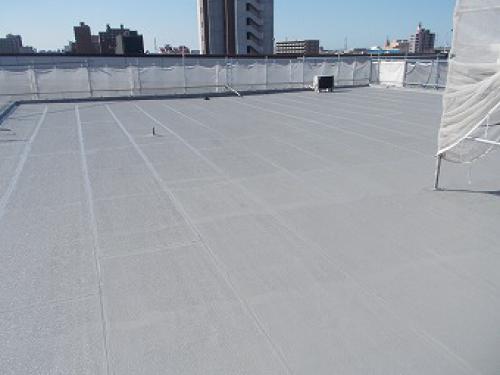

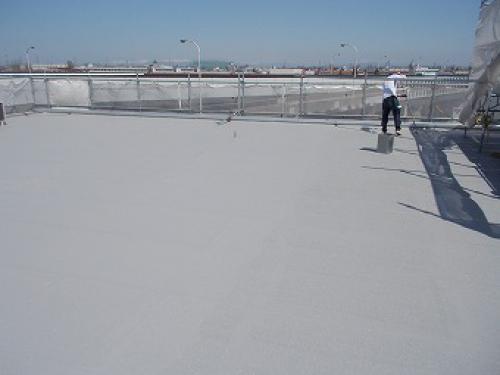

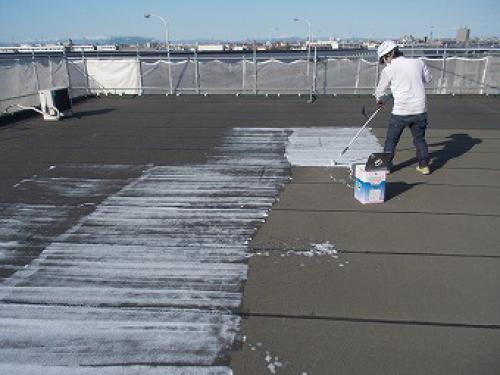

屋上塗装 MP-1000
2020/04/28

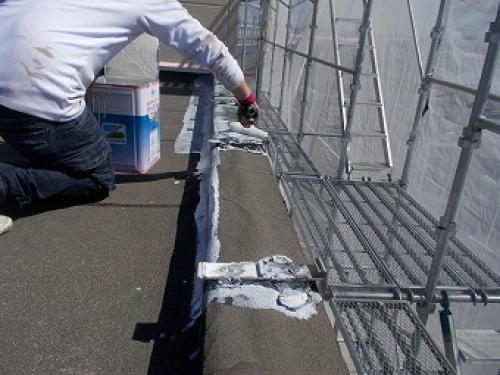

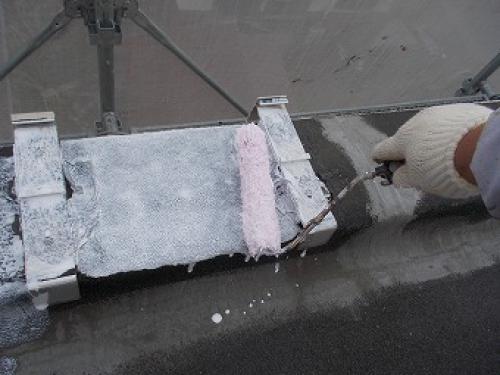

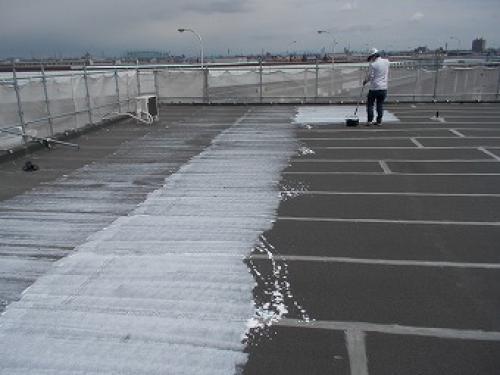

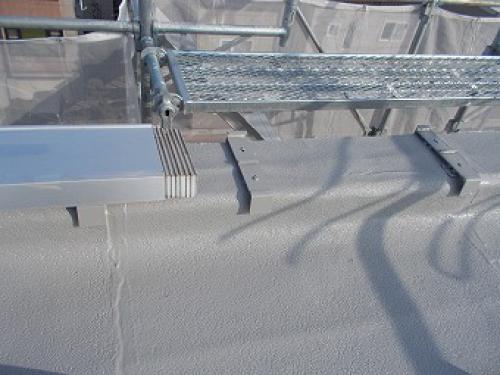

屋根防水トップコート塗装(1回目)
防水層保護のためのトップコート塗装です。
2020/04/30
屋根防水トップコート塗装(2回目)
塗装完了後、笠木の取り付け
2020/05/01
飛散防止用ネットバラシ
一部手直し、清掃等
2020/05/11
足場解体後
屋上鉄扉(下塗り)

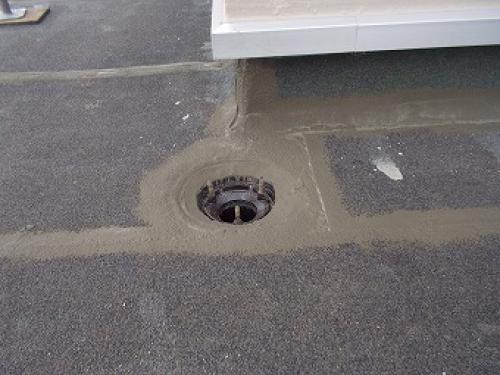

屋根コーキング
2020/05/12
屋上鉄扉塗装

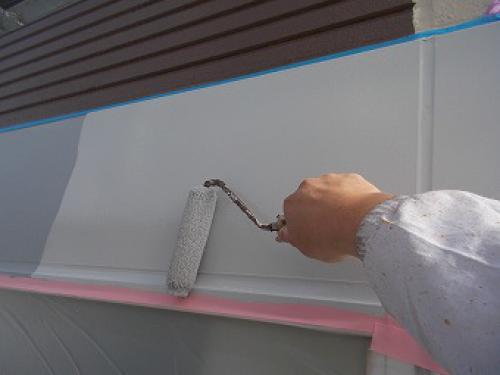

軒天塗装
2020/05/18

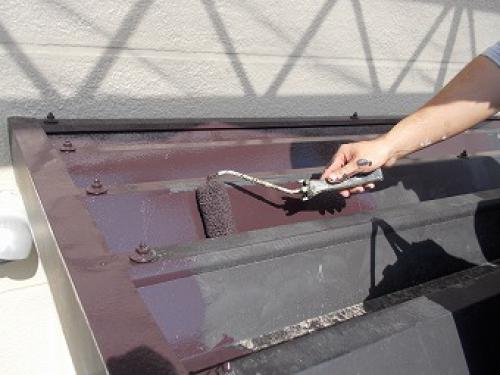

鉄扉塗装

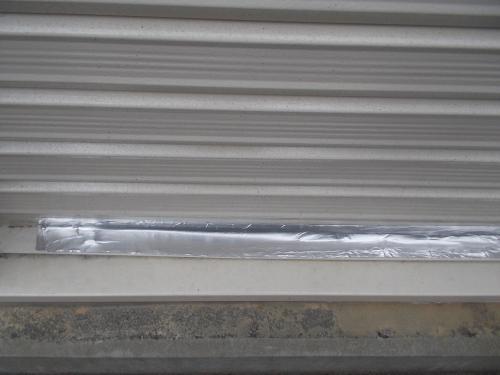

アルミテープ貼り
2020/05/19
これにて施工完了です。
ありがとうございました!
