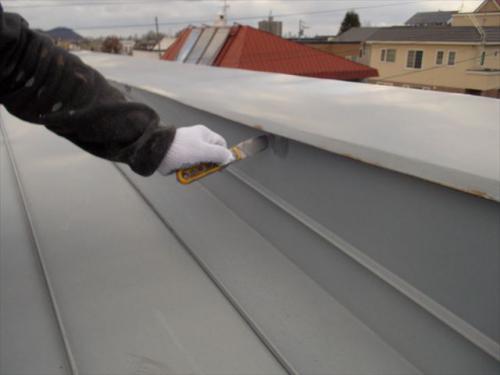

2018/11/18 屋根清掃 屋根コーキング工事 ダクトカバー取り付け

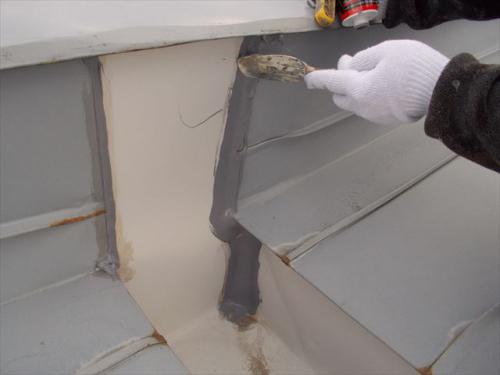

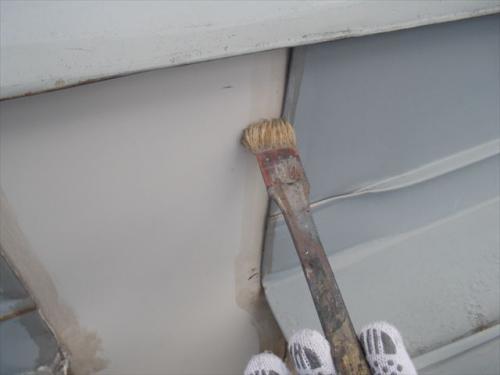

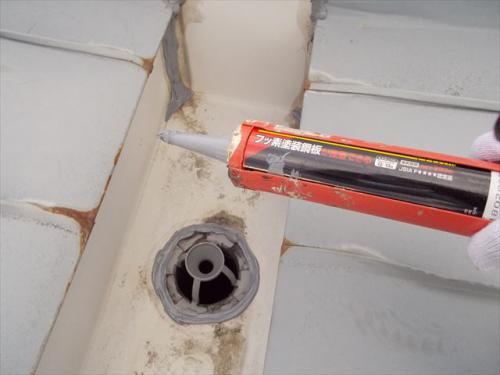

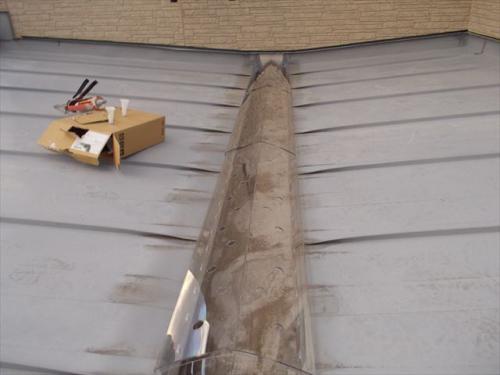

プライマー塗装~コーキング打ち

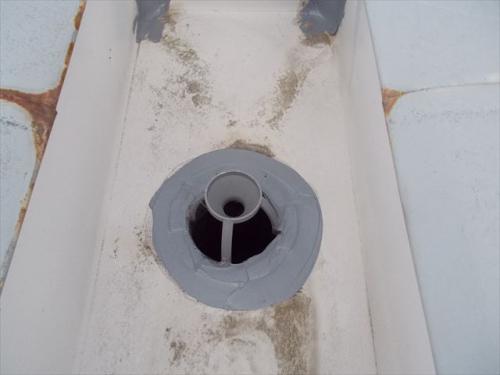

ダクトカバー取り付け
年内は以上の工事で完了です。
本工事は来年となります。
本年の工事開始です。
2019/05/15

屋根・パラペット:ペーパー掛け、ハゼ締め
飛散防止用ネット掛け

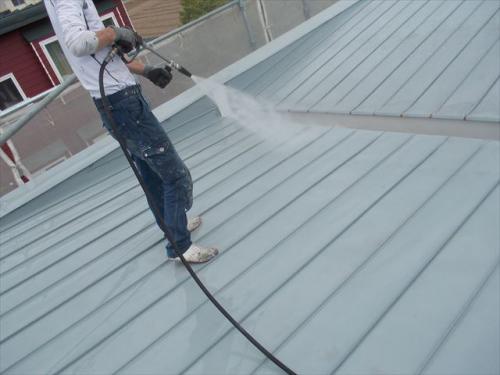

高圧洗浄水洗い

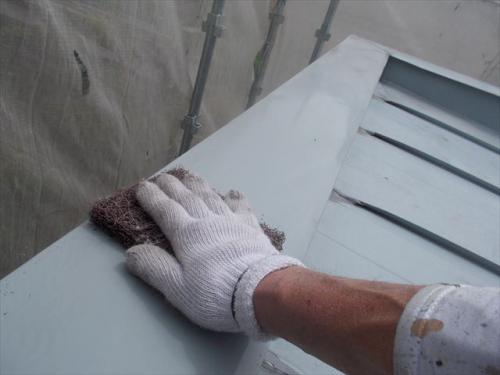

ペーパーを掛けてサビ・汚れの除去、

細かいキズをつけて新しく塗る塗料の密着性を高めます。
細かい部分もしっかり見ています。

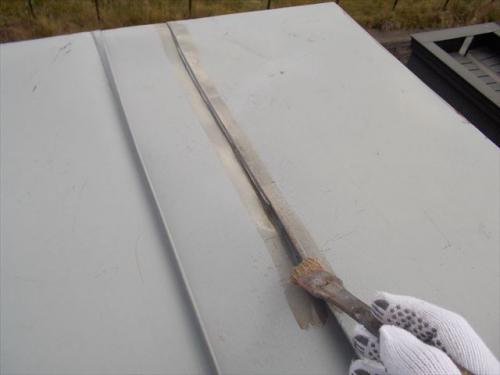

ハゼ(板金の噛み合わせ部分)を締めなおします。
緩んでいると水が入る為、雨漏り・すがもりに繋がる恐れがあります。
2019/05/16
屋根・パラペット塗装(下塗り)
錆止め塗装の前に、錆の発生している部分に専用塗料を塗ります。
錆の拡大を抑制します。
その後、錆止めを全面塗装します。
2019/05/17
屋根塗装(下塗り)

パラペット・手すり・基礎水切り(下塗り)

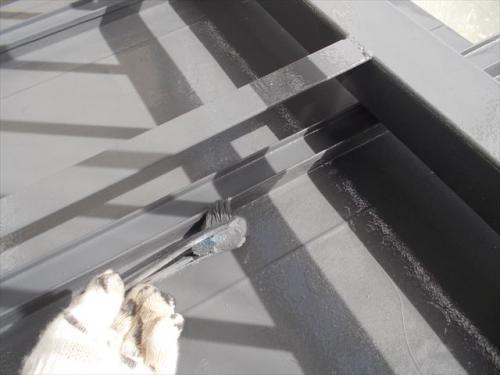

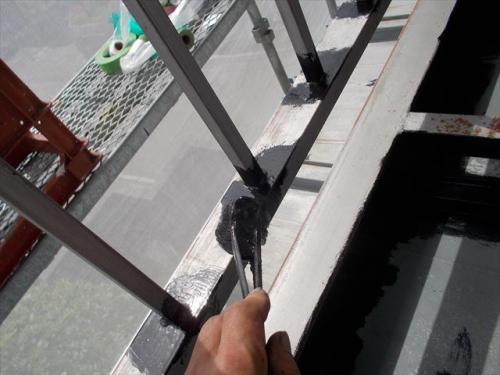

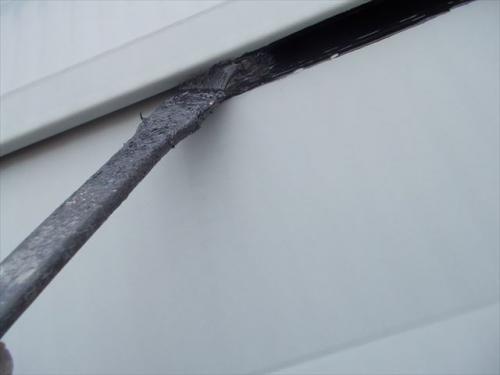

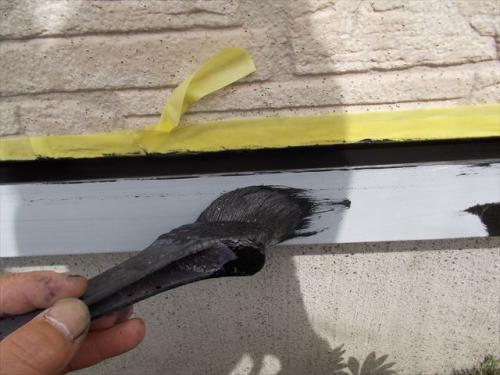

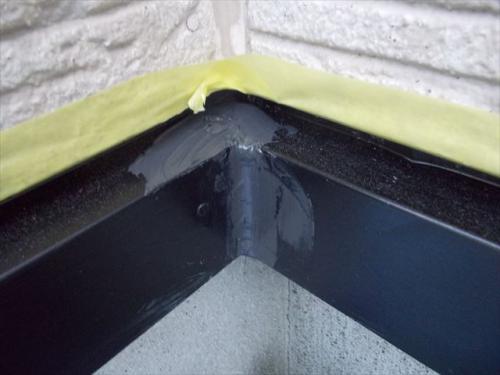

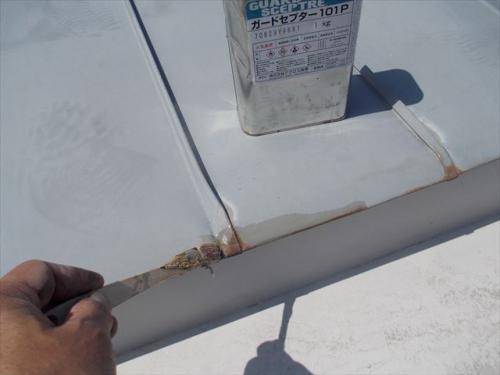

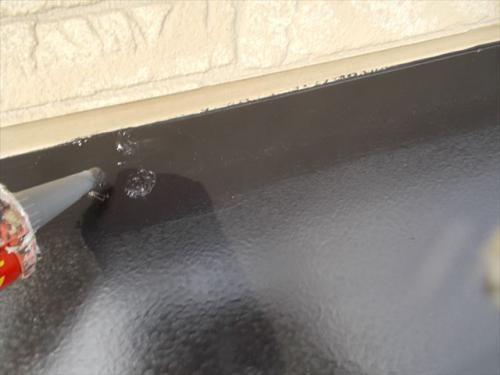

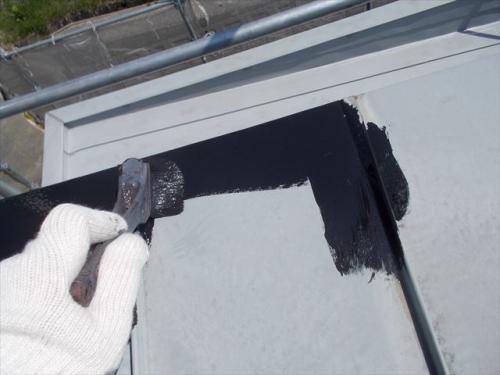

コーキング
2019/05/18

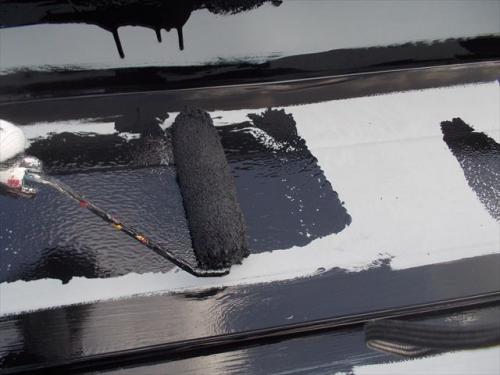

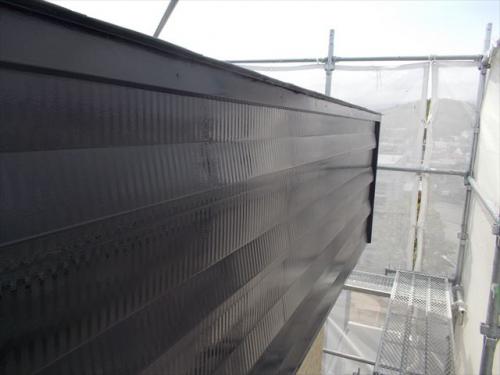

屋根塗装(中塗り)

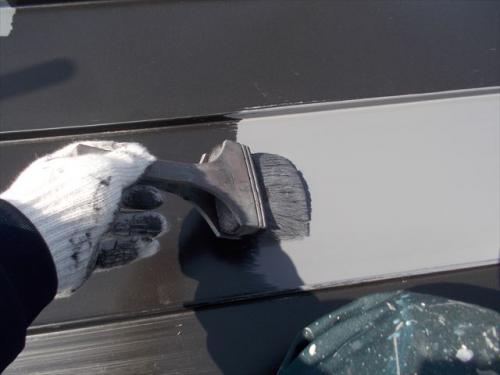

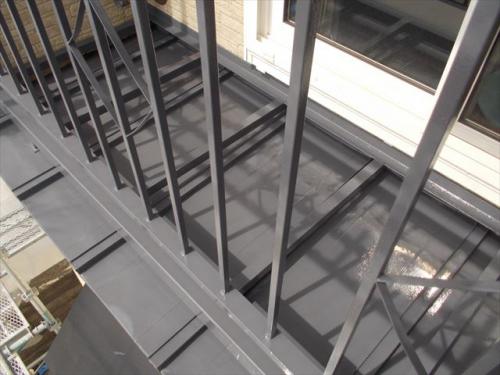

手すり・パラペット・水切り塗装(中塗り)
本屋根塗装(上塗り)

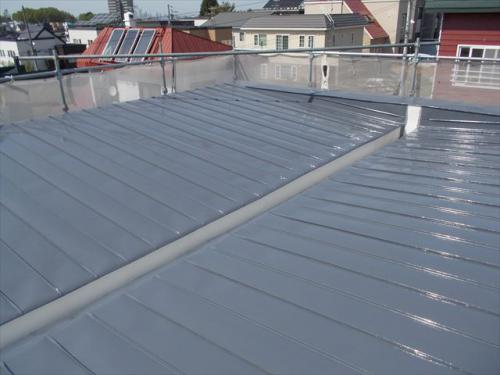

中塗り完了

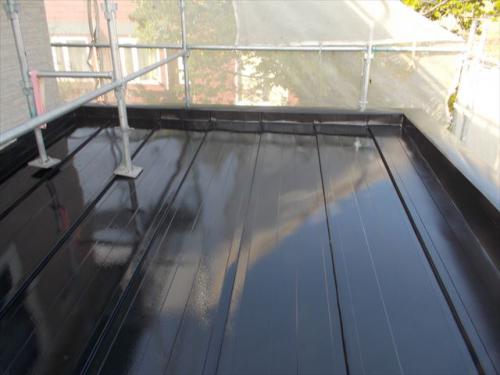

上塗り完了
2019/05/20

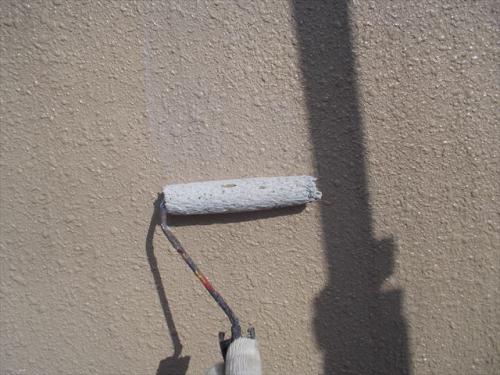

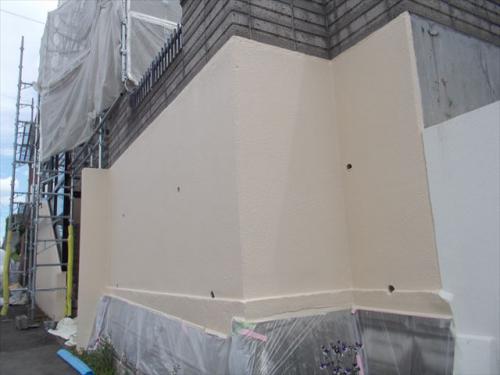

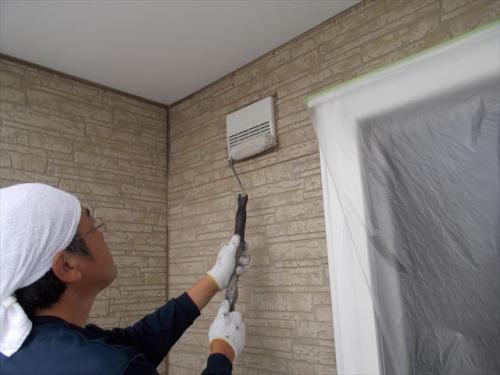

外壁塗装クリヤー(1回目)

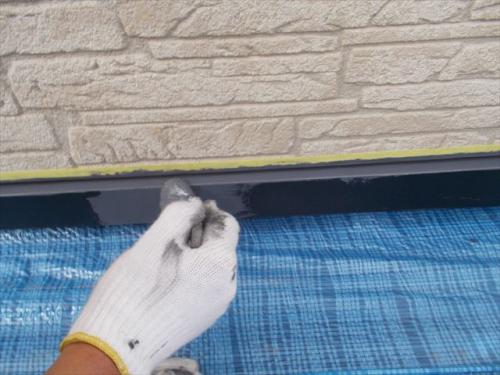

軒天解体作業

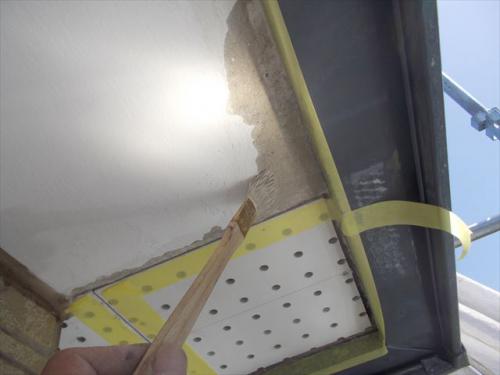

状態の悪い軒天ボードは交換します。

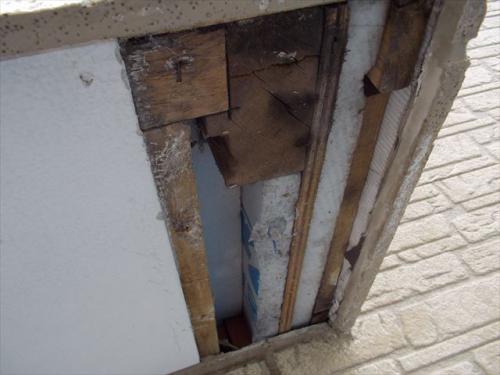

解体すると、中はこのようになっています。
2019/05/22

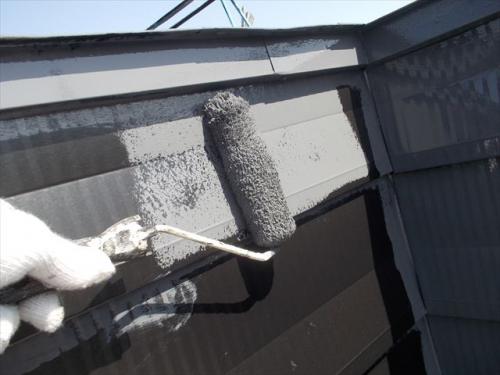

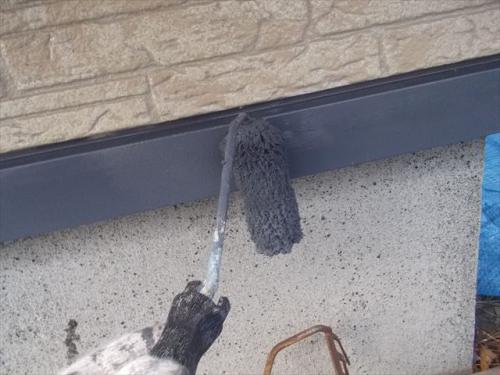

軒天張替え

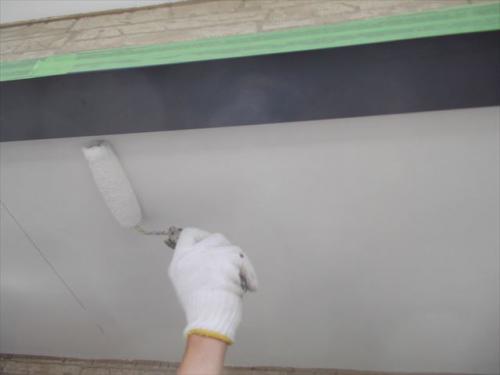

軒天塗装(上塗り)

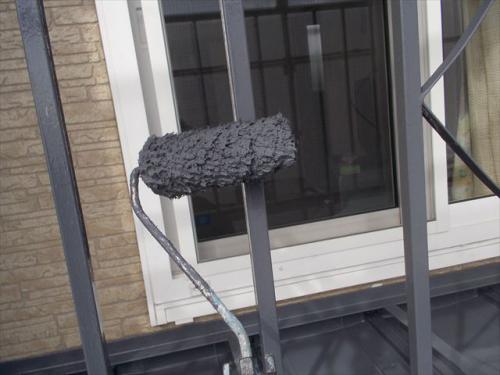

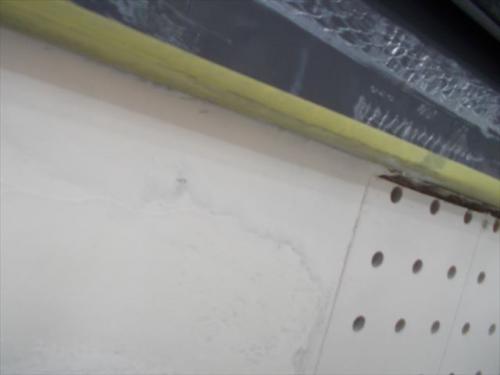

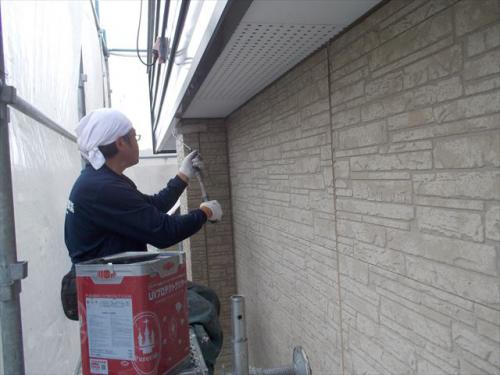

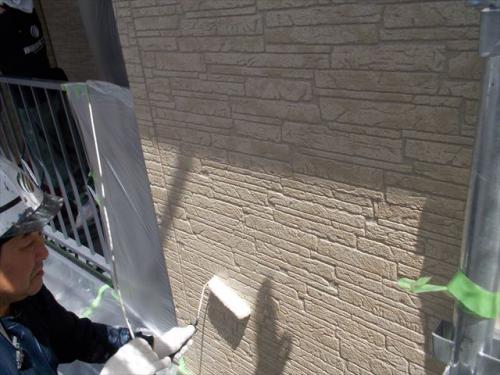

外壁塗装クリヤー(2回目)

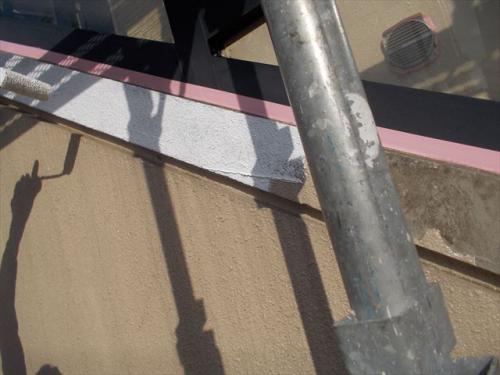

屋根塗装(上塗り)

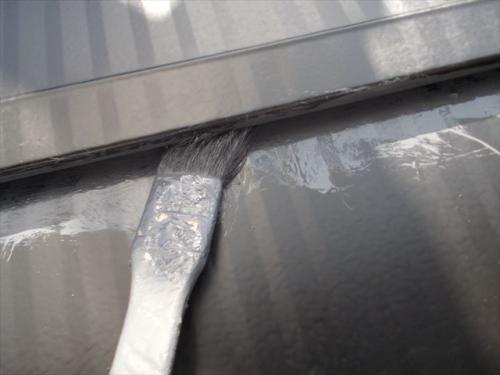

破風・手すり・基礎水切り塗装(上塗り)
交換していない劣化部を補修します。
2019/05/23

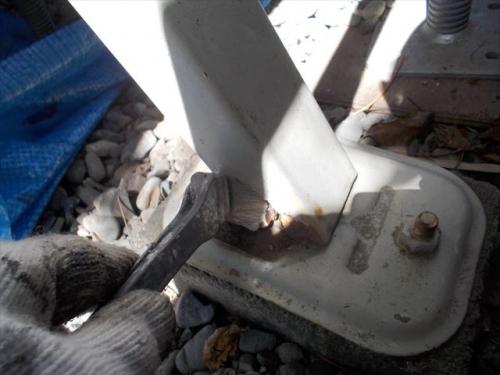

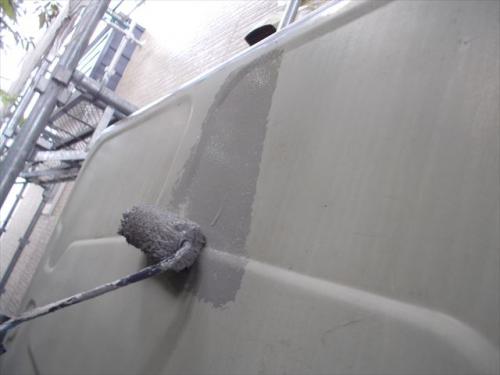

ホームタンク・ガス庫塗装(ペーパー、部分錆止め、上塗り)

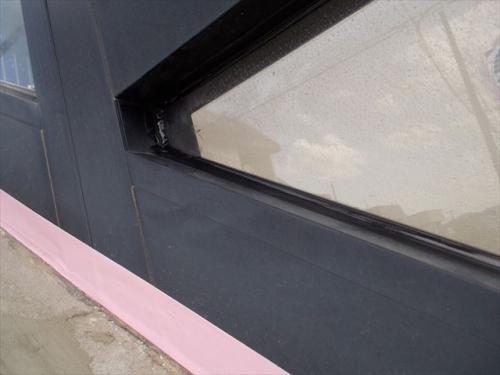

玄関コーキング

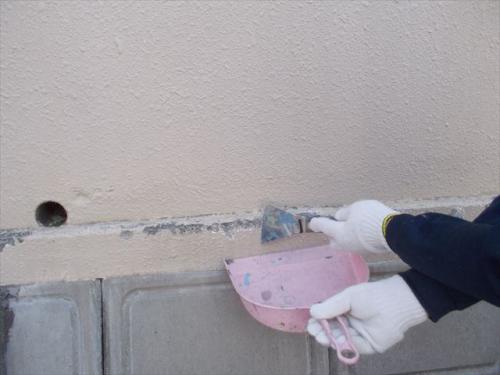

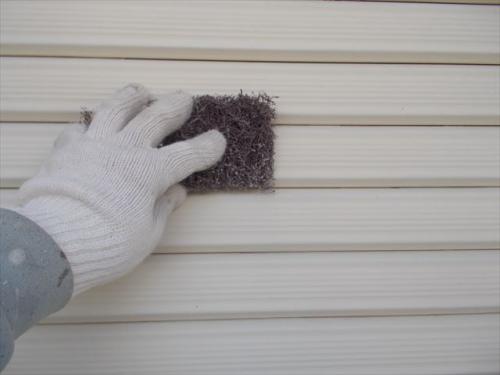

基礎ケレン・シーラー(下塗り)・パターン付け

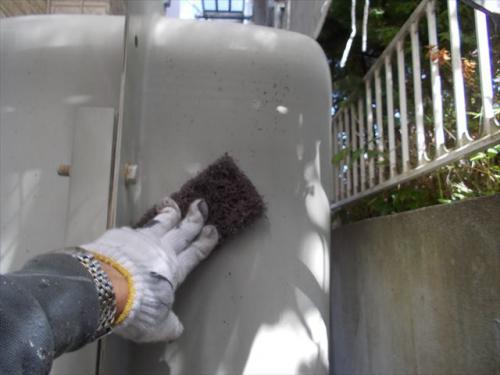

屋根と同様にペーパーを掛けて、汚れ・サビを取り除きます。
また、細かいキズを付けることで密着性を高めます。
サビの出ている所は専用塗料を塗り、サビを抑制します。
上塗りで完了です。

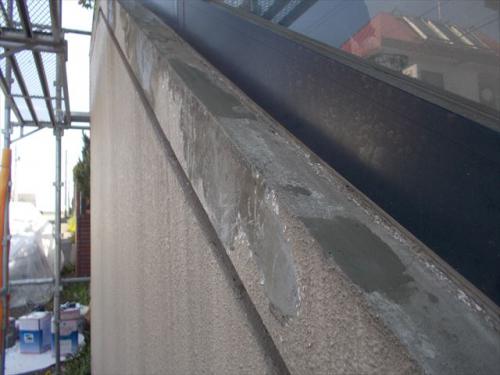

基礎です。剥がれかかっている部分を取り除きます。
そのまま塗装しても、すぐに剥がれてしまう為です。
剥がした部分はもともとついていた凹凸模様が消えてしまいます。

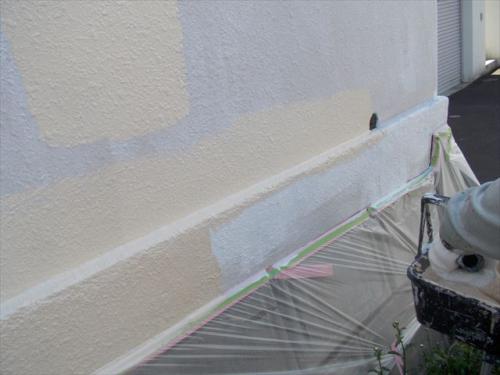

専用塗料で近い模様をつけます。
2019/05/24

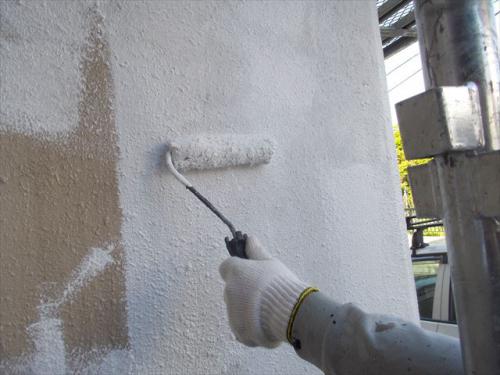

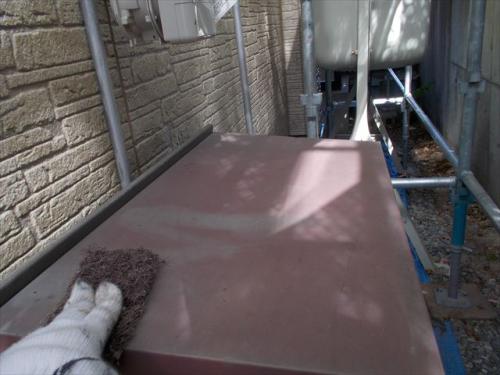

基礎塗装(中塗り・上塗り)

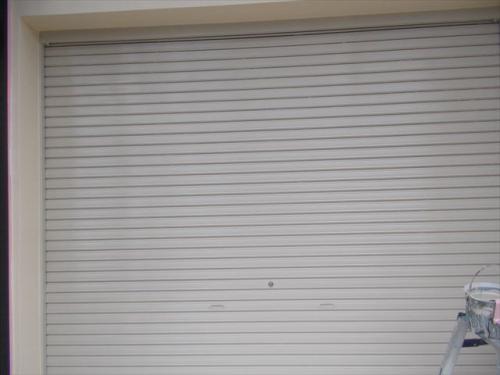

シャッター塗装(ペーパー、部分錆止め、上塗り)
2019/06/03

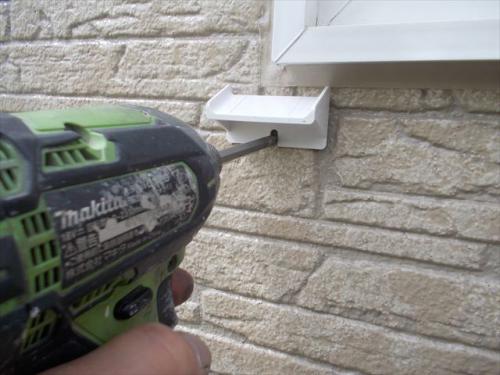

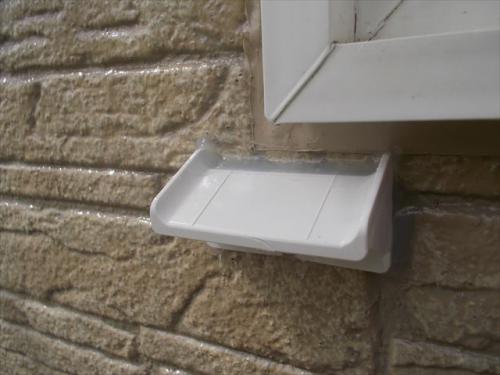

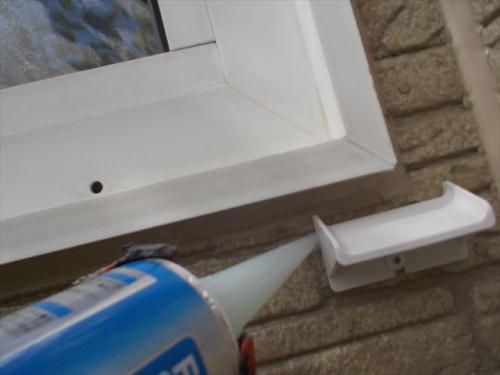

窓下樹脂水切り取り付け
2019/06/11

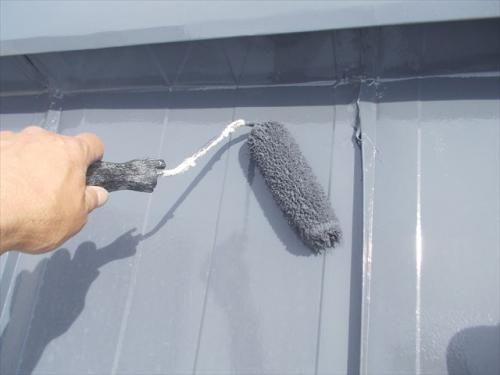

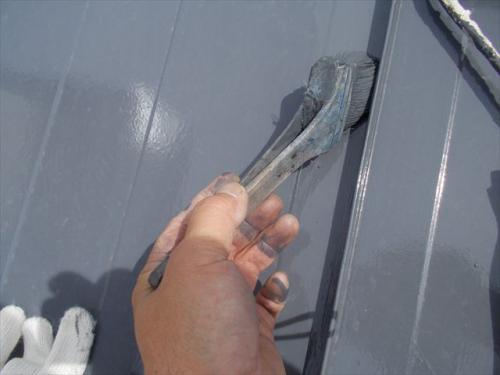

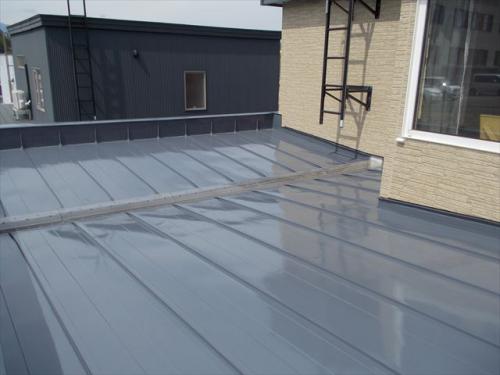

下屋根塗装(上塗り)
施工完了です。
