30/05/09 仮設足場掛け
30/05/10 飛散防止用ネット掛け 外壁・屋根ペーパー掛け 外壁高圧洗浄水洗い
全体にネットを張ってから屋根や鉄部のペーパー掛けを行いました。
今回外壁は1F部分がタイルなので塗装は無し。

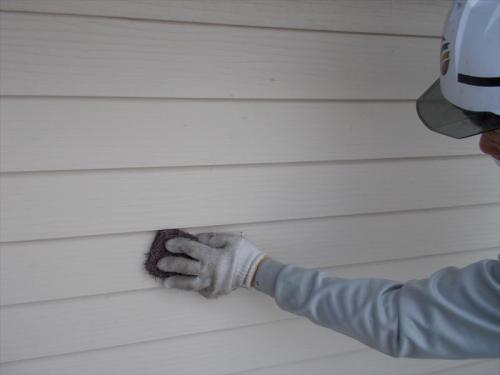

2F部分はスチールサイディングなのでペーパー掛けを行いました。

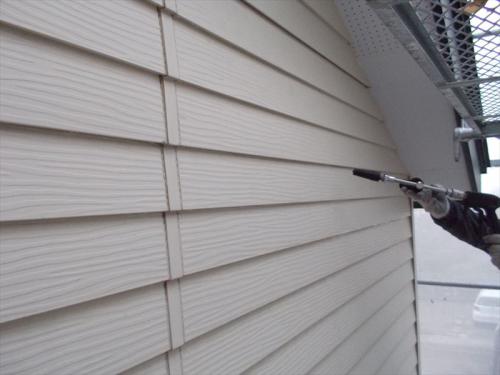

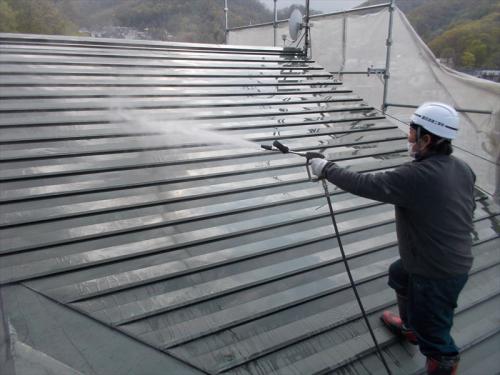

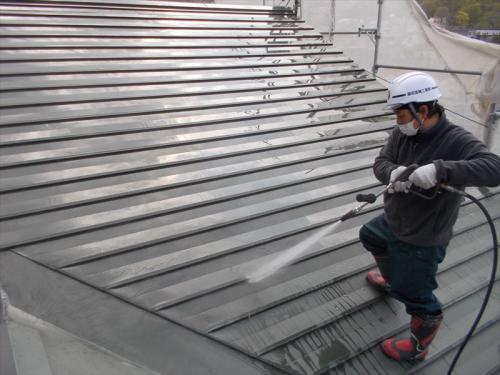

外壁屋根高圧洗浄水洗い
本日の作業は以上です。

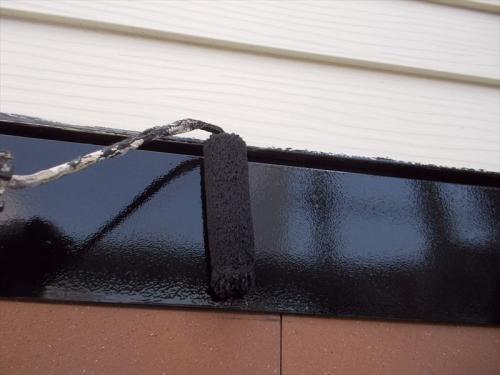

30/05/11 屋根・破風錆止め塗装 屋根コーキング工事

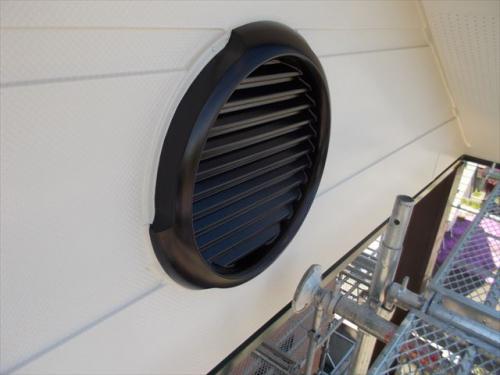

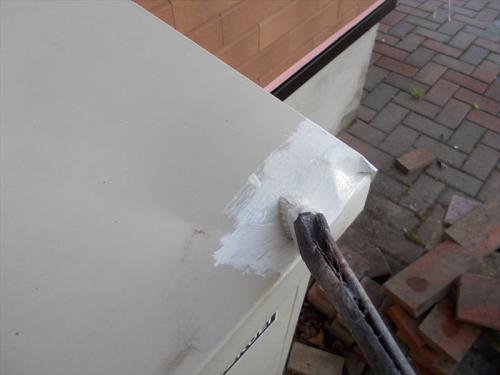

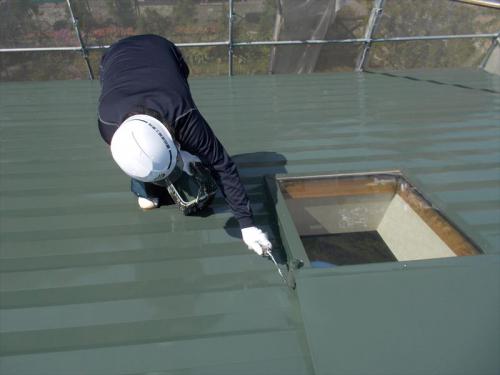

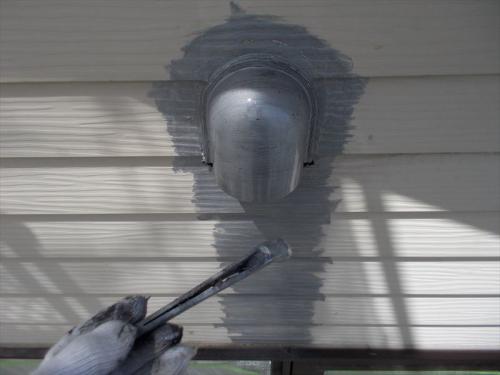

換気フード廻りシープラ処理 換気フード下塗り

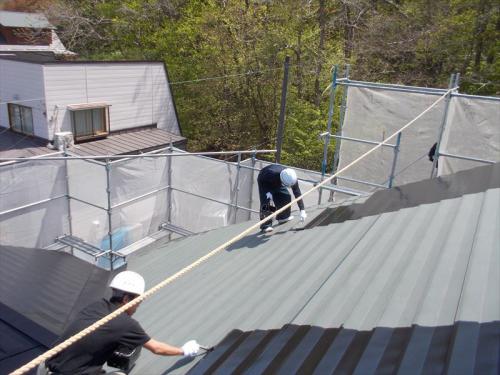

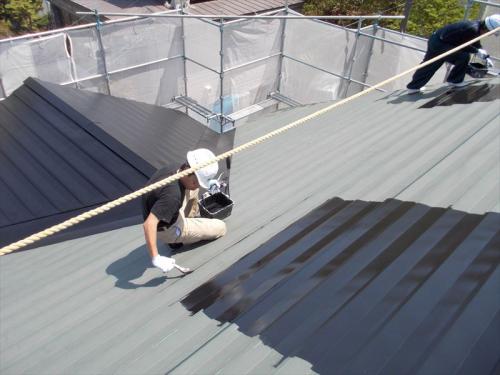

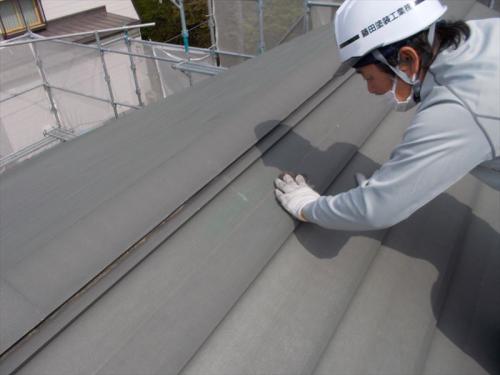

屋根錆止め塗装
換気フードは塗装の予定はありませんでしたが、
色褪せ・汚れが多い為、サービスで塗装する事にしました。

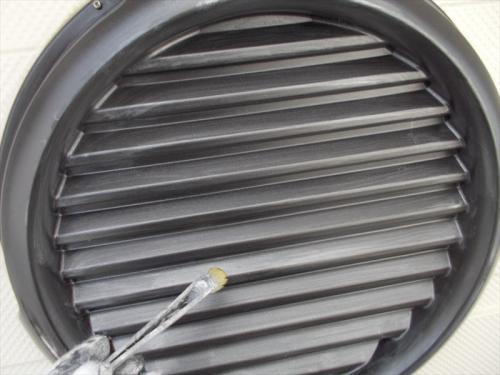

換気フード廻りシープラ処理
シリコンコーキングという撥水性の高いコーキングが打たれており、
そのまま塗装すると剥離する可能性があります。
シリコンコーキング用の下塗り材シープラを最初に塗装して、剥離の予防をしています。

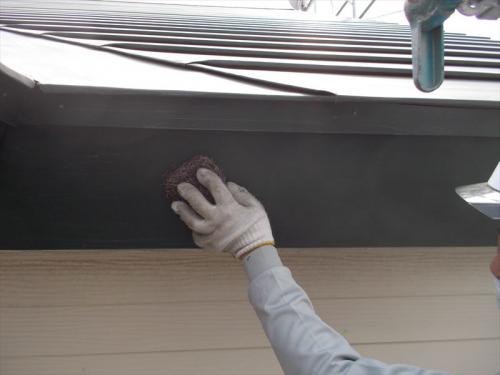

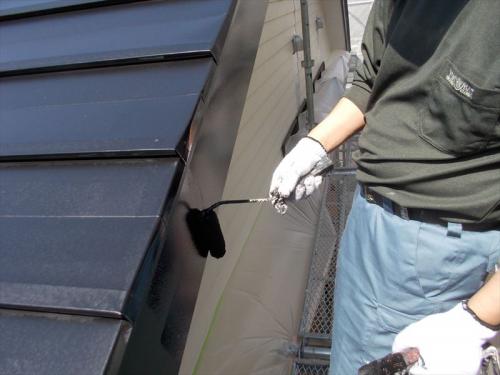

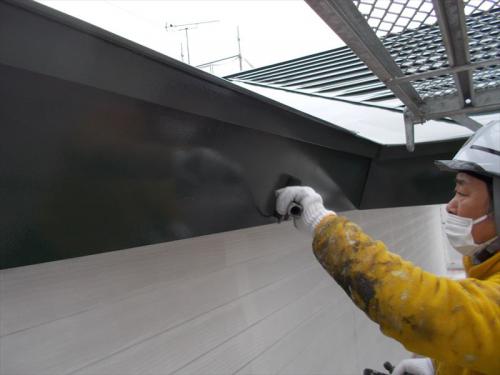

帯・破風の錆止め塗装

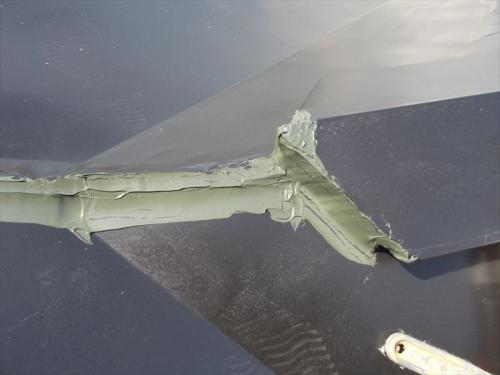

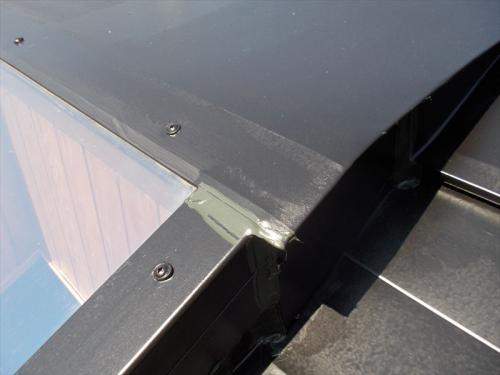

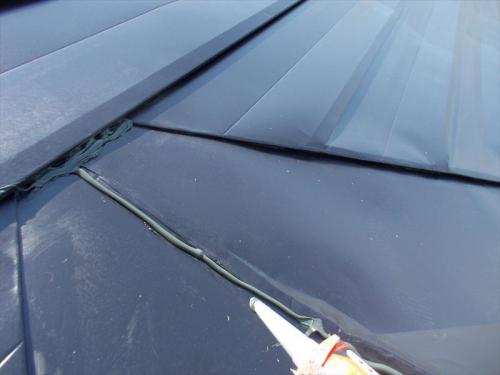

屋根コーキング工事

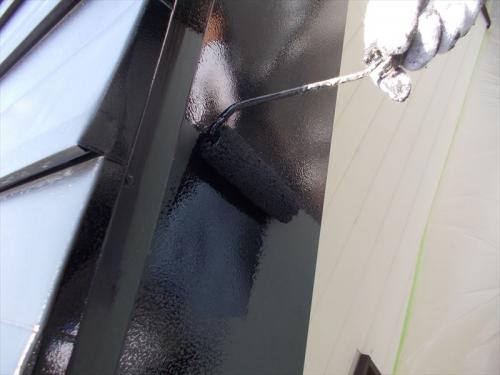

その他鉄部も錆びている箇所は部分的に錆止めを塗装しました。
本日の作業は以上です。

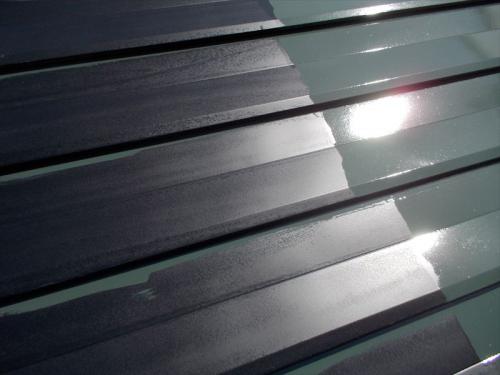

30/05/12 屋根破風等板金部 中塗り 外壁錆止め塗装

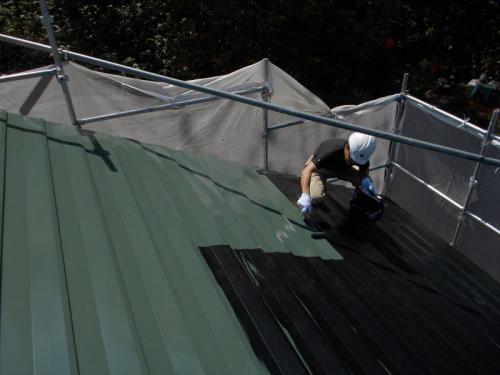

黒いのが錆止めです。今回上塗りはグリーン系となります。

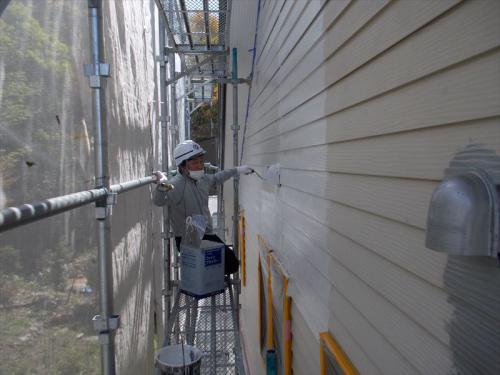

外壁の錆止め塗装
上塗りの色に合わせて近い色の錆止めを選択して塗装しています。
錆止めは途中までで終了です。
30/05/14 外壁錆止め 軒天塗装
外壁錆止めは途中から最後まで完了です。

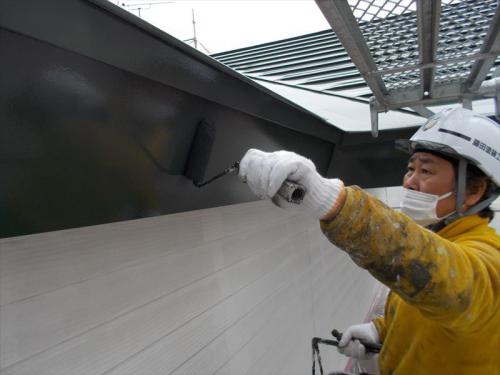

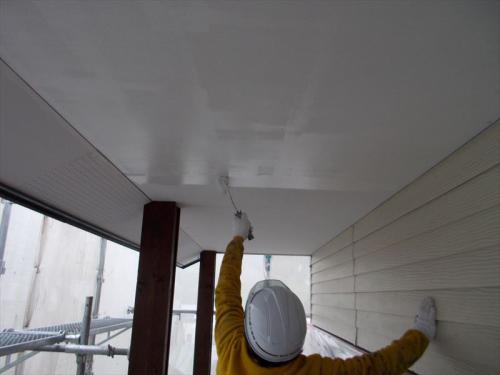

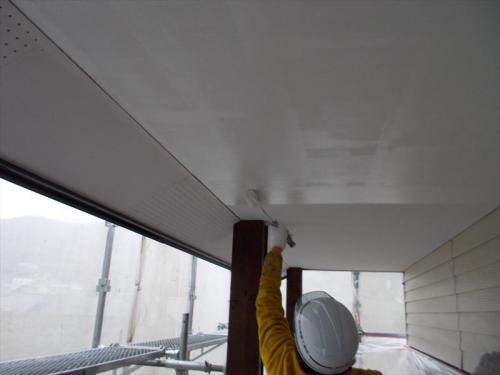

軒天塗装
破風部分の上塗り
作業は以上です。

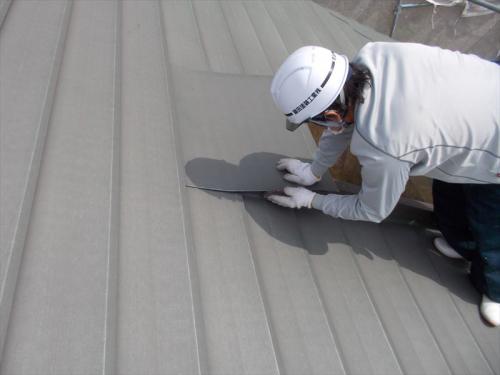

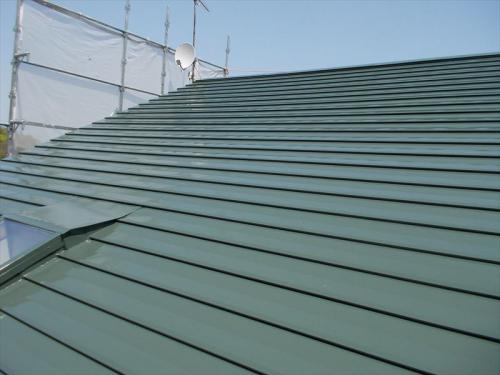

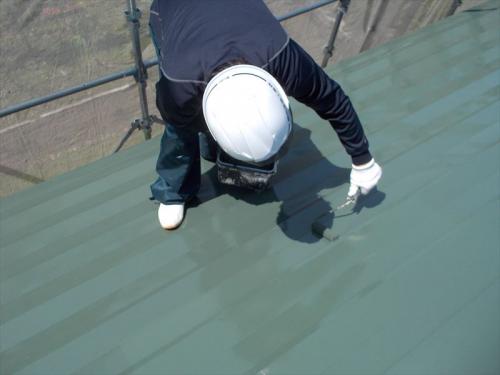

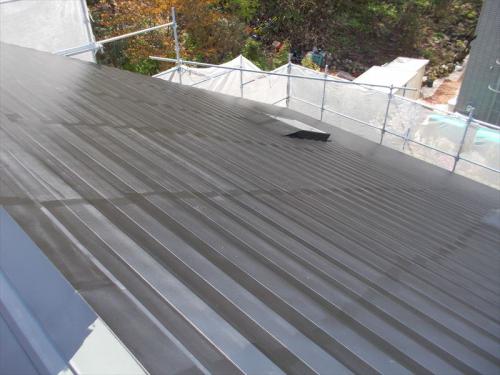

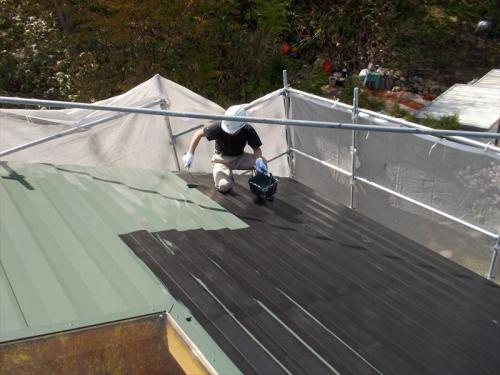

30/05/15 屋根上塗り
屋根は本日で仕上がりました!次は外壁を進めていきます。

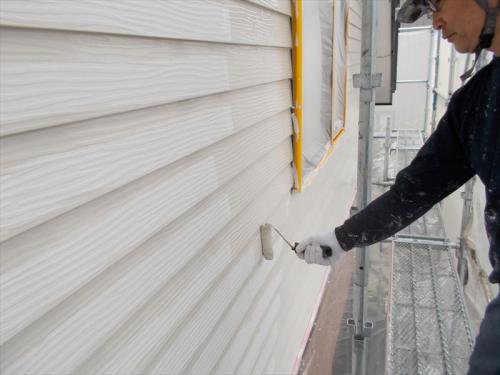

30/05/16 外壁中塗り・上塗り 帯上塗り 養生撤去

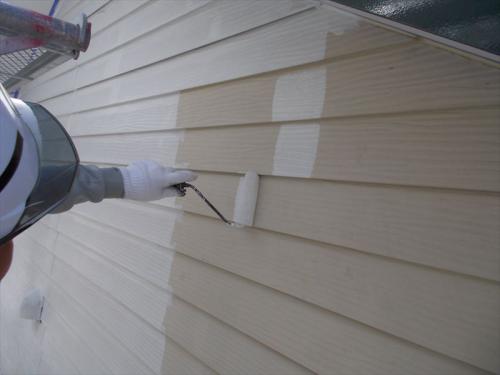

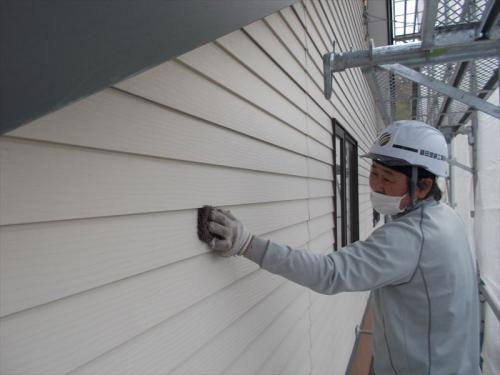

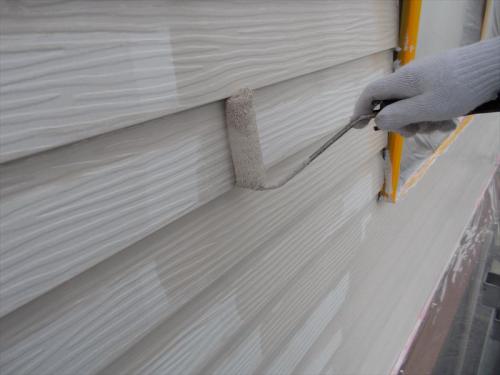

外壁中塗り 白い部分が錆止めです。

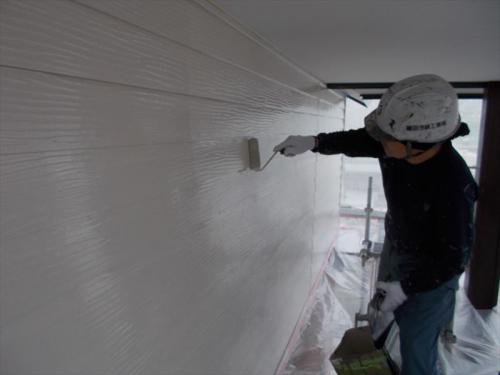

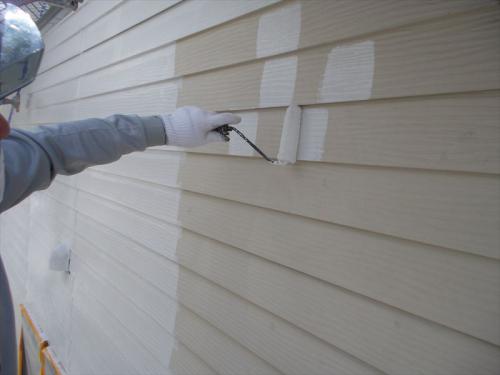

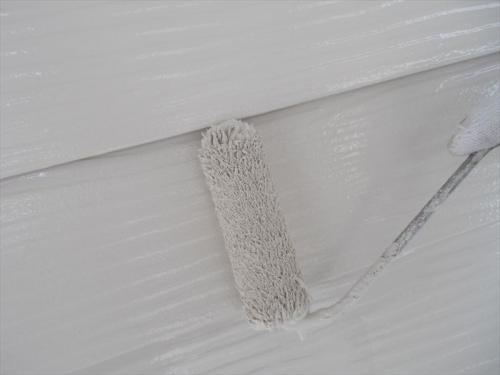

外壁上塗り 3時間程空けて中塗り乾燥後に塗装しました。
※メーカーの仕様書では約3時間程空けて塗装する事になっております。
この部分はよく勘違いさせる方が多いのですが、3時間は目安です。
触って確認し、乾いていれば問題なく塗装は出来ます。
塗料メーカー側でもそのような説明をしているようです。
乾燥具合は風があるかないか、気温が低いか高いか、日当たりが良いか悪いか等
環境により異なります。基本的には職人が触って判断した上で塗装する事が望ましいとされます。
本日の作業は以上です。

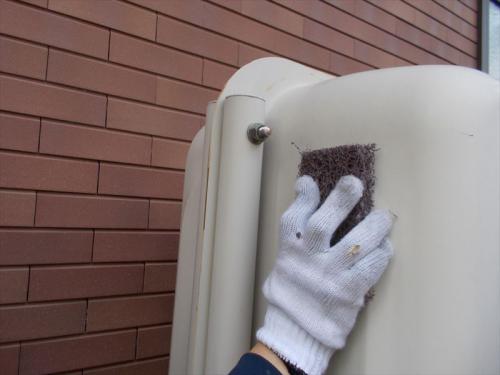

残りはコーキング工事・一部タイル補修工事・換気口塗装・ホームタンク・ガス庫塗装等です。
30/05/21~ 外壁コーキング工事・乾燥期間
雨で少し空いてしまいましたが、今日からコーキング工事を行います。
30/05/29 ネット解体・残工事
本日で全ての工事が完了。足場解体が終われば工事終了です。
ありがとうございました!
30/05/31足場解体
