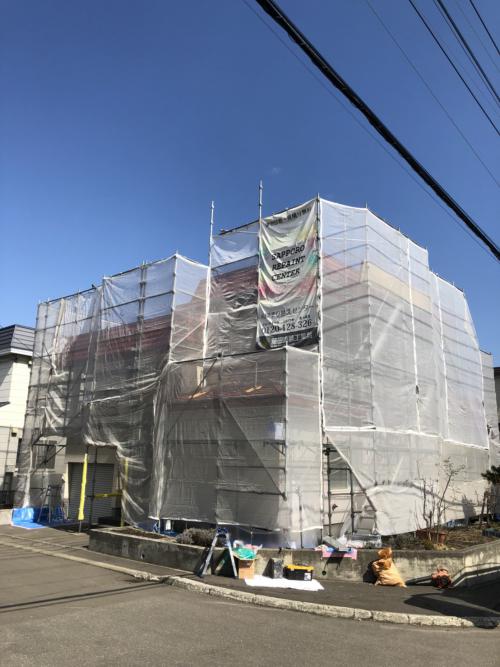

30/04/14 仮設足場掛け・払い
30/04/16 04/17
養生・ネット掛け・既存塗膜浮き部分ケレン・剥離作業・ペーパー掛け
まずはネット張りから

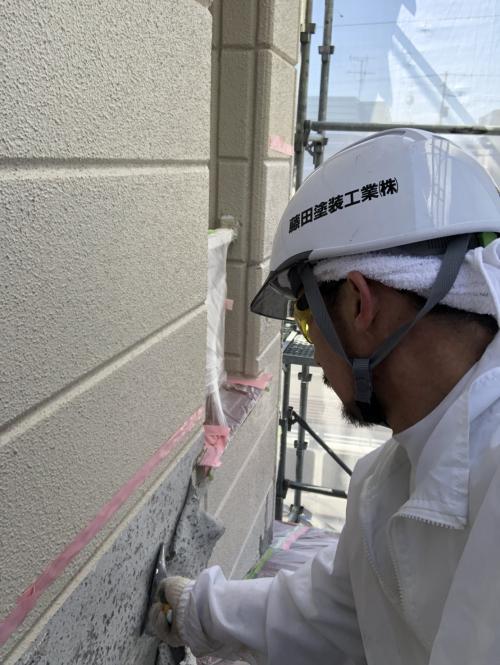

塗装前に下地の調整を行います。

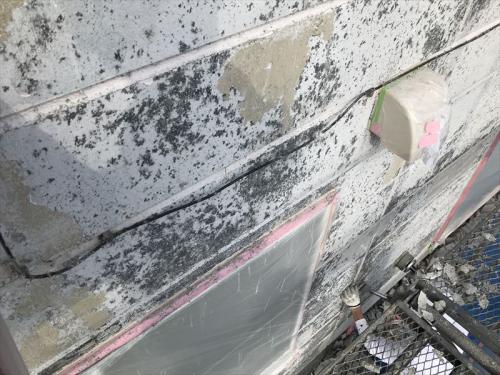

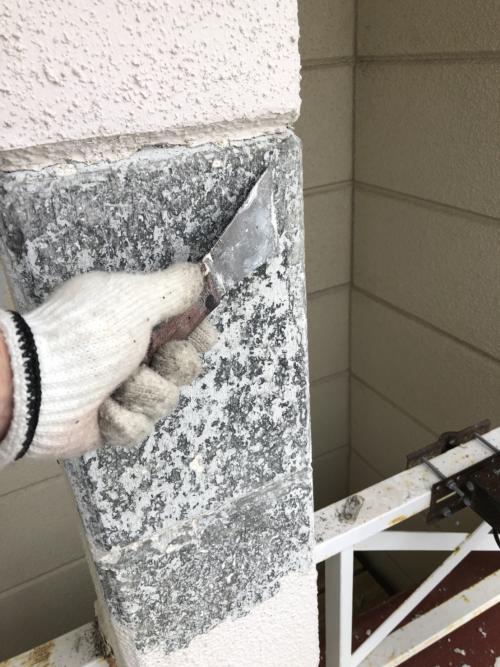

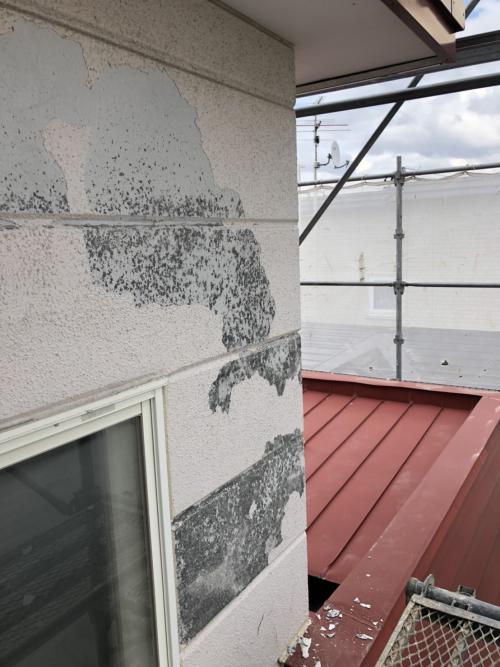

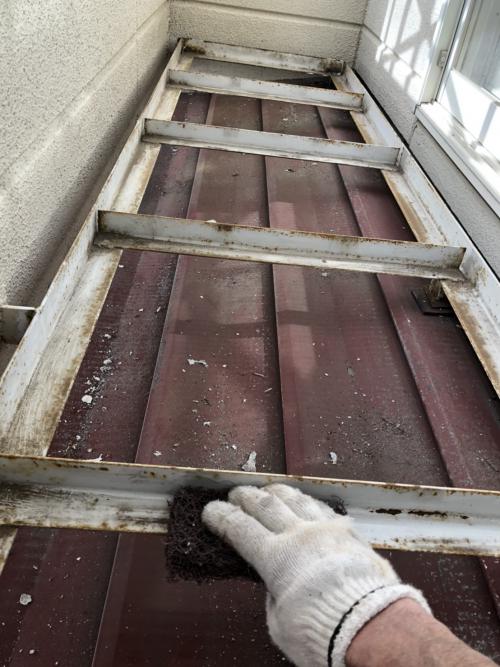

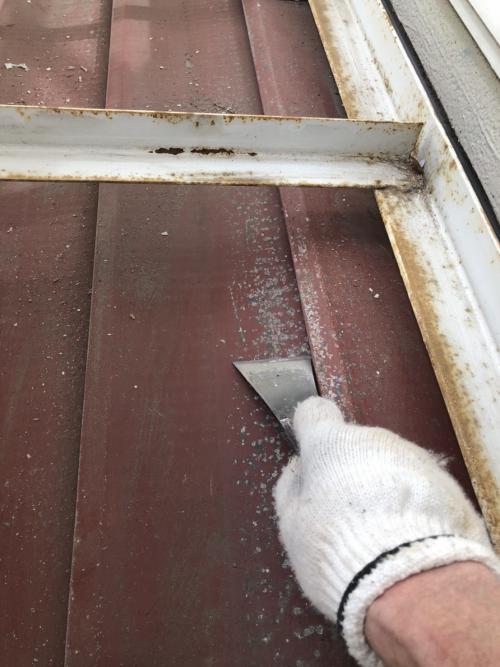

既存塗膜の剥離や浮きの調査を行い、その後ケレン作業や剥離剤を使用して剥離します。
今回は一番下の塗膜とその次に塗装した塗膜が密着が悪かったようです。
剥離作業は時間とコストが掛かりますが、しっかり行わないと数年後再度剥離しますので注意。
空いた時間で屋根のコーキングを撤去しました。
何度もコーキングを繰り替えし厚みが付いている場合は撤去してからコーキングを行います。
4/17 4/18

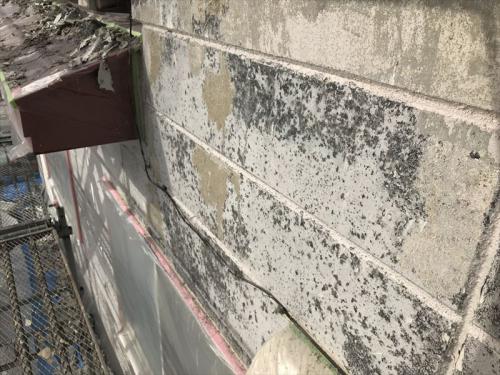

外壁塗膜剥離作業・鉄部屋根ペーパー掛け・高圧洗浄水洗い
剥離作業は引き続き行っています。

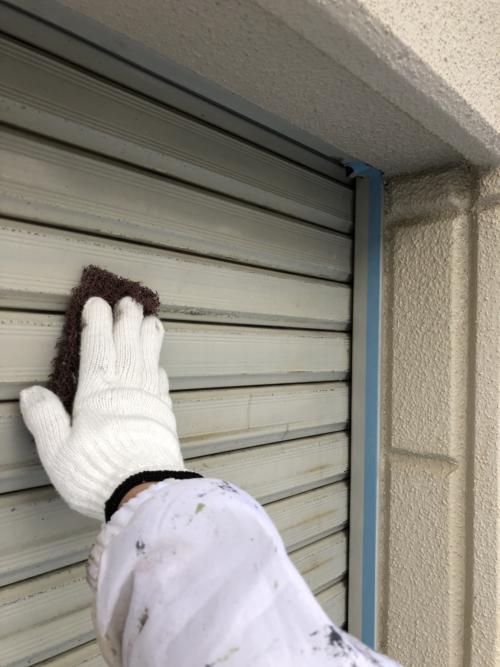

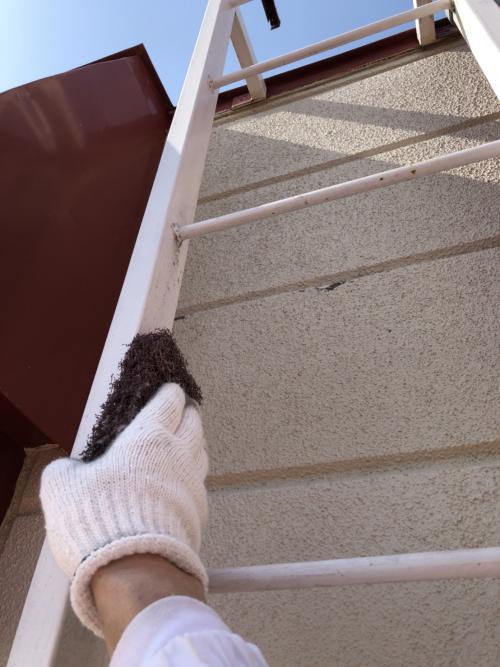

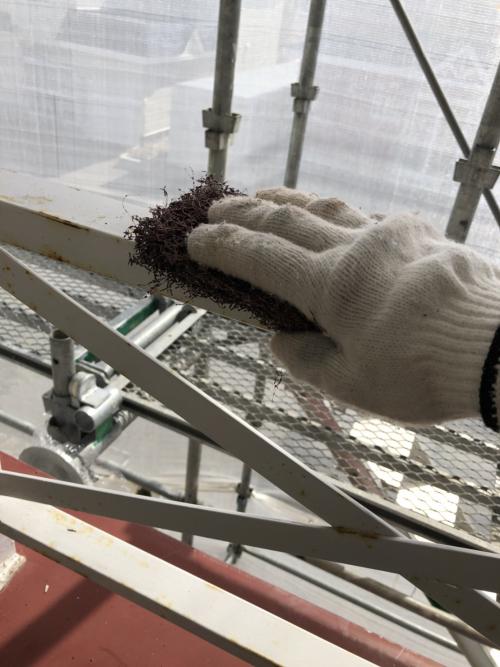

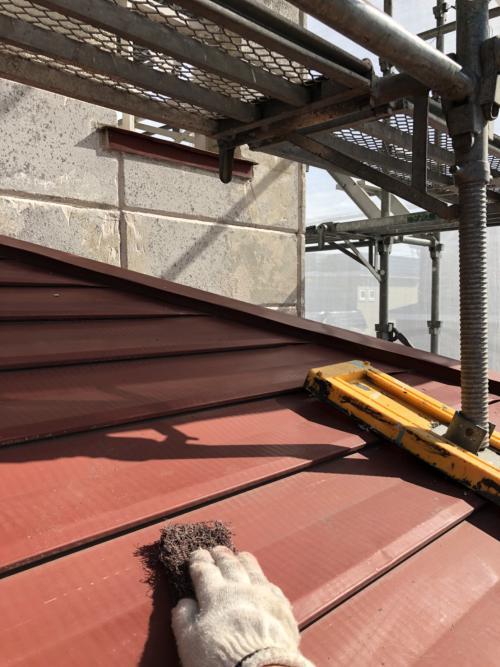

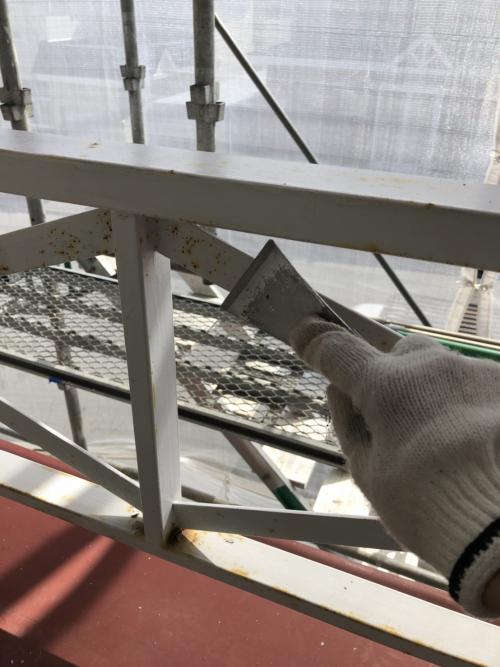

屋根・手摺・鉄部等のペーパー掛け・ケレン作業
表面を目荒らしする事で塗料の密着が良くなります。

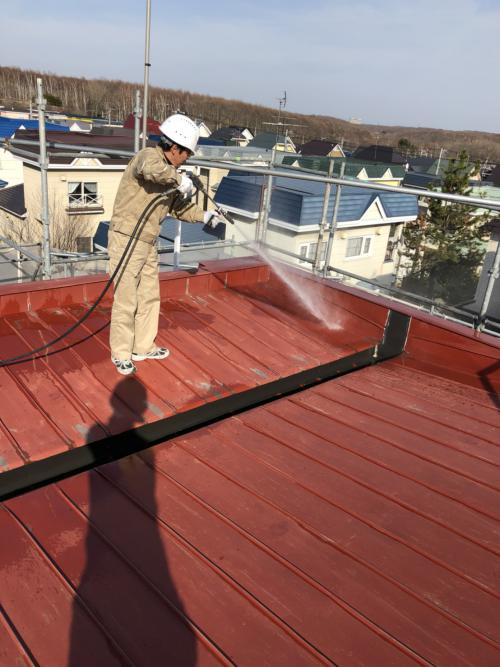

高圧洗浄水洗い
壁と屋根を洗浄し、汚れやゴミ等をおとします^^
本日の作業はここまで。
04/20

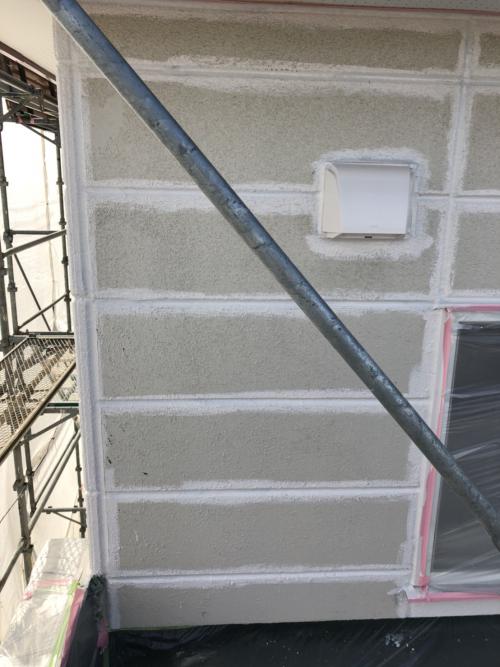

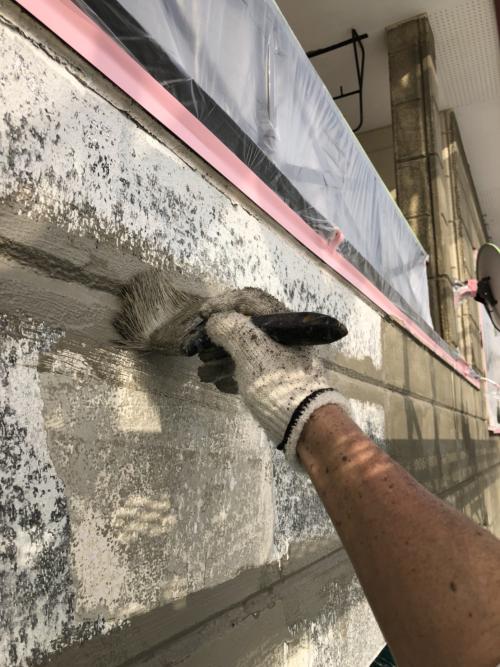

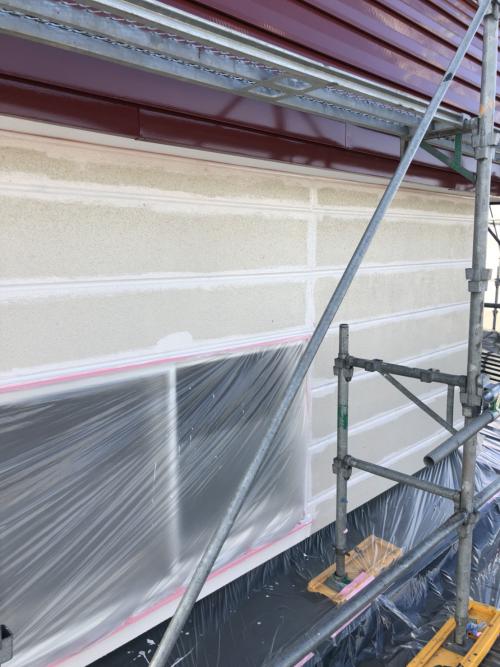

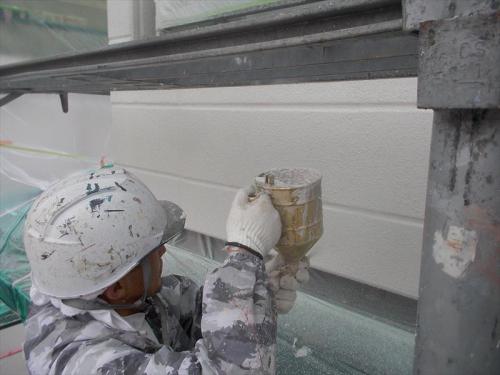

外壁セメンシャス塗装(不陸調整・下地強化)

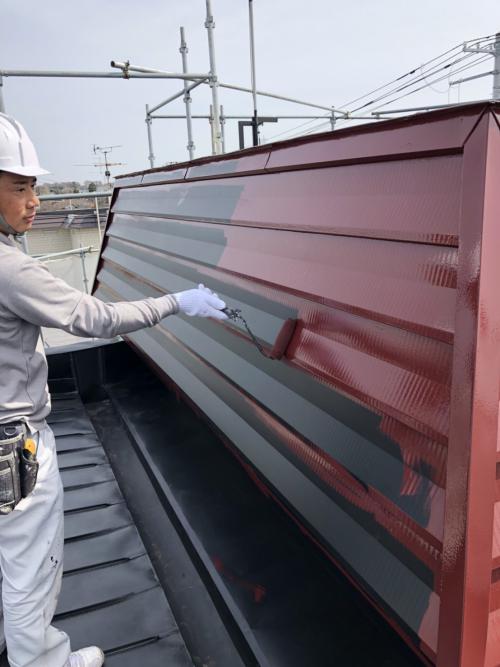

屋根・手摺・鉄部等の錆止め塗装

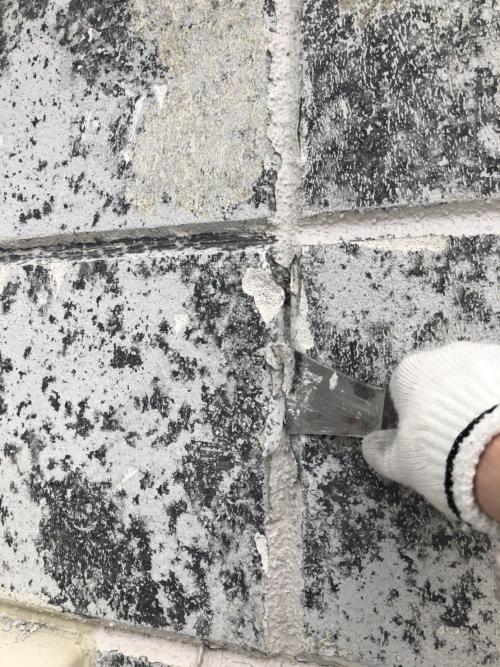

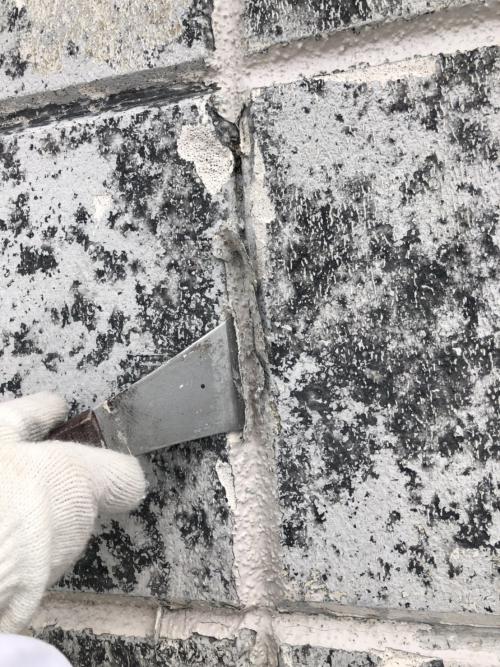

今回は塗膜剥離作業を行った面の目地コーキングは一度撤去します。

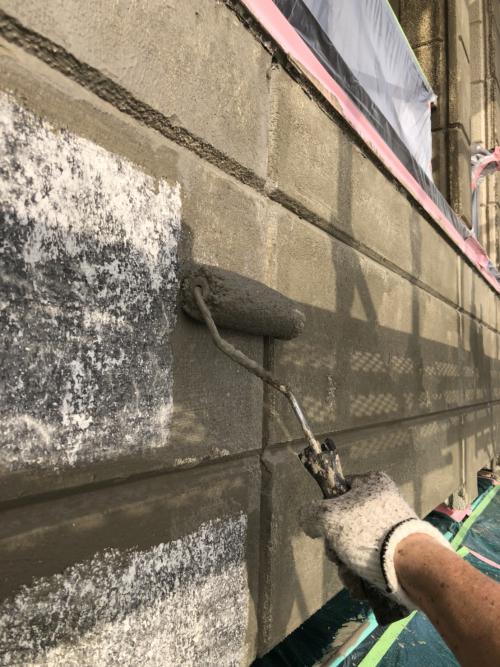

その上からセメント系のフィラーを塗装します。

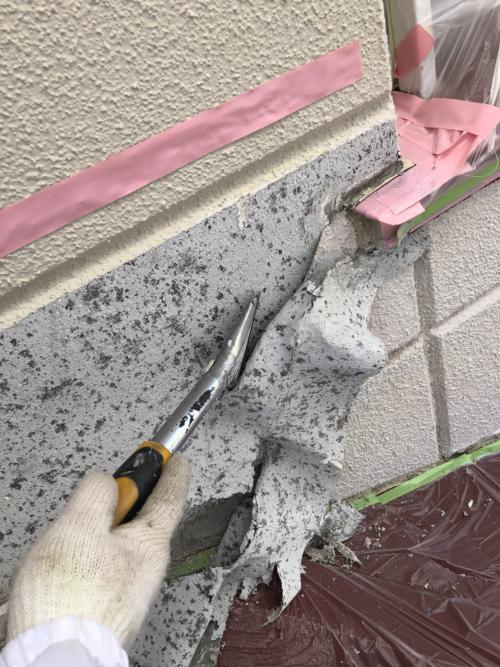

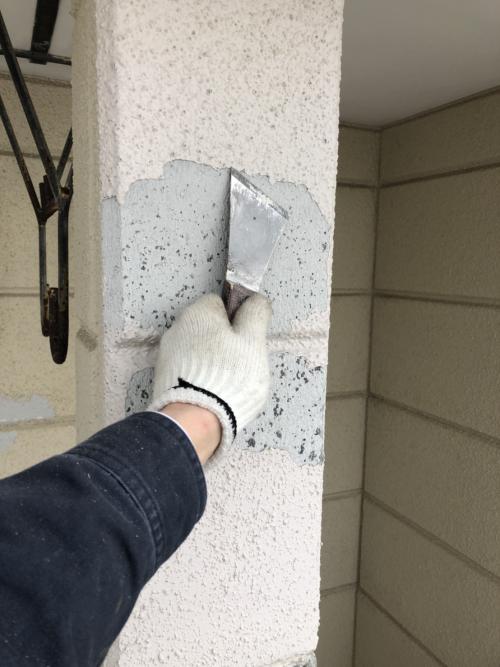

剥離処理を行うと綺麗に剥がれる部分と残る部分が出て、仕上がり面に不陸が出来やすくなります。
その為、不陸調整と下地強化を兼ねてフィラーの塗装を行いました。

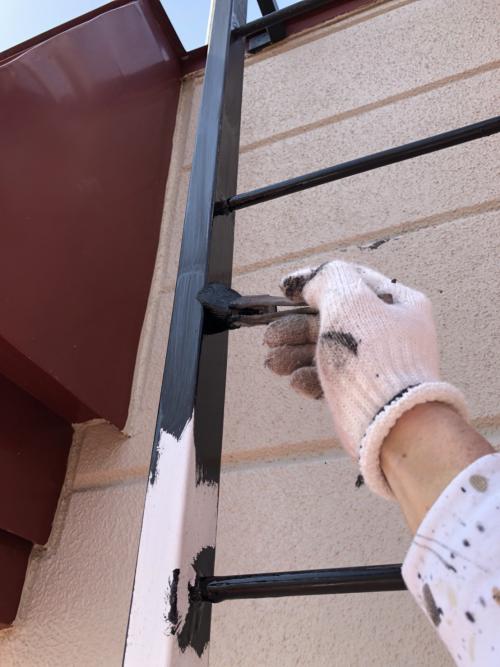

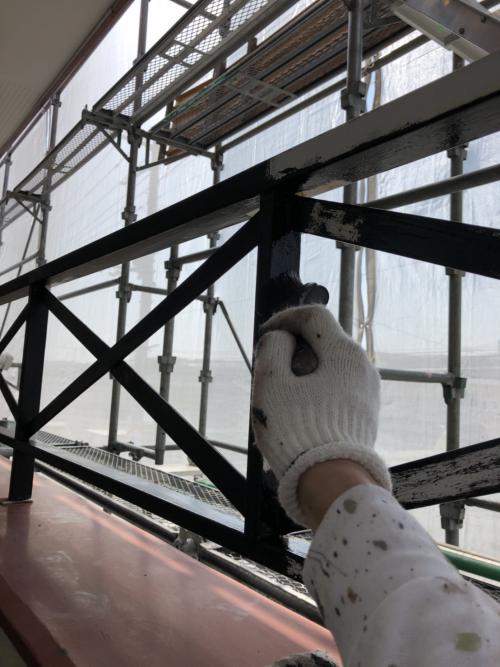

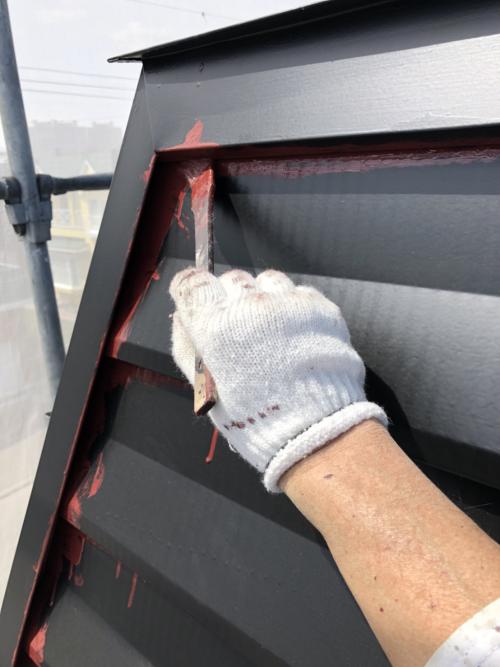

屋根・手摺・鉄部等の錆止め塗装
本日の作業は以上です。

4/21~外壁コーキング工事

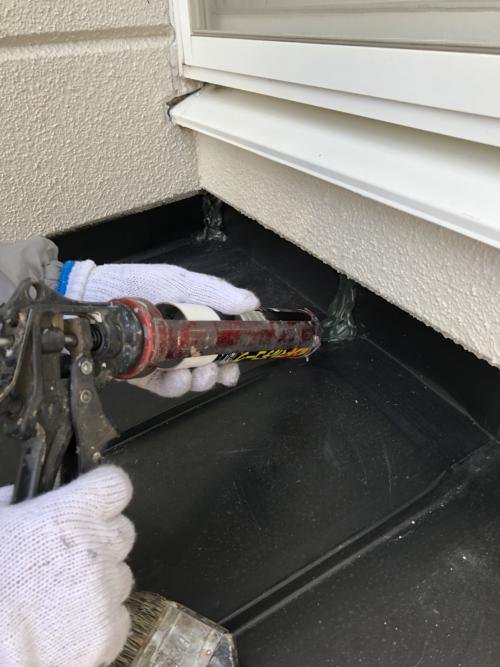

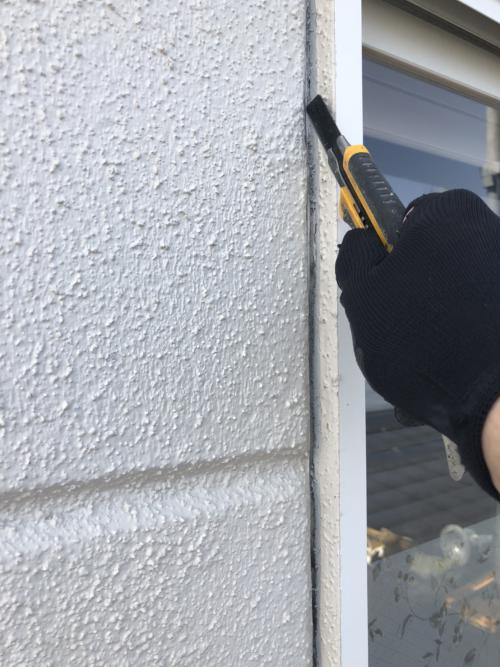

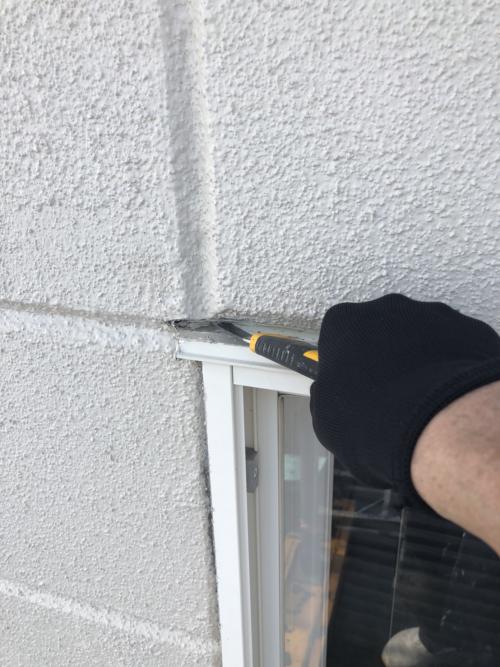

窓廻り等の開口部は撤去・打ち
目地部は増し打ちとなります。劣化が著しい箇所は撤去・打ちにしています。
ALCはコーキングのm数が多い為、時間が掛かります。
数日はコーキング工事です。

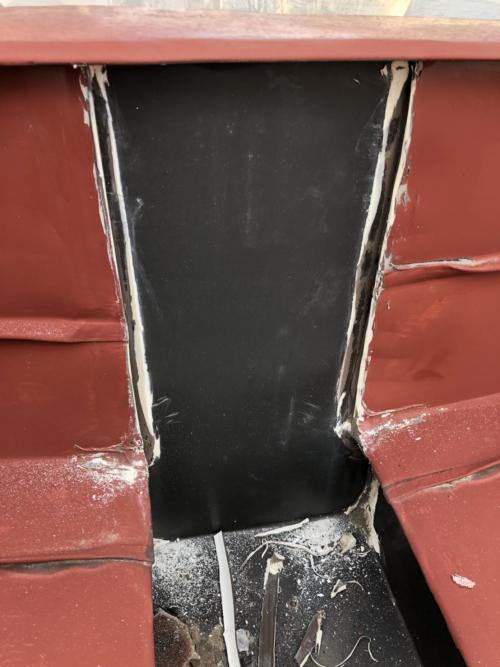

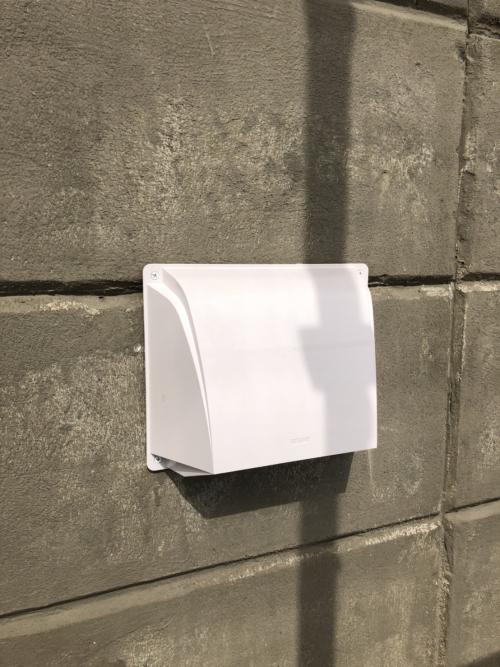

換気フード交換

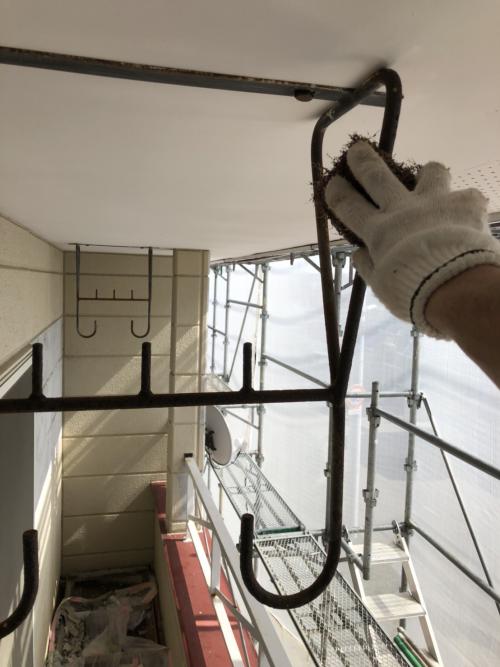

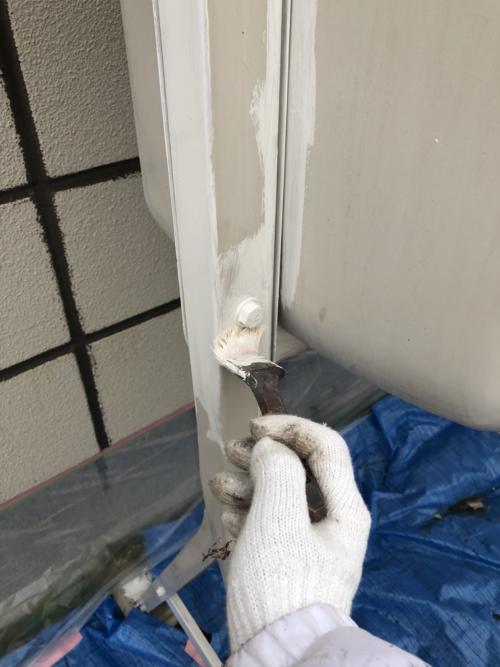

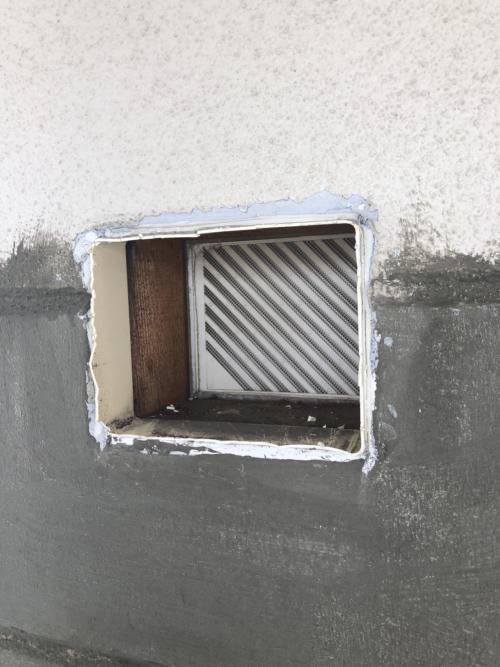

経年劣化等で破損していた物や、脆くなっている物は塗装工事の際に一緒に交換しておきます。

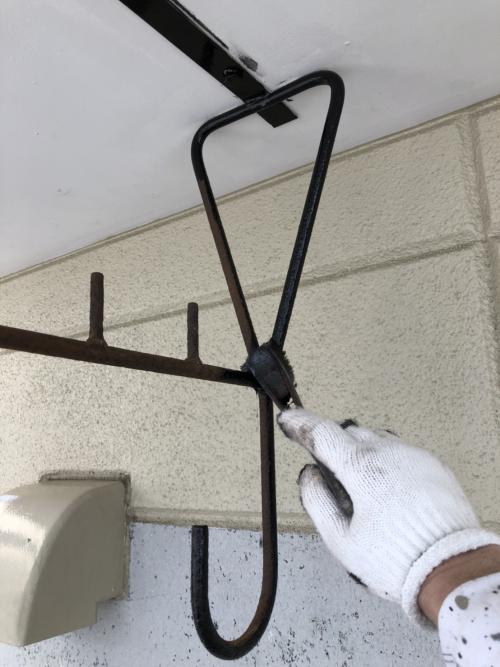

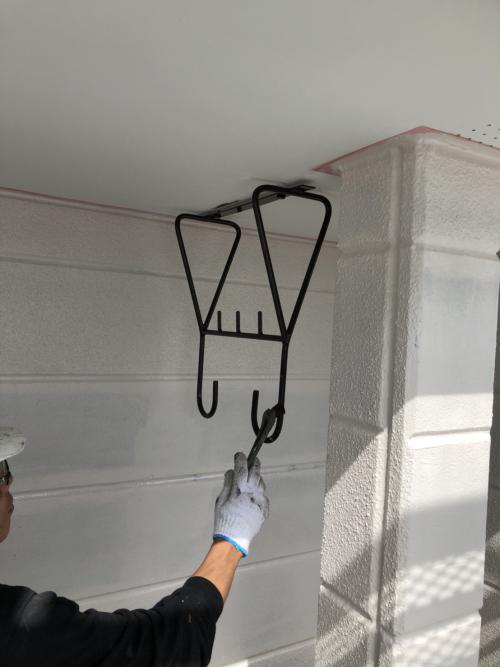

高さの高い部分は足場が無ければ交換が難しくなります。
今回は計6か所交換しました。

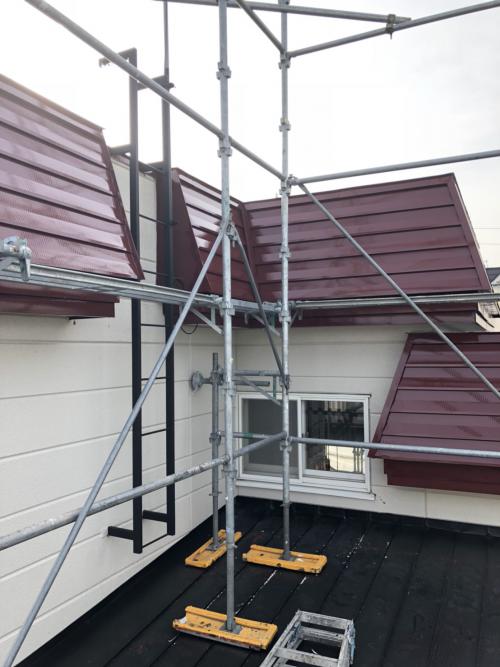

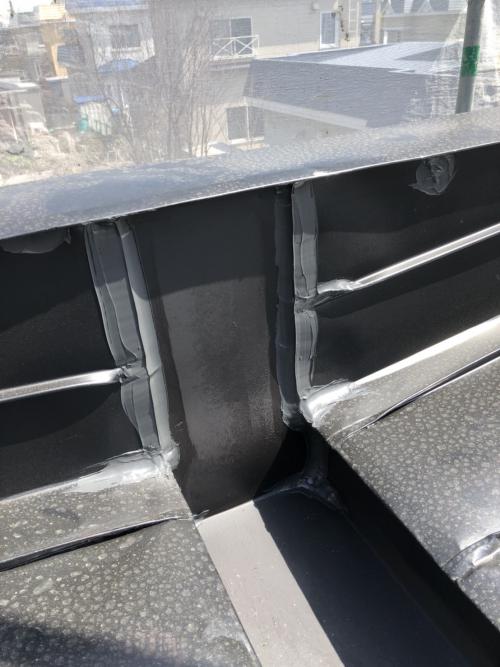

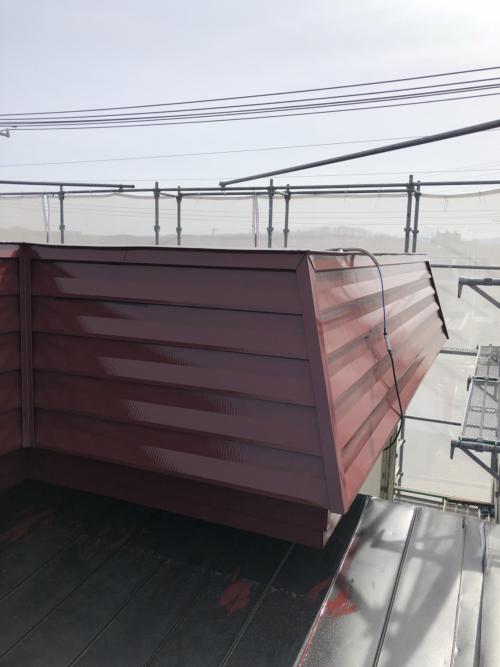

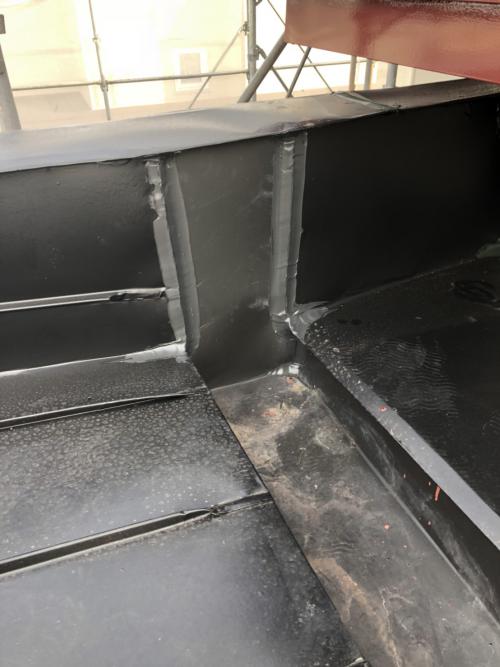

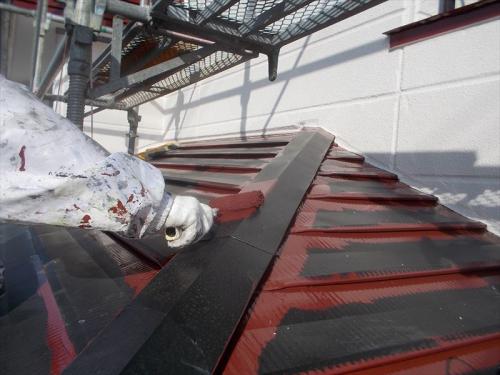

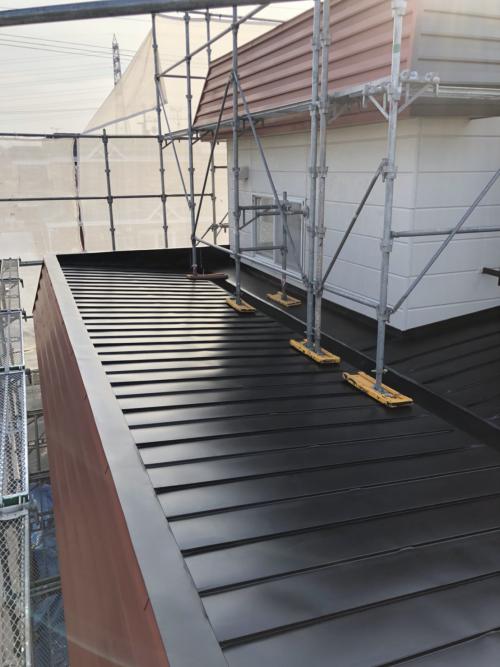

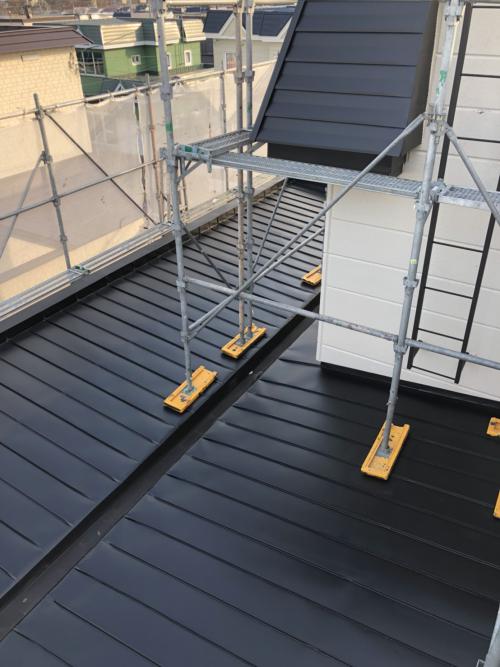

4/23 屋根コーキング工事 パラペット・破風中塗り

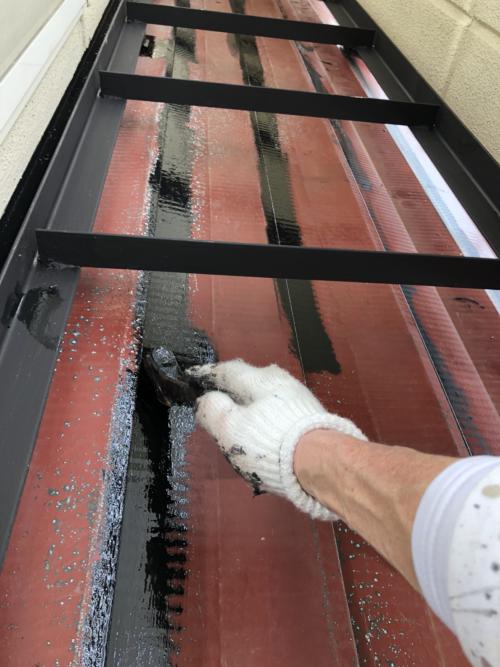

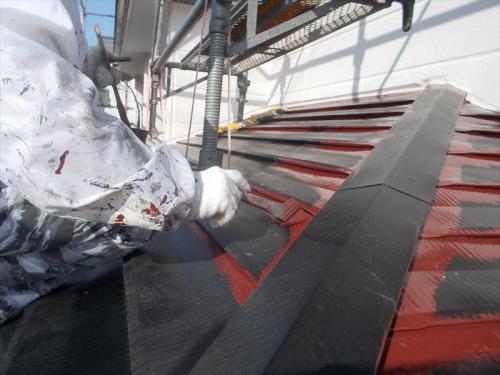

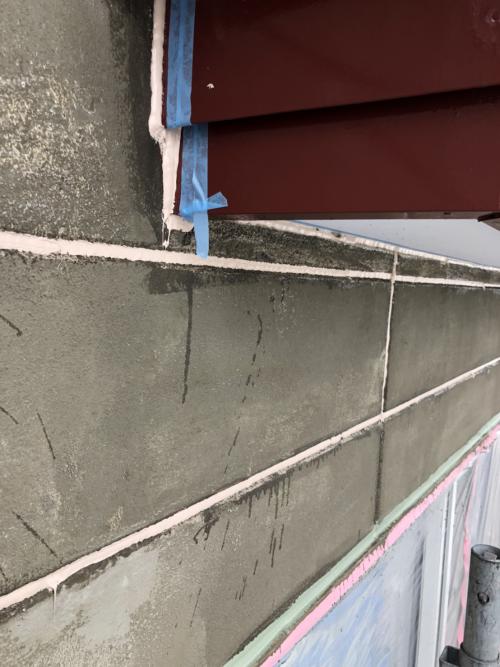

屋根のコーキングも厚みが付いている部分は撤去して打ちます。

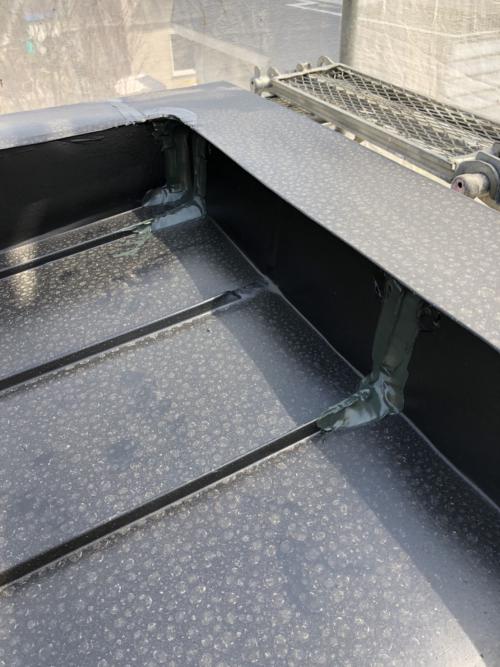

屋根のコーキングはこれで完了。

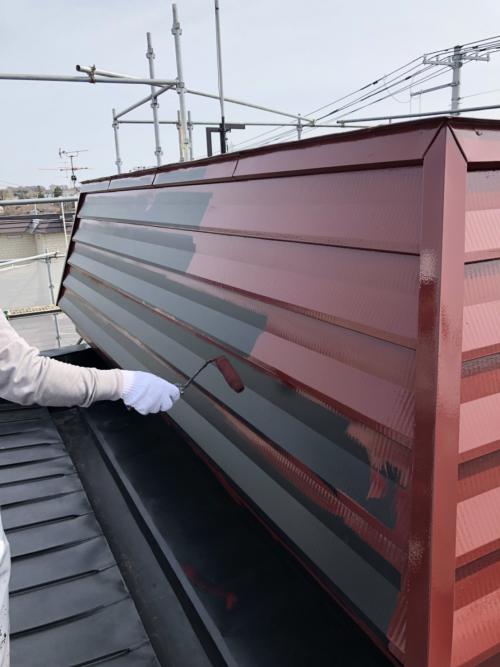

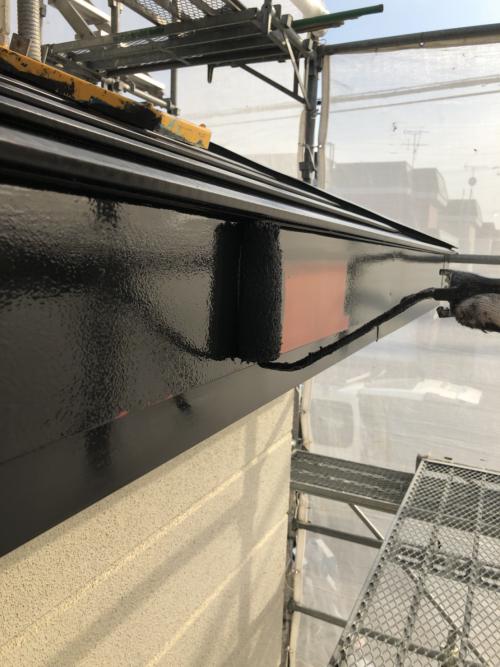

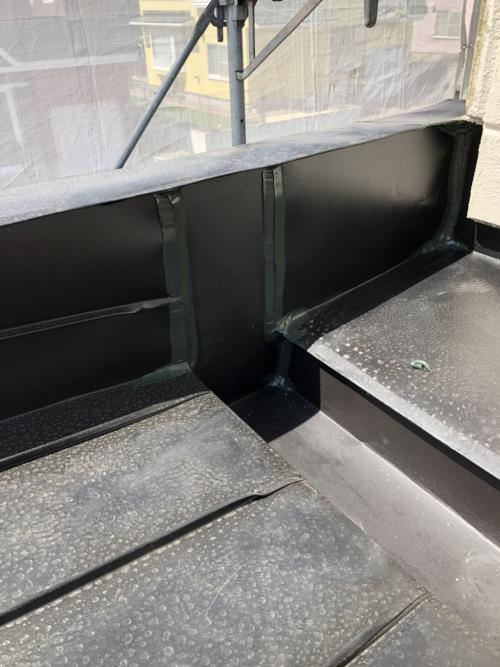

パラペット・破風の中塗り
平面部分はまだですが、外側は中塗りまで完了しました^^
4/24 外壁コーキング工事
4/25 外壁コーキング工事・軒天塗装

手摺下のボードの劣化があった為、部分的にサービスで貼り替えました。
恐らく手摺と板金笠木の取り合いから浸入した雨水が原因でしょう。

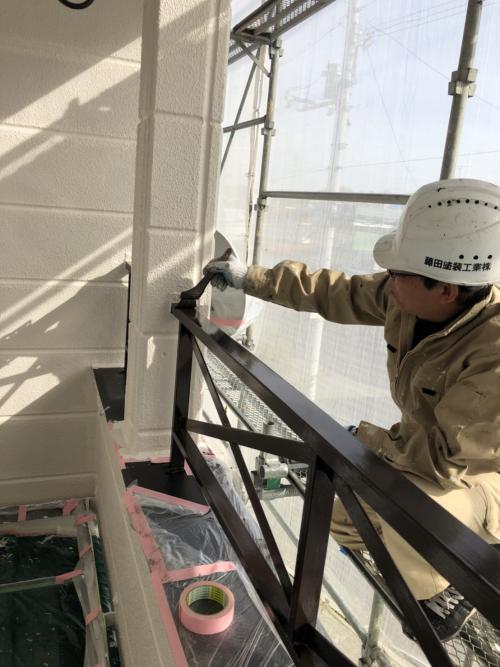

手摺と板金の取り合い部もしっかりコーキングしておきます。

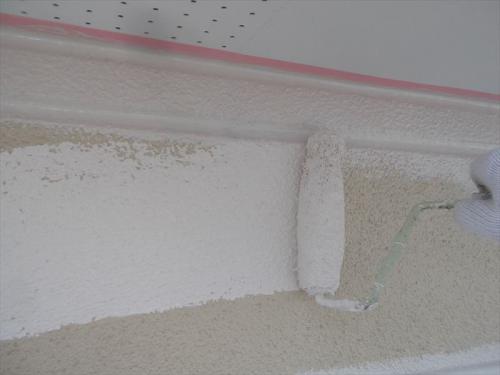

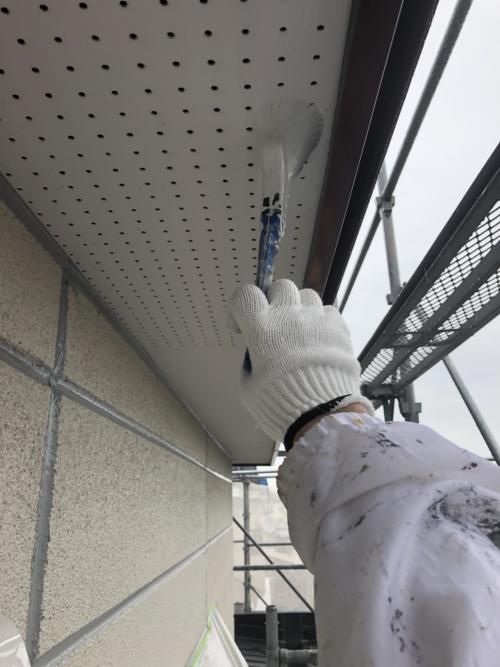

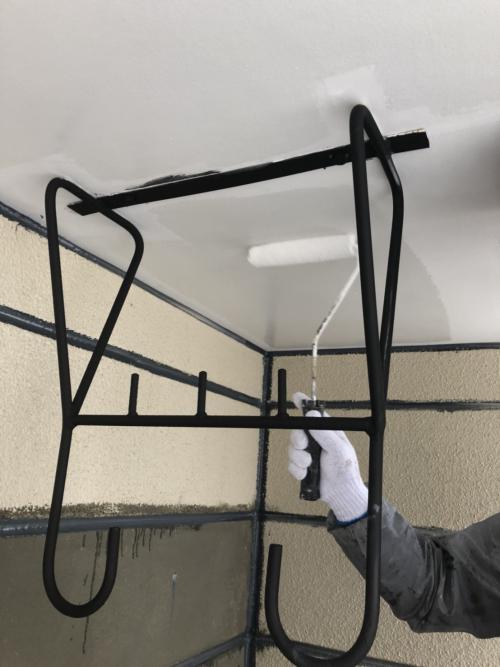

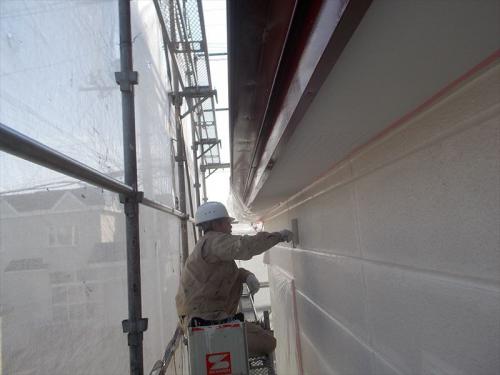

軒天塗装

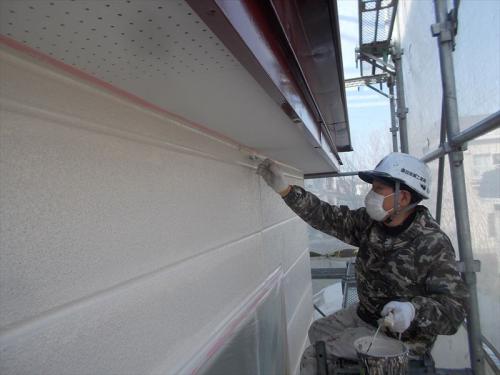

基本的に紫外線や雨水に当たらない為、劣化はしにくいですが、汚れてきます。
足場がある時に塗装する事をお勧めします。

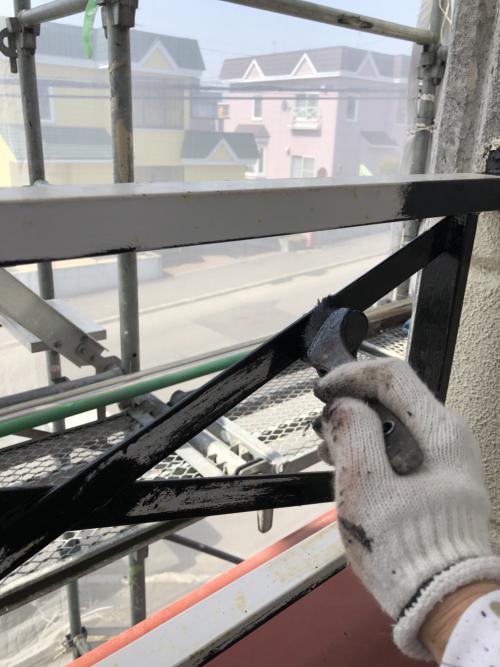

鉄部錆止め
本日の作業は以上です。
4/26 コーキング乾燥期間~
4/29 本屋根・下屋根 中塗り パラペット仕上げ
パラペット上塗り これで仕上げになります^^
屋根の中塗り
屋根はあと1回仕上げが残りました!本日の作業は以上です。

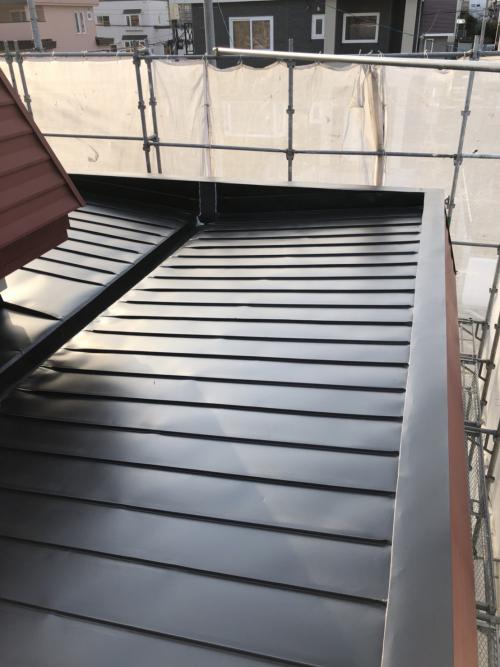

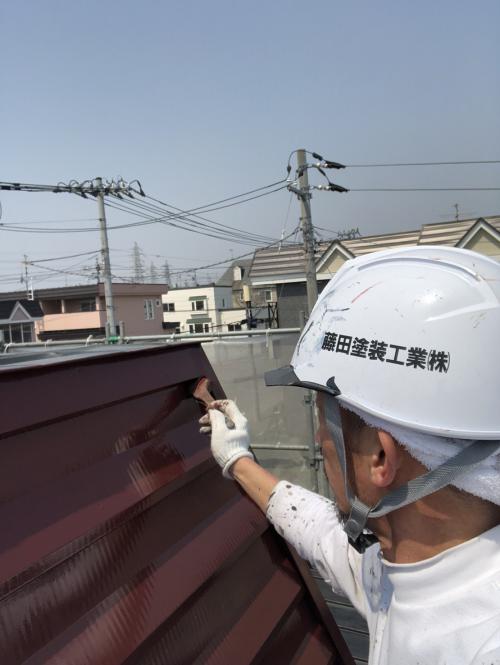

4/30 本屋根・下屋根 上塗り

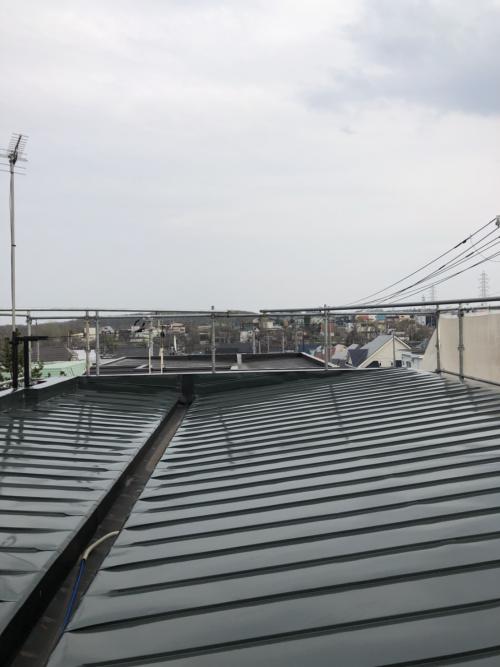

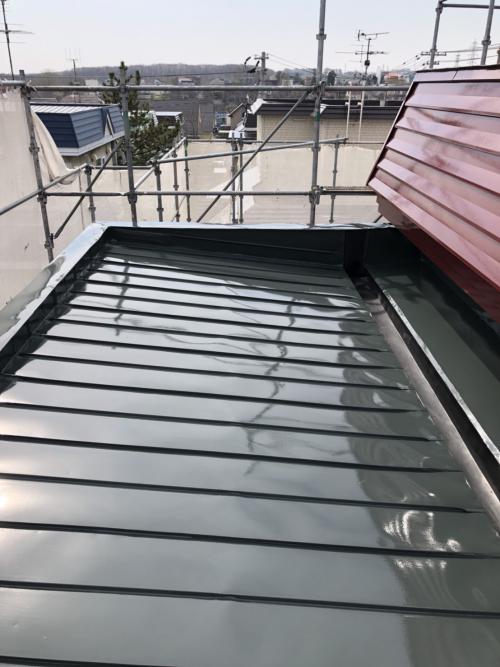

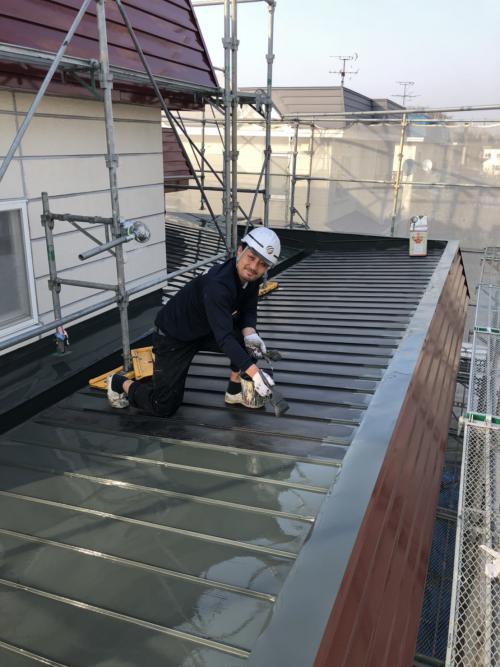

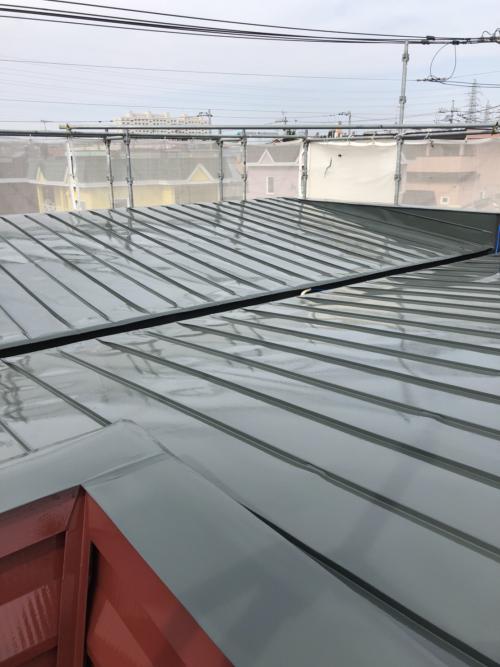

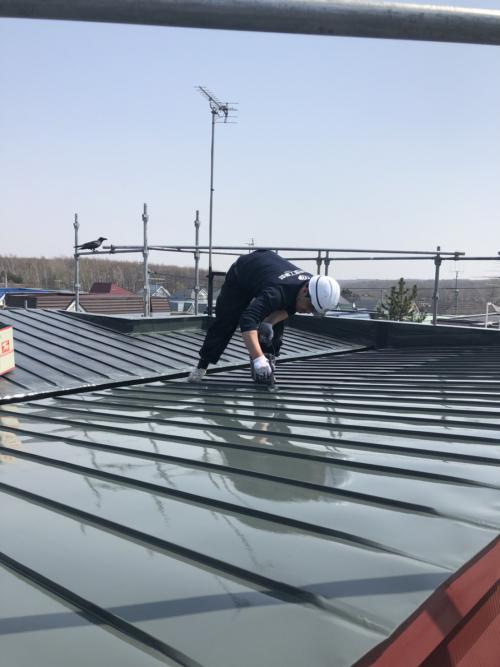

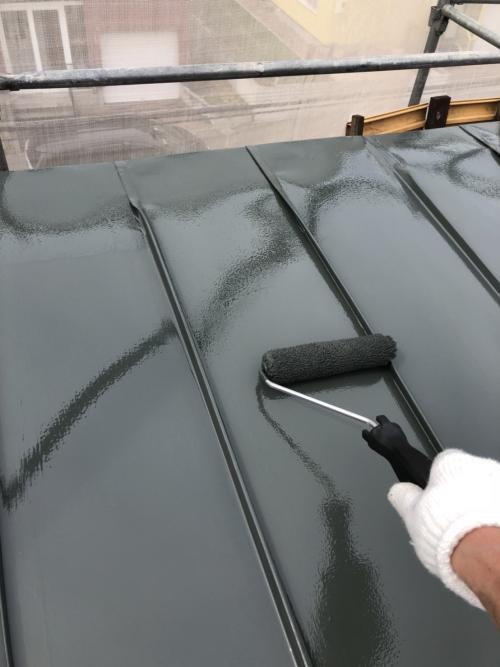

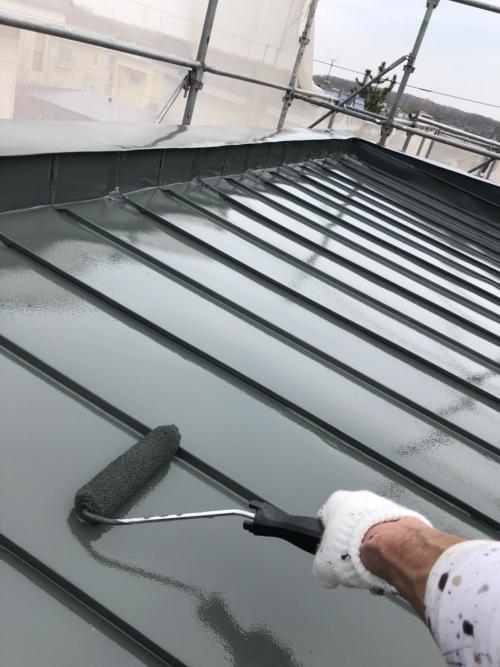

屋根の上塗り

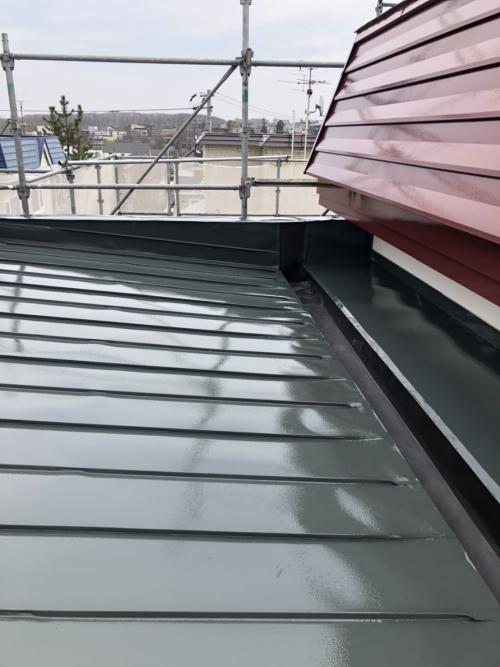

屋根は仕上げが完了です。
外壁の方はコーキングの乾燥が良くない為、GW明け後からとなります^^;

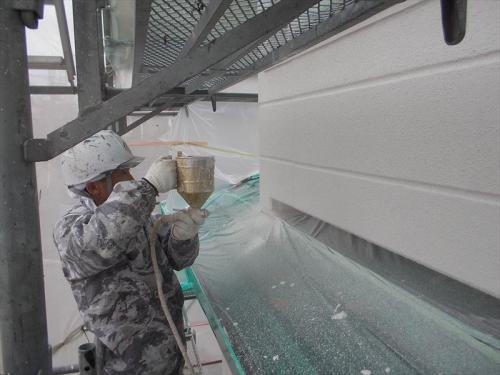

5/7 外壁下塗り 手摺等鉄部中塗り 外壁一部中塗り
やっとコーキングが乾燥したので外壁塗装開始・・・^^;お待たせしました。

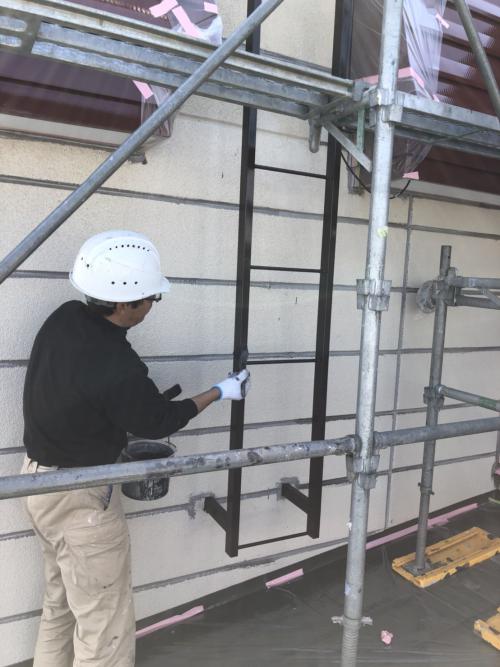

手摺等鉄部中塗り
本日の作業は以上です。

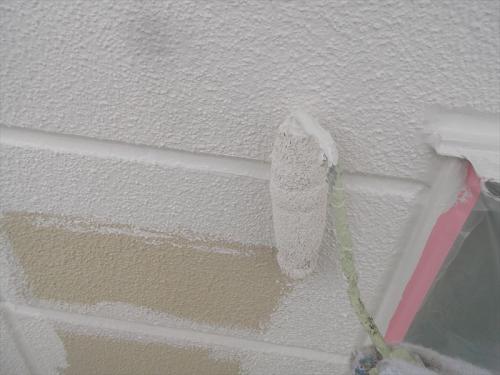

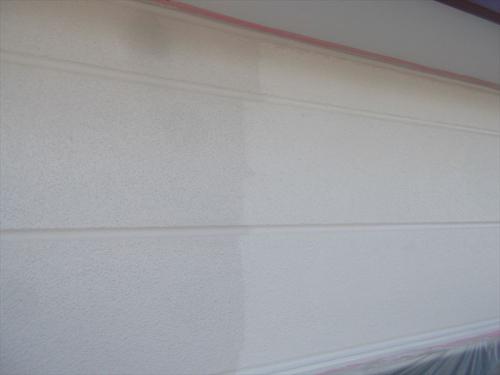

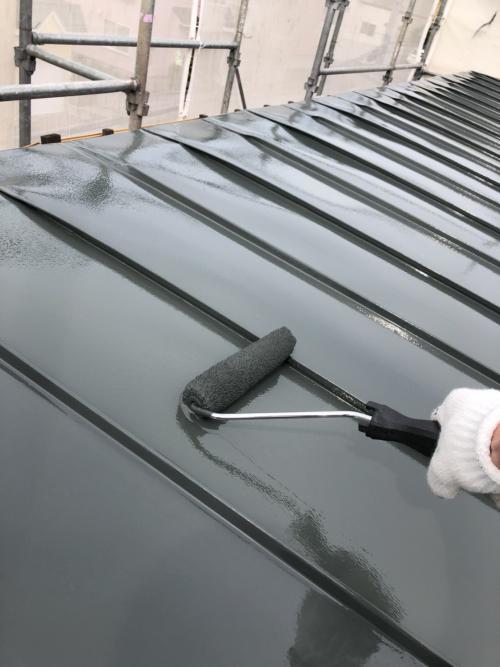

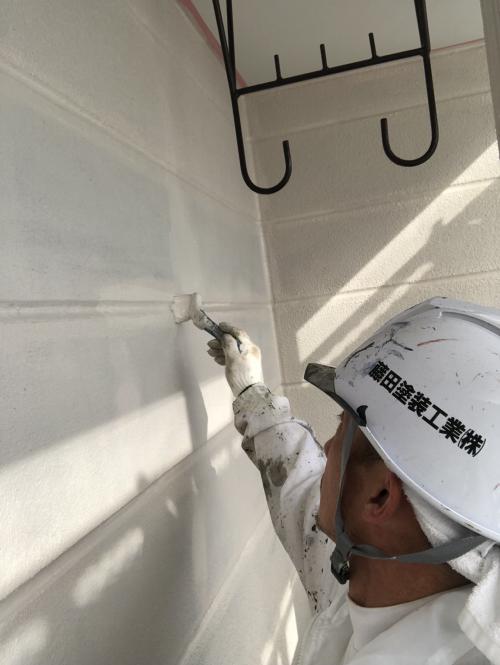

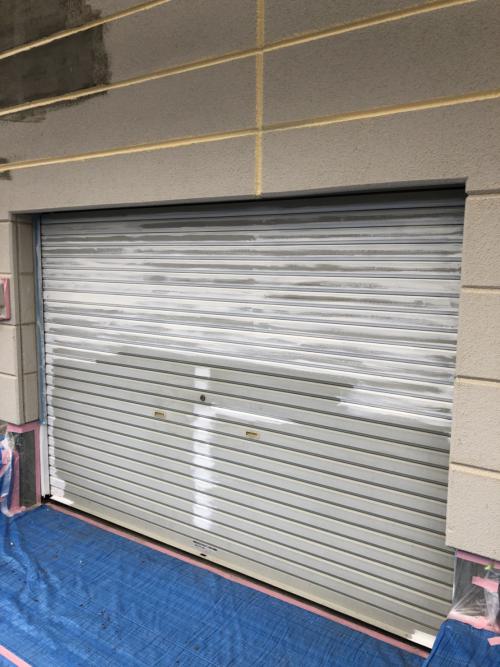

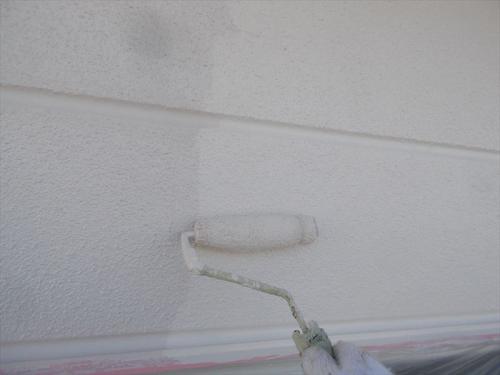

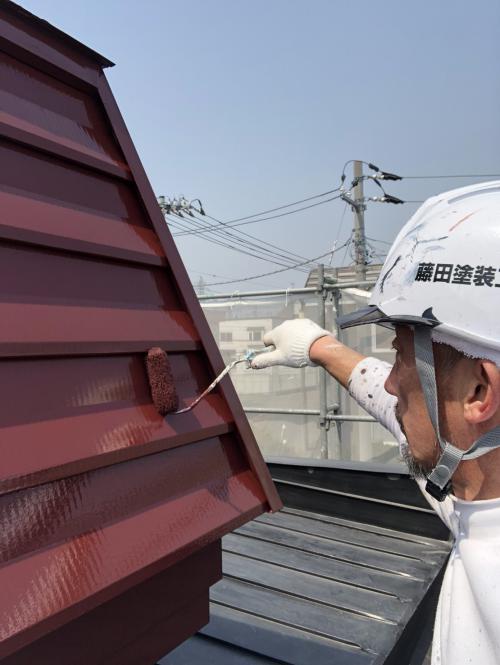

5/8 外壁一部中塗り 外壁一部上塗り
今回は一部の面を全面剥離したので、リシン模様が完全になくなってしまいました。
このままだと他の面と明らかに違ってしまう為、リシン模様付けを再度行います。
その他の面はローラーと刷毛塗りで塗装します。
本日の作業は以上です。

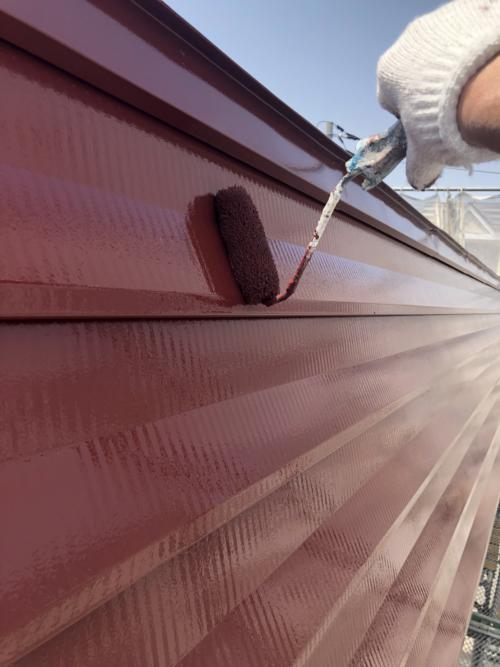

5/9 外壁上塗り 養生撤去 手摺等鉄部上塗り 軒天仕上げ ネット解体
下屋根一部中塗り
鉄部等の仕上げ
屋根一部(下屋)の中塗り
足場が乗っている部分の為、解体後に塗装が残ります。
本日の作業は以上です
5/10 作業内容確認 ダメ直し 掃除
本日最終チェックを行い、悪い箇所の直し等を行いました。

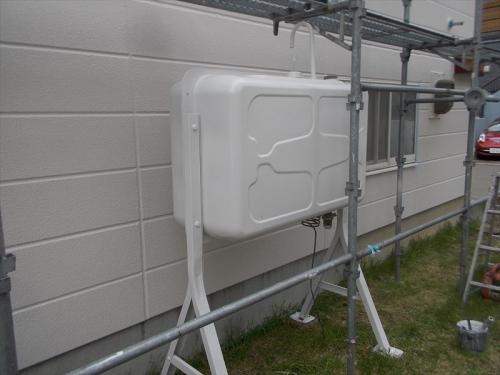

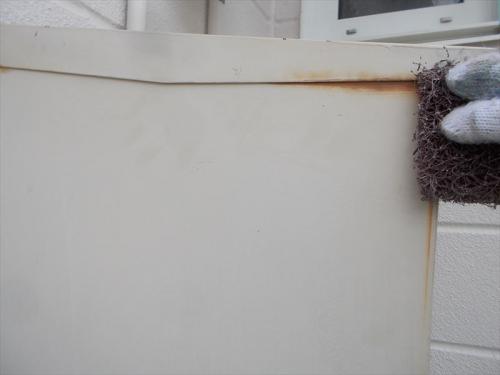

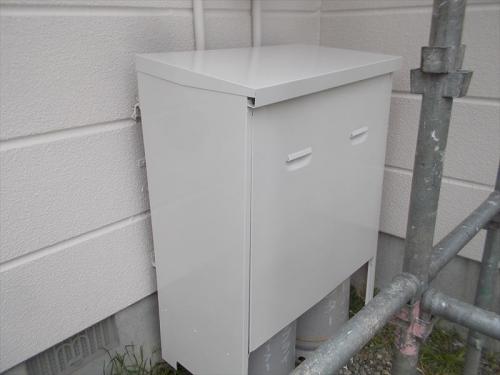

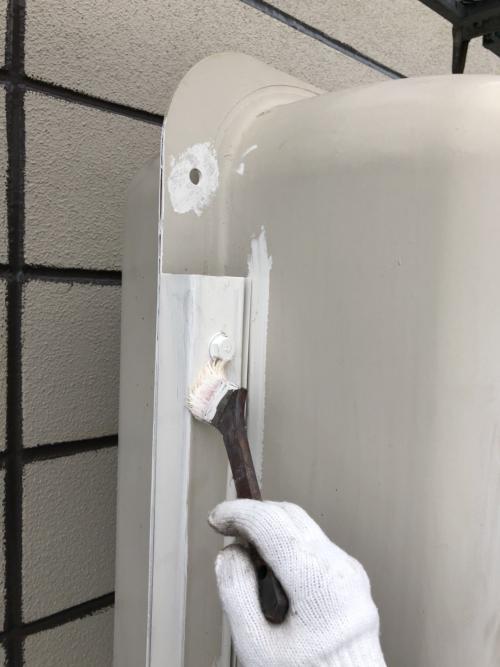

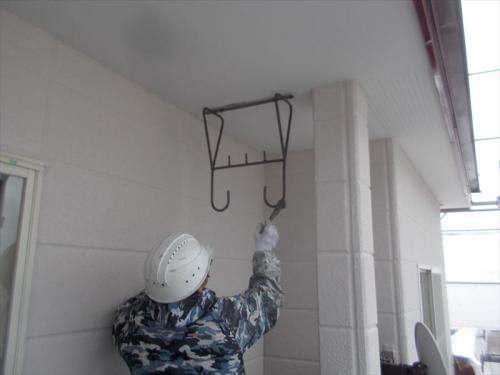

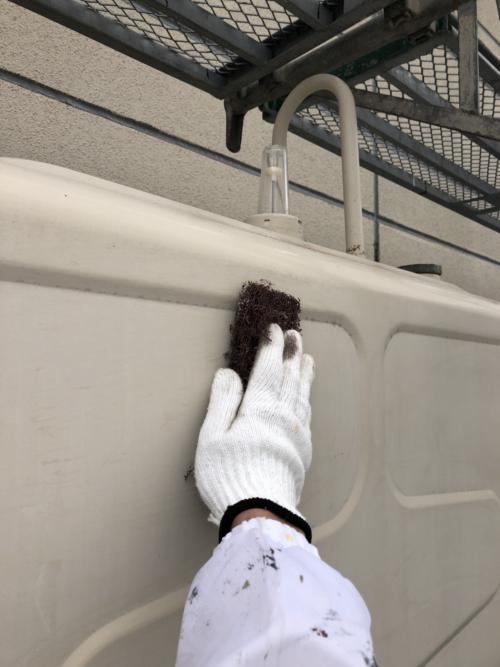

最後にホームタンクやガス庫等の鉄部の塗装を行いました。
玄関の外灯の枠も錆びていたため塗装しておきました^^
足場解体前の作業は以上となります。
5/14 足場解体
解体後作業も完了し、全工事が完了しました。
ありがとうございました!
